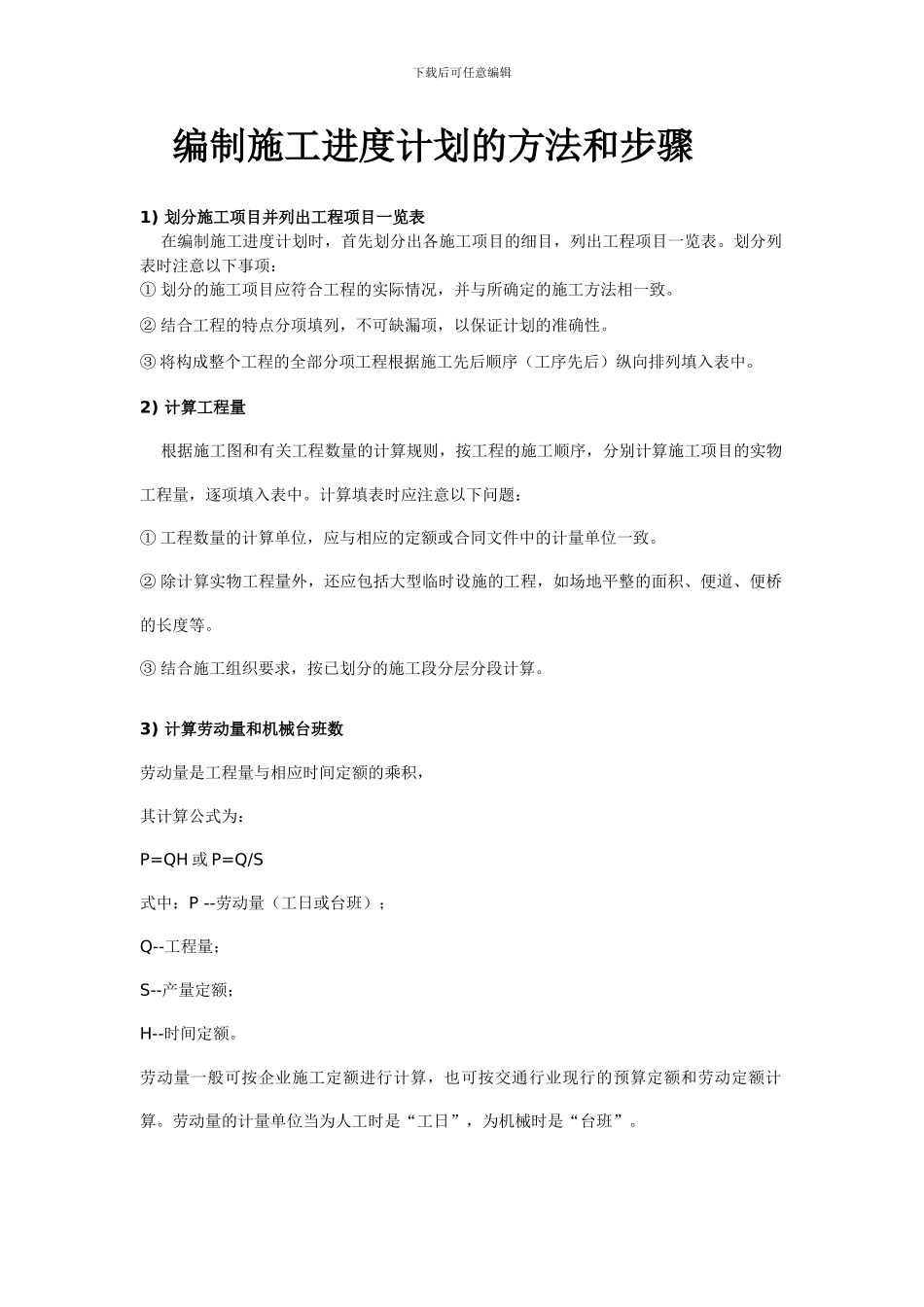

下载后可任意编辑编制施工进度计划的方法和步骤 1) 划分施工项目并列出工程项目一览表 在编制施工进度计划时,首先划分出各施工项目的细目,列出工程项目一览表
划分列表时注意以下事项:① 划分的施工项目应符合工程的实际情况,并与所确定的施工方法相一致
② 结合工程的特点分项填列,不可缺漏项,以保证计划的准确性
③ 将构成整个工程的全部分项工程根据施工先后顺序(工序先后)纵向排列填入表中
2) 计算工程量 根据施工图和有关工程数量的计算规则,按工程的施工顺序,分别计算施工项目的实物工程量,逐项填入表中
计算填表时应注意以下问题:① 工程数量的计算单位,应与相应的定额或合同文件中的计量单位一致
② 除计算实物工程量外,还应包括大型临时设施的工程,如场地平整的面积、便道、便桥的长度等
③ 结合施工组织要求,按已划分的施工段分层分段计算
3) 计算劳动量和机械台班数劳动量是工程量与相应时间定额的乘积,其计算公式为:P=QH 或 P=Q/S式中:P --劳动量(工日或台班);Q--工程量;S--产量定额;H--时间定额
劳动量一般可按企业施工定额进行计算,也可按交通行业现行的预算定额和劳动定额计算
劳动量的计量单位当为人工时是“工日”,为机械时是“台班”

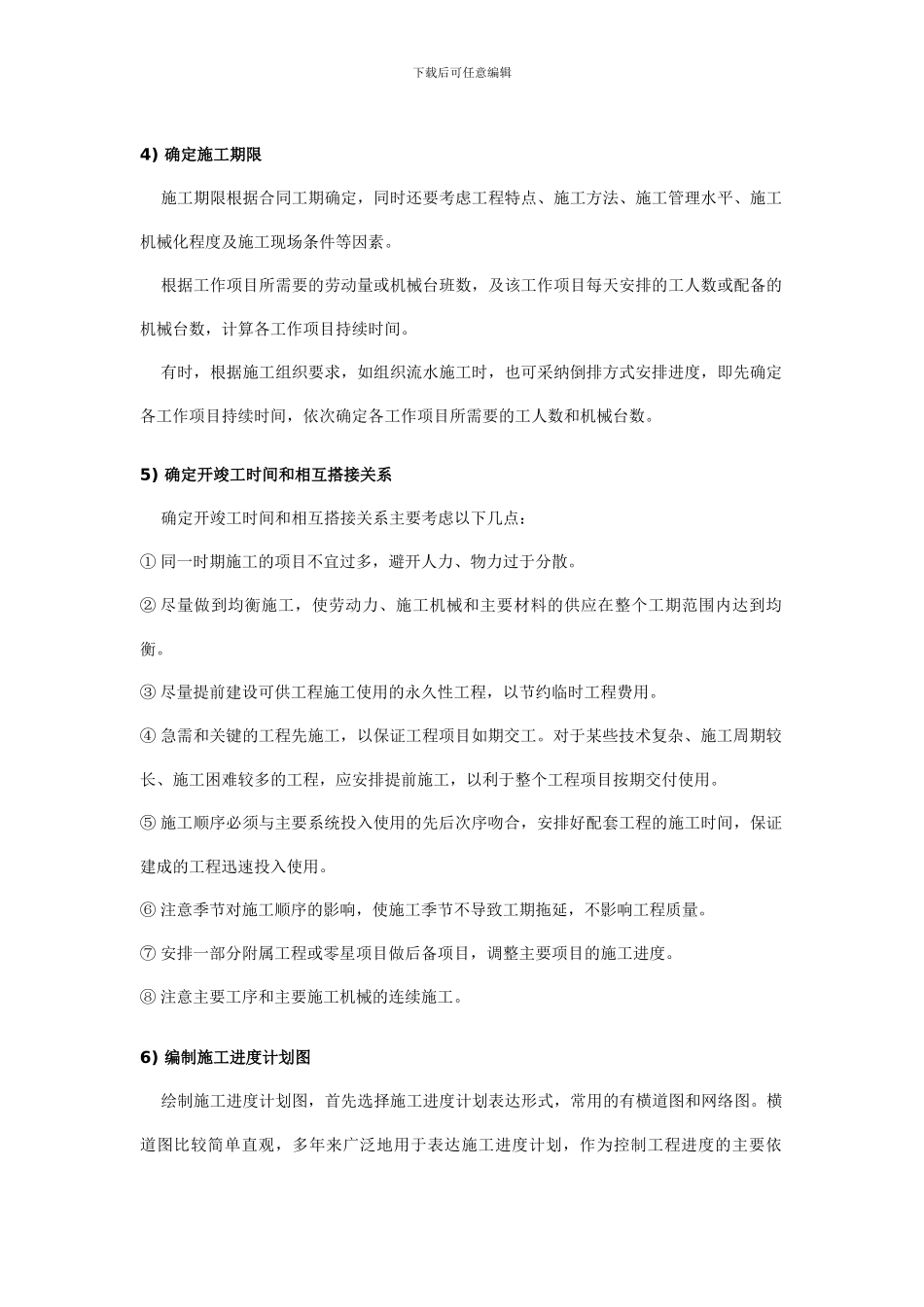

下载后可任意编辑4) 确定施工期限 施工期限根据合同工期确定,同时还要考虑工程特点、施工方法、施工管理水平、施工机械化程度及施工现场条件等因素
根据工作项目所需要的劳动量或机械台班数,及该工作项目每天安排的工人数或配备的机械台数,计算各工作项目持续时间
有时,根据施工组织要求,如组织流水施工时,也可采纳倒排方式安排进度,即先确定各工作项目持续时间,依次确定各工作项目所需要的工人数和机械台数
5) 确定开竣工时间和相互搭接关系 确定开竣工时间和相互搭接关系主要考虑以下几点:① 同一时期施工的项目不宜过多,避开人力、物力过于分散
