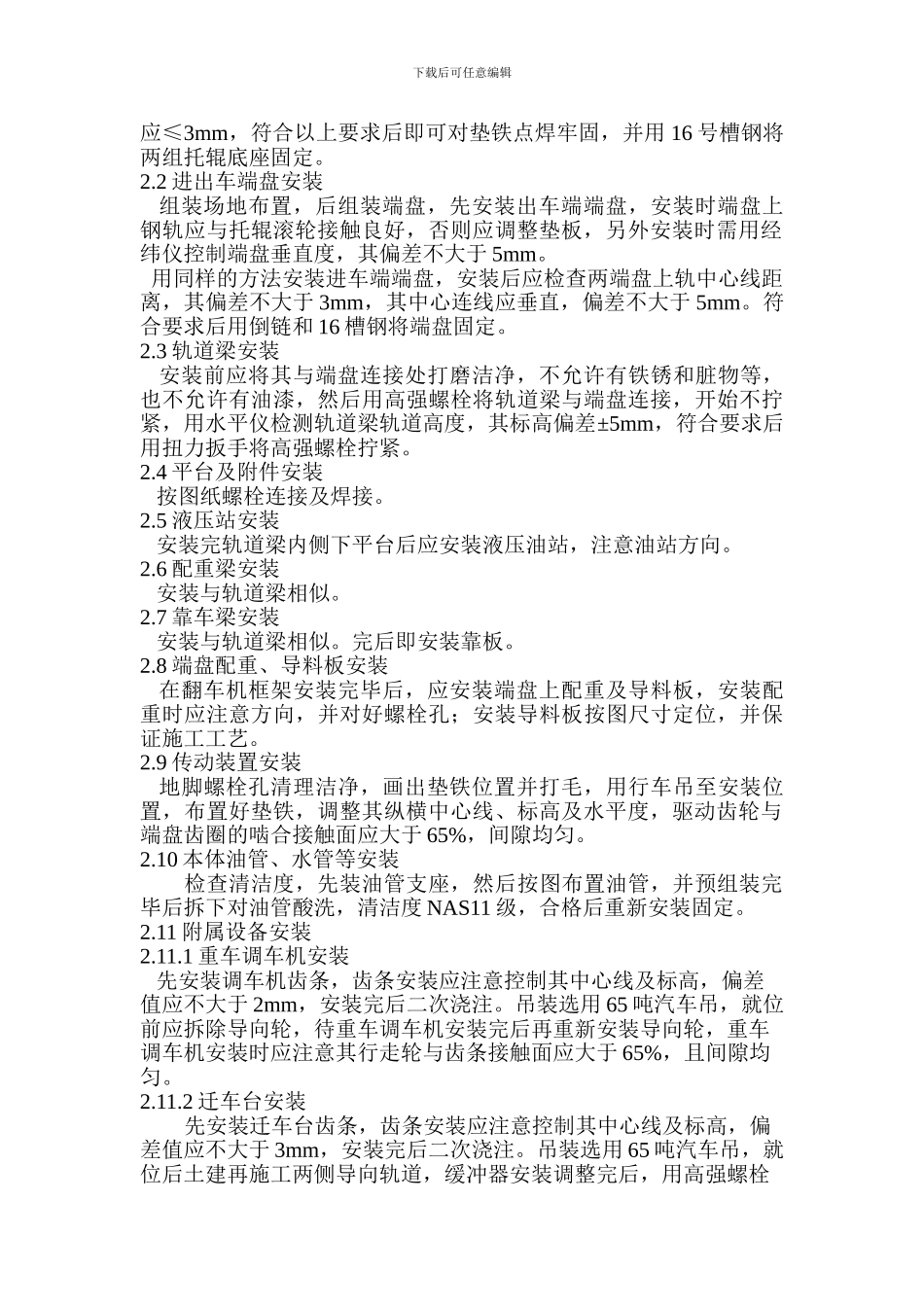

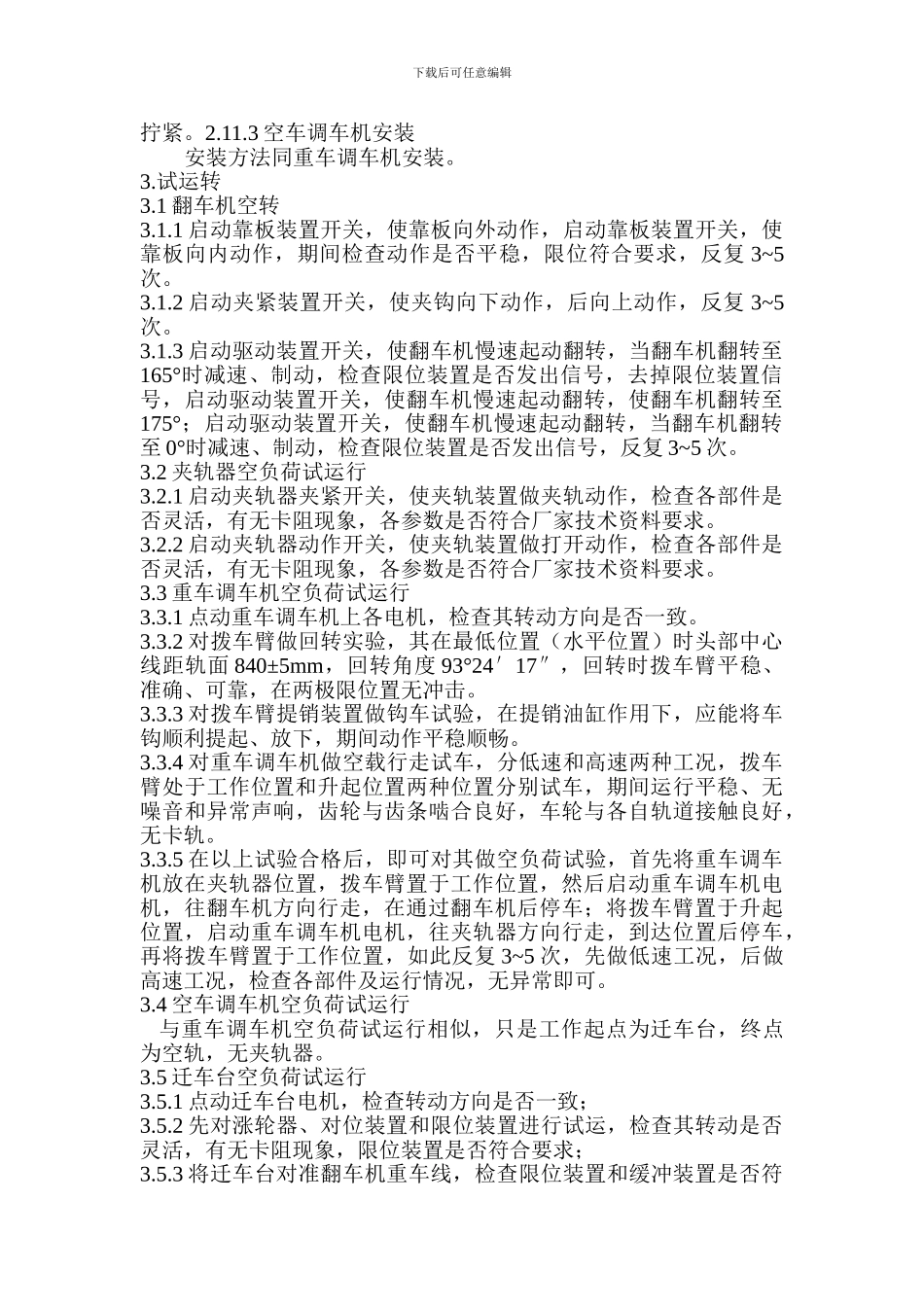

下载后可任意编辑翻车机安装施工工艺流程翻车机系统包括一台 C 型翻车机、一台重车调车机、一台空车调车机和一台迁车台
翻车机是本系统中主要设备之一,由两个托辊装置、两个 C 型端环、1 个轨道梁、1 个配重梁、1 个靠车梁和液压系统组成
其中 C 型端环上装有配重,以平衡转子的偏载,减小翻转冲击
轨道梁、配重梁、靠车梁均为箱型梁结构,与两个 C 型端环的连接方式为高强螺栓法兰连接, 翻车机的翻转靠 2 台电机通过减速机来实现
重车调车机是翻车机系统成套设备中的辅助设备之一,用来拨送运煤车皮,并使其在规定的位置上定位,其工作方式是将重车皮拨进翻车机规定位置,以便翻车机完成翻转作业,并将空车皮送入迁车台
重车调车机主要由齿条道轨、车体、驱动装置、液压系统、固定轮、导向轮、弹性轮和拨车臂等组成, 拨车臂可上下往复运动
迁车台由走行装置、车架、缓冲装置、对位装置、滚动止挡和液压系统等组成,它是将重车调车机送来的空车皮迁送至空车线上,再由空车调车机推走
空车调车机是翻车机系统成套设备中的辅助设备之一,当迁车台将空车皮迁送至空车线后,由空车调车机将空车皮推出迁车台,并在空车线上集结成列
它主要由齿条道轨、车体、驱动装置、液压系统、固定轮、导向轮、弹性轮和拨车臂等组成
翻车机安装施工工艺流程基础验收 底座及托辊的安装调整 进出端盘组合安装 轨道梁的安装 复测瓦座、主轴、副轴和支撑轮的安装尺寸 平台及附件安装 液压油站安装 配重梁安装 靠车梁安装 端盘配重、导料板安装 驱动装置安装 电气系统安装 本体油管、水管等安装
1、对翻车机基础的检查1
1 检查托辊基础标高;1
2 检查托辊基础纵横中心线及对角线;1
3 检查预留螺栓孔、预埋件;1
4 检查调车机及迁车台基础预留螺栓孔、预埋件;2、翻车机的安装翻车机安装要求:(1)机体纵向中心线与设计中心线重合度小于 5MM;(2)主从动轴水
