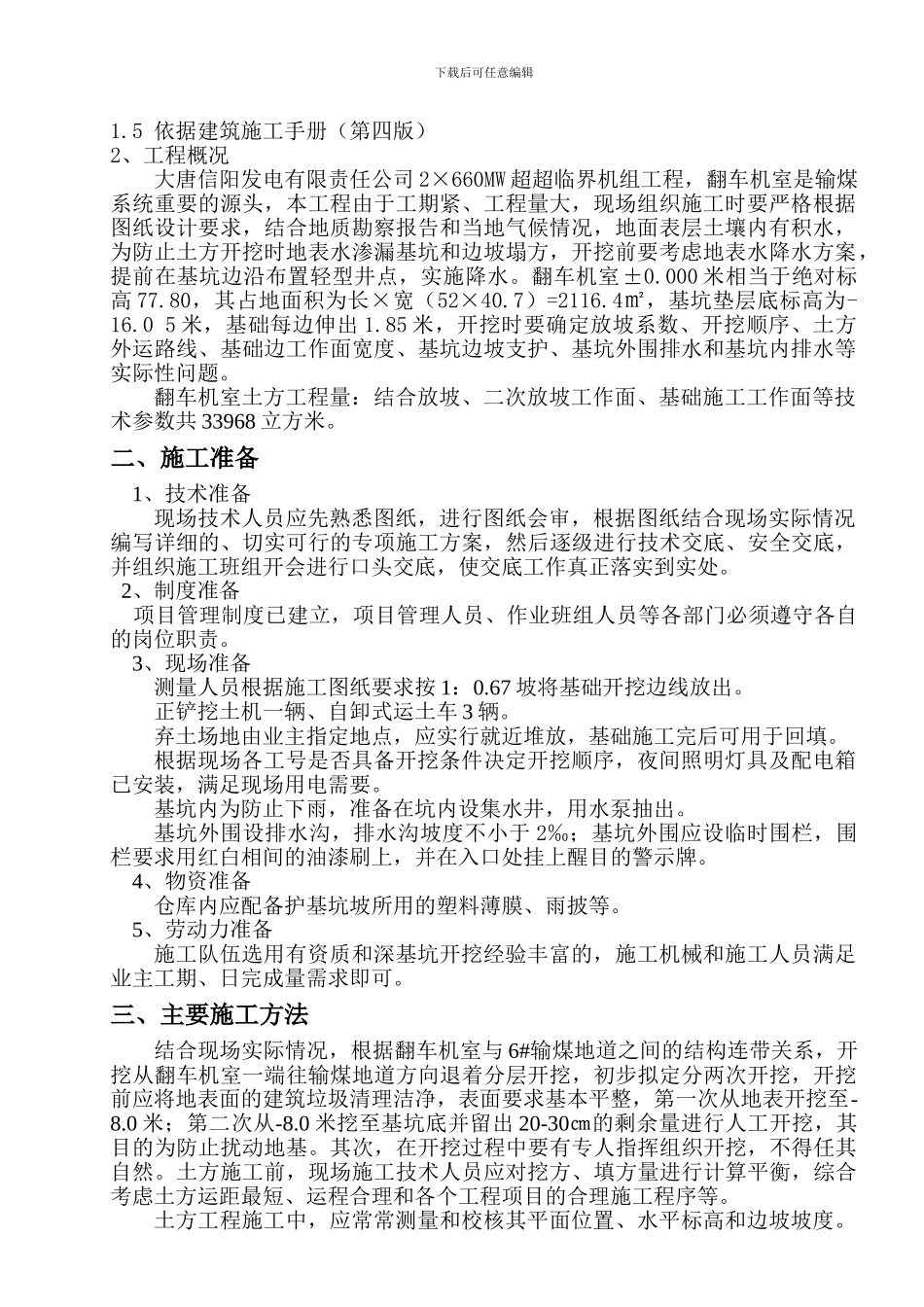

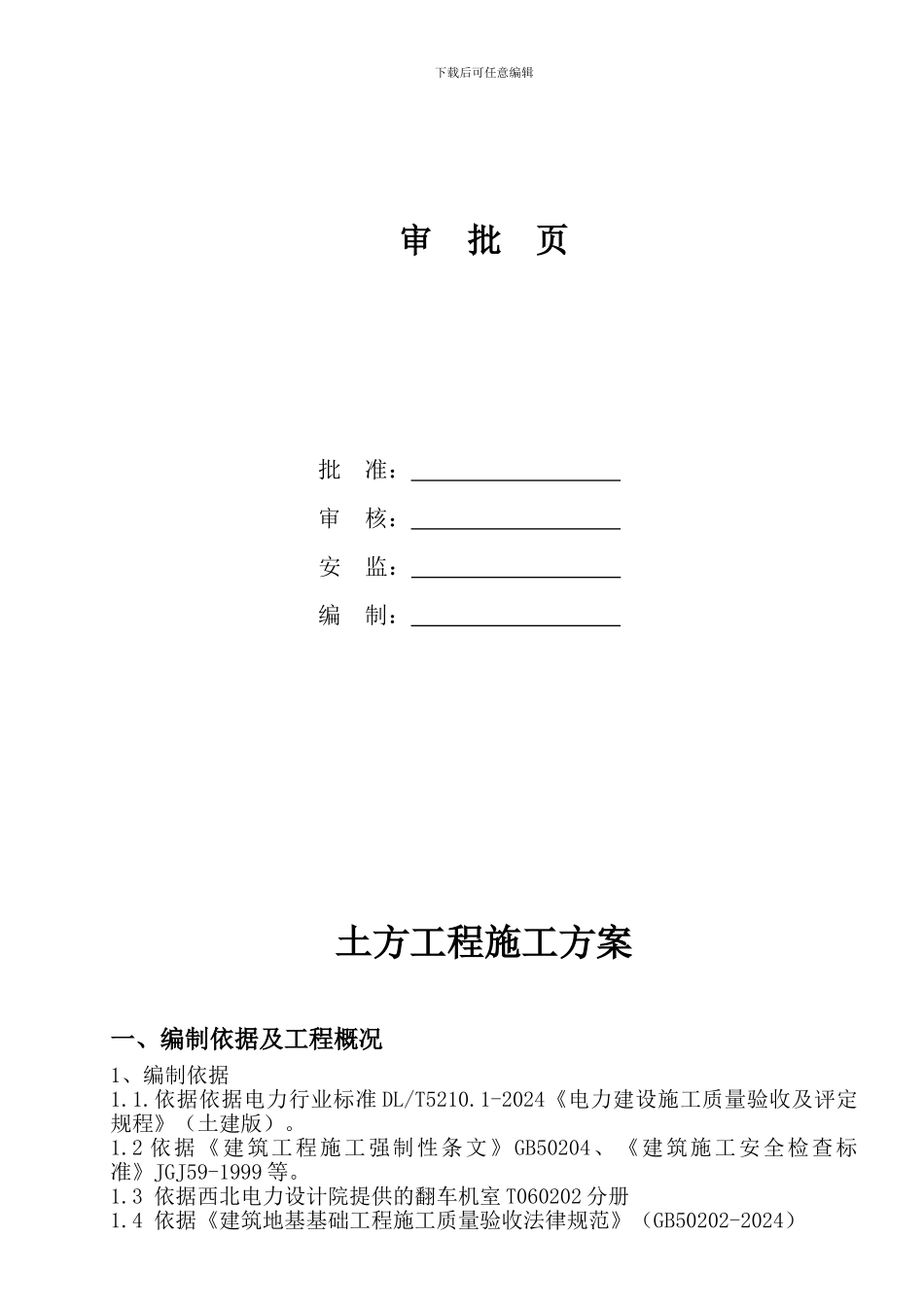

下载后可任意编辑大唐信阳发电有限责任公司 2×660MW 超超临界机组工程翻车机室土方工程施工方案 河南省第二建筑工程有限责任公司信阳电厂项目部二 ΟΟ 八年二月十六日下载后可任意编辑审 批 页批 准: 审 核: 安 监: 编 制: 土方工程施工方案一、编制依据及工程概况1、编制依据1.1.依据依据电力行业标准 DL/T5210.1-2024《电力建设施工质量验收及评定规程》(土建版)。1.2 依据《建筑工程施工强制性条文》GB50204、《建筑施工安全检查标准》JGJ59-1999 等。1.3 依据西北电力设计院提供的翻车机室 T060202 分册1.4 依据《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)下载后可任意编辑1.5 依据建筑施工手册(第四版)2、工程概况大唐信阳发电有限责任公司 2×660MW 超超临界机组工程,翻车机室是输煤系统重要的源头,本工程由于工期紧、工程量大,现场组织施工时要严格根据图纸设计要求,结合地质勘察报告和当地气候情况,地面表层土壤内有积水,为防止土方开挖时地表水渗漏基坑和边坡塌方,开挖前要考虑地表水降水方案,提前在基坑边沿布置轻型井点,实施降水。翻车机室±0.000 米相当于绝对标高 77.80,其占地面积为长×宽(52×40.7)=2116.4㎡,基坑垫层底标高为-16.0 5 米,基础每边伸出 1.85 米,开挖时要确定放坡系数、开挖顺序、土方外运路线、基础边工作面宽度、基坑边坡支护、基坑外围排水和基坑内排水等实际性问题。翻车机室土方工程量:结合放坡、二次放坡工作面、基础施工工作面等技术参数共 33968 立方米。二、施工准备1、技术准备现场技术人员应先熟悉图纸,进行图纸会审,根据图纸结合现场实际情况编写详细的、切实可行的专项施工方案,然后逐级进行技术交底、安全交底,并组织施工班组开会进行口头交底,使交底工作真正落实到实处。 2、制度准备 项目管理制度已建立,项目管理人员、作业班组人员等各部门必须遵守各自的岗位职责。3、现场准备测量人员根据施工图纸要求按 1:0.67 坡将基础开挖边线放出。正铲挖土机一辆、自卸式运土车 3 辆。弃土场地由业主指定地点,应实行就近堆放,基础施工完后可用于回填。根据现场各工号是否具备开挖条件决定开挖顺序,夜间照明灯具及配电箱已安装,满足现场用电需要。基坑内为防止下雨,准备在坑内设集水井,用水泵抽出。基坑外围设排水沟,排水沟坡度不小于 2‰;基坑外围应设临时围栏,围栏要求用红白相间的油漆刷上,并在入口处...
