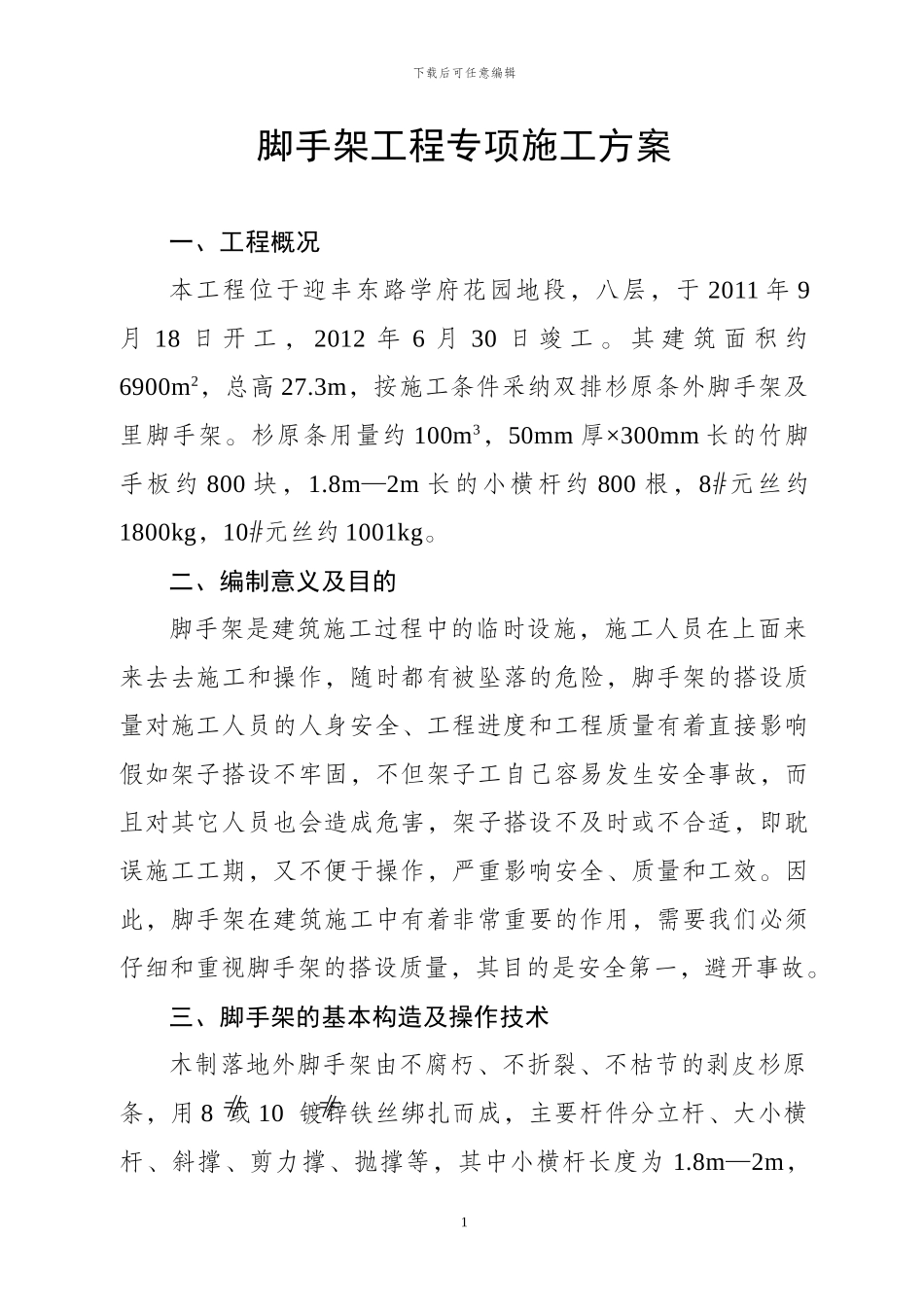

下载后可任意编辑脚手架工程专项施工方案一、工程概况本工程位于迎丰东路学府花园地段,八层,于 2011 年 9月 18 日 开 工 , 2012 年 6 月 30 日 竣 工
其 建 筑 面 积 约6900m2,总高 27
3m,按施工条件采纳双排杉原条外脚手架及里脚手架
杉原条用量约 100m3,50mm 厚×300mm 长的竹脚手板约 800 块,1
8m—2m 长的小横杆约 800 根,8#元丝约1800kg,10#元丝约 1001kg
二、编制意义及目的脚手架是建筑施工过程中的临时设施,施工人员在上面来来去去施工和操作,随时都有被坠落的危险,脚手架的搭设质量对施工人员的人身安全、工程进度和工程质量有着直接影响假如架子搭设不牢固,不但架子工自己容易发生安全事故,而且对其它人员也会造成危害,架子搭设不及时或不合适,即耽误施工工期,又不便于操作,严重影响安全、质量和工效
因此,脚手架在建筑施工中有着非常重要的作用,需要我们必须仔细和重视脚手架的搭设质量,其目的是安全第一,避开事故
三、脚手架的基本构造及操作技术木制落地外脚手架由不腐朽、不折裂、不枯节的剥皮杉原条,用 8 或 10 镀锌铁丝绑扎而成,主要杆件分立杆、大小横杆、斜撑、剪力撑、抛撑等,其中小横杆长度为 1

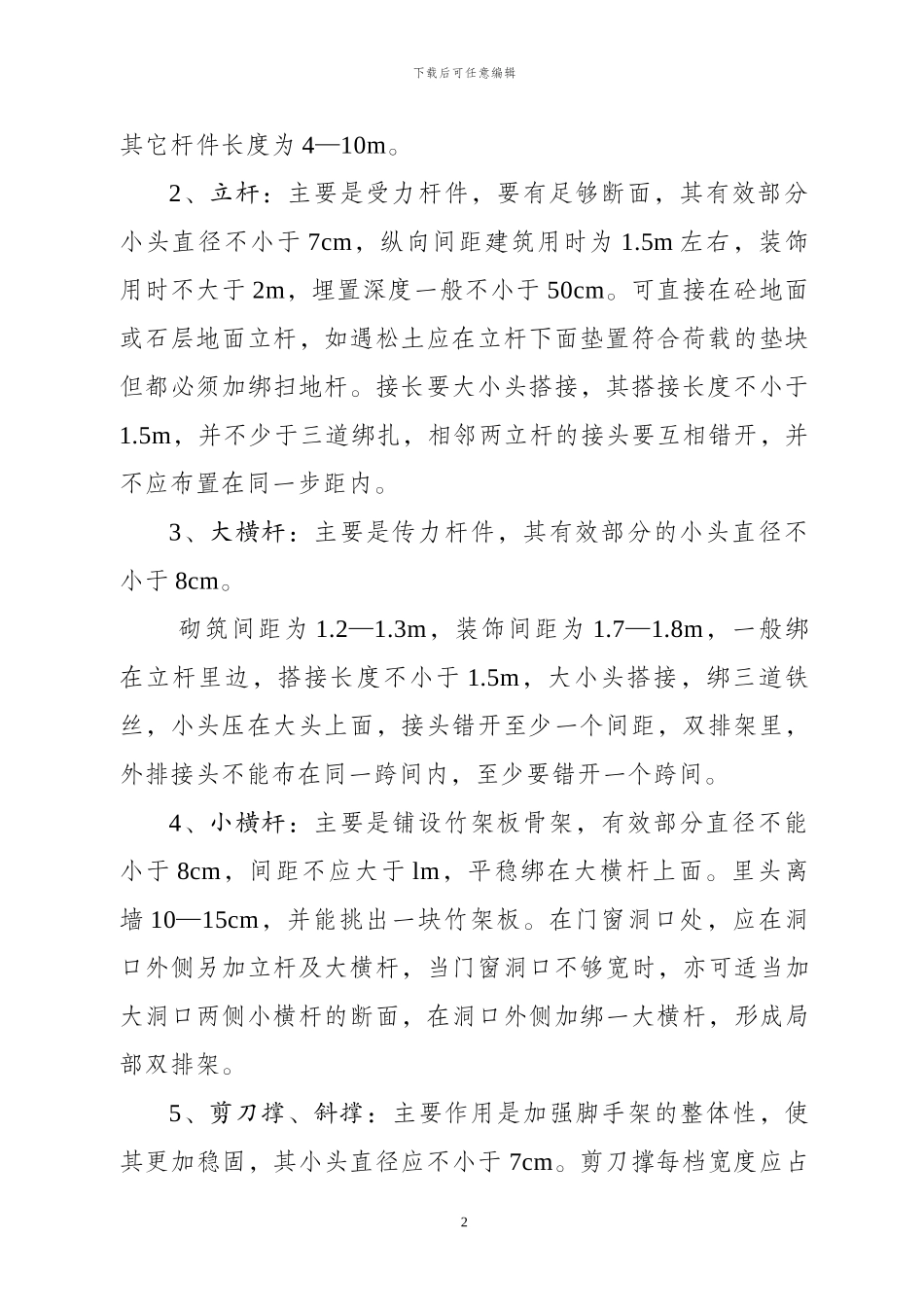

8m—2m,1下载后可任意编辑其它杆件长度为 4—10m
2、立杆:主要是受力杆件,要有足够断面,其有效部分小头直径不小于 7cm,纵向间距建筑用时为 1
5m 左右,装饰用时不大于 2m,埋置深度一般不小于 50cm
可直接在砼地面或石层地面立杆,如遇松土应在立杆下面垫置符合荷载的垫块但都必须加绑扫地杆
接长要大小头搭接,其搭接长度不小于1
5m,并不少于三道绑扎,相邻两立杆的接头要互相错开,并不应布置在同一步距内
3、大横杆:主要是传力杆件,其有效部分的小头直径不小于 8cm
砌筑间距为 1
