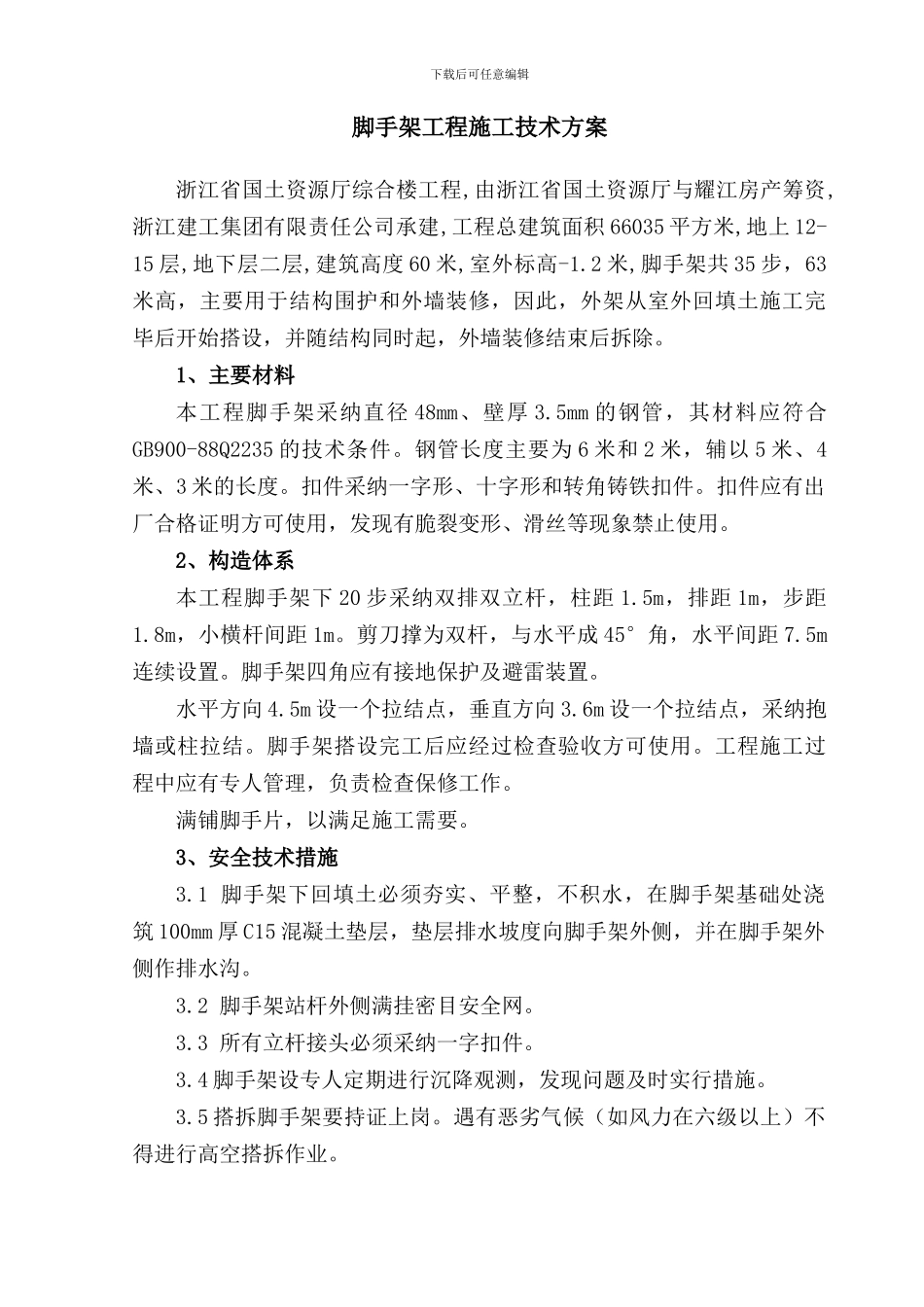

下载后可任意编辑脚手架工程施工技术方案浙江省国土资源厅综合楼工程,由浙江省国土资源厅与耀江房产筹资,浙江建工集团有限责任公司承建,工程总建筑面积 66035 平方米,地上 12-15 层,地下层二层,建筑高度 60 米,室外标高-1
2 米,脚手架共 35 步,63米高,主要用于结构围护和外墙装修,因此,外架从室外回填土施工完毕后开始搭设,并随结构同时起,外墙装修结束后拆除
1、主要材料本工程脚手架采纳直径 48mm、壁厚 3
5mm 的钢管,其材料应符合GB900-88Q2235 的技术条件
钢管长度主要为 6 米和 2 米,辅以 5 米、4米、3 米的长度
扣件采纳一字形、十字形和转角铸铁扣件
扣件应有出厂合格证明方可使用,发现有脆裂变形、滑丝等现象禁止使用
2、构造体系本工程脚手架下 20 步采纳双排双立杆,柱距 1
5m,排距 1m,步距1
8m,小横杆间距 1m
剪刀撑为双杆,与水平成 45°角,水平间距 7
5m连续设置
脚手架四角应有接地保护及避雷装置
水平方向 4
5m 设一个拉结点,垂直方向 3
6m 设一个拉结点,采纳抱墙或柱拉结
脚手架搭设完工后应经过检查验收方可使用
工程施工过程中应有专人管理,负责检查保修工作
满铺脚手片,以满足施工需要

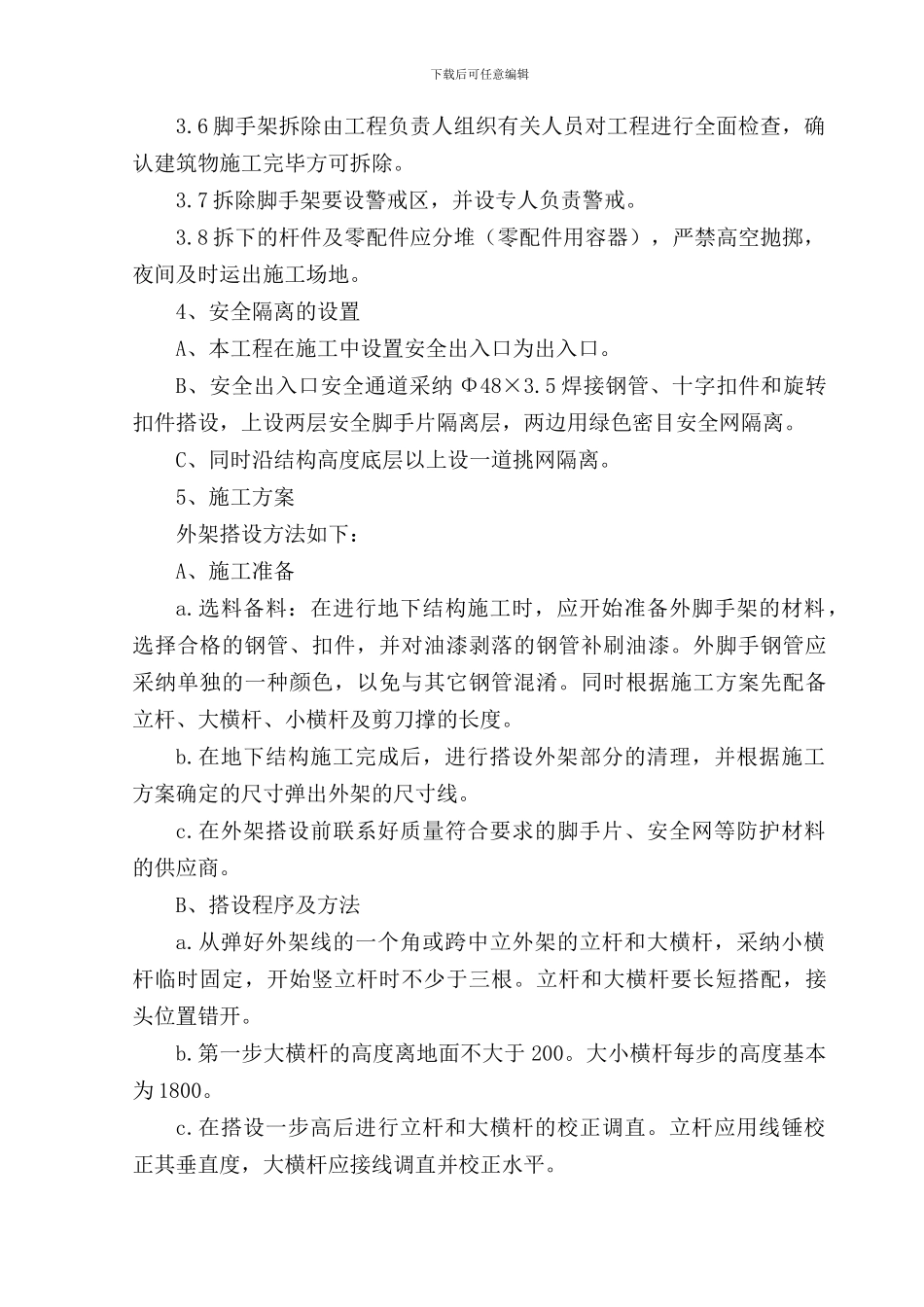

3、安全技术措施3
1 脚手架下回填土必须夯实、平整,不积水,在脚手架基础处浇筑 100mm 厚 C15 混凝土垫层,垫层排水坡度向脚手架外侧,并在脚手架外侧作排水沟
2 脚手架站杆外侧满挂密目安全网
3 所有立杆接头必须采纳一字扣件
4 脚手架设专人定期进行沉降观测,发现问题及时实行措施
5 搭拆脚手架要持证上岗
遇有恶劣气候(如风力在六级以上)不得进行高空搭拆作业
下载后可任意编辑3

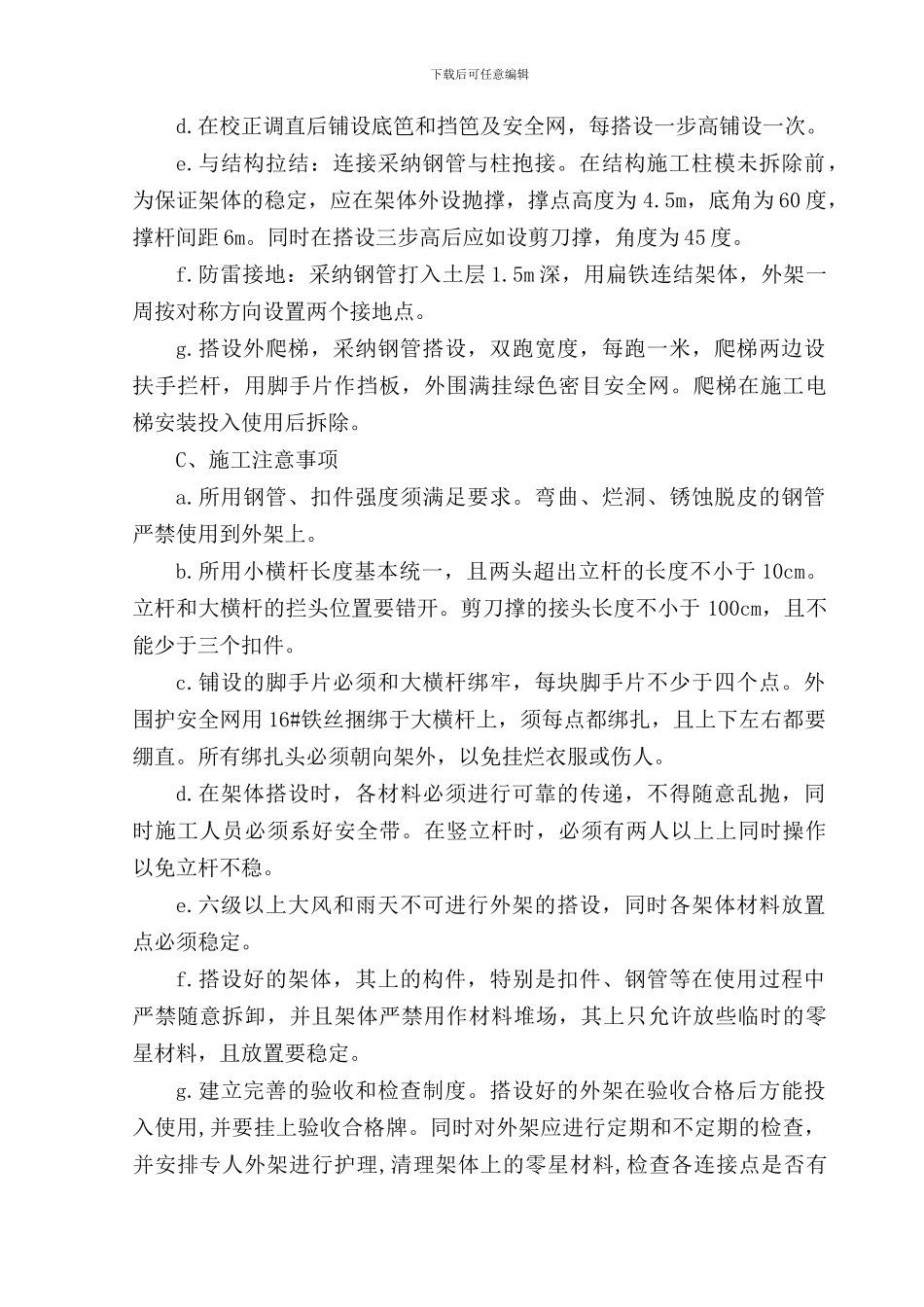

6 脚手架拆除由工程负责人组织有关人员对工程进行全面检查,确认建筑物施工完毕方可拆除
7 拆除脚手架要设警戒
