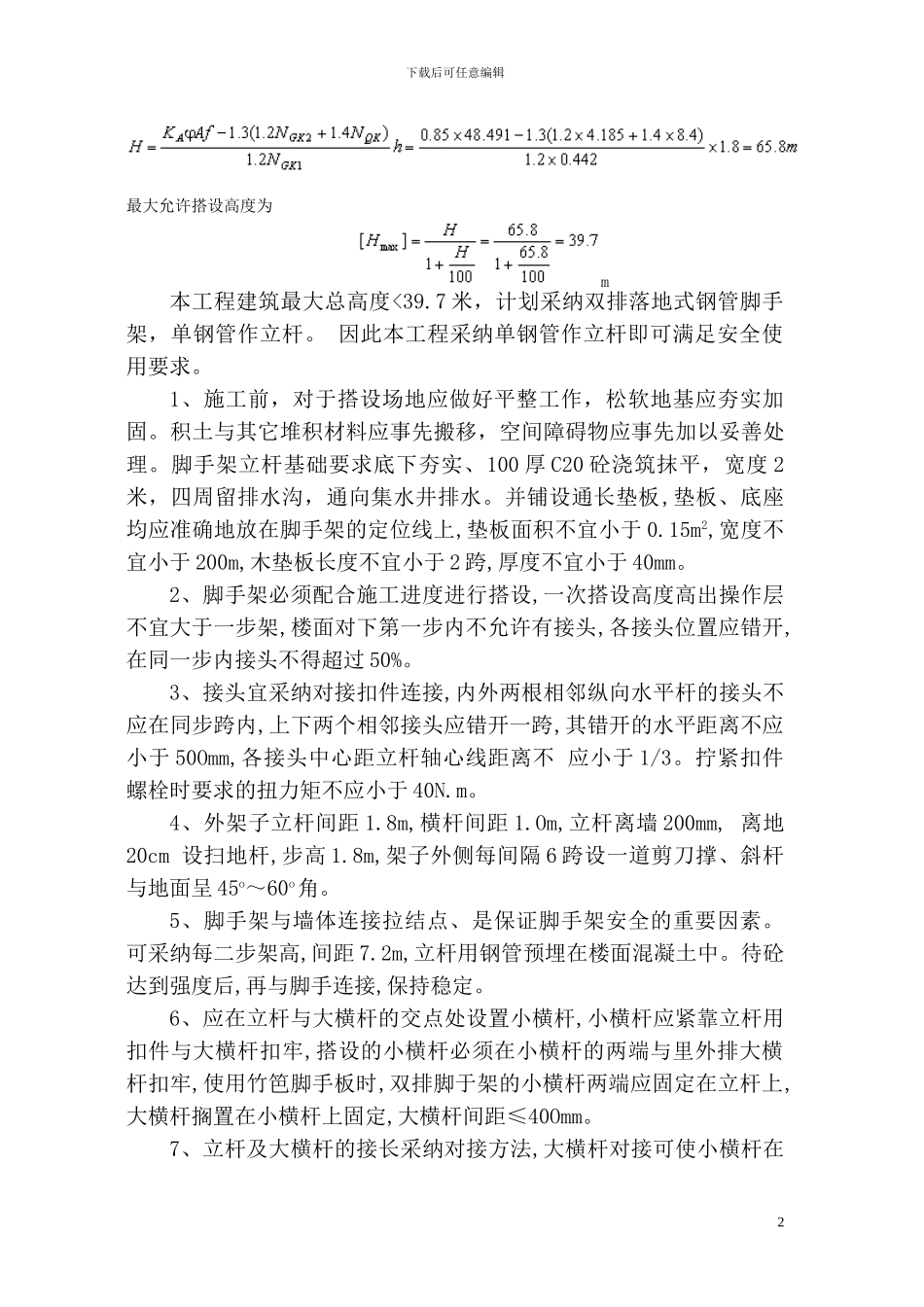

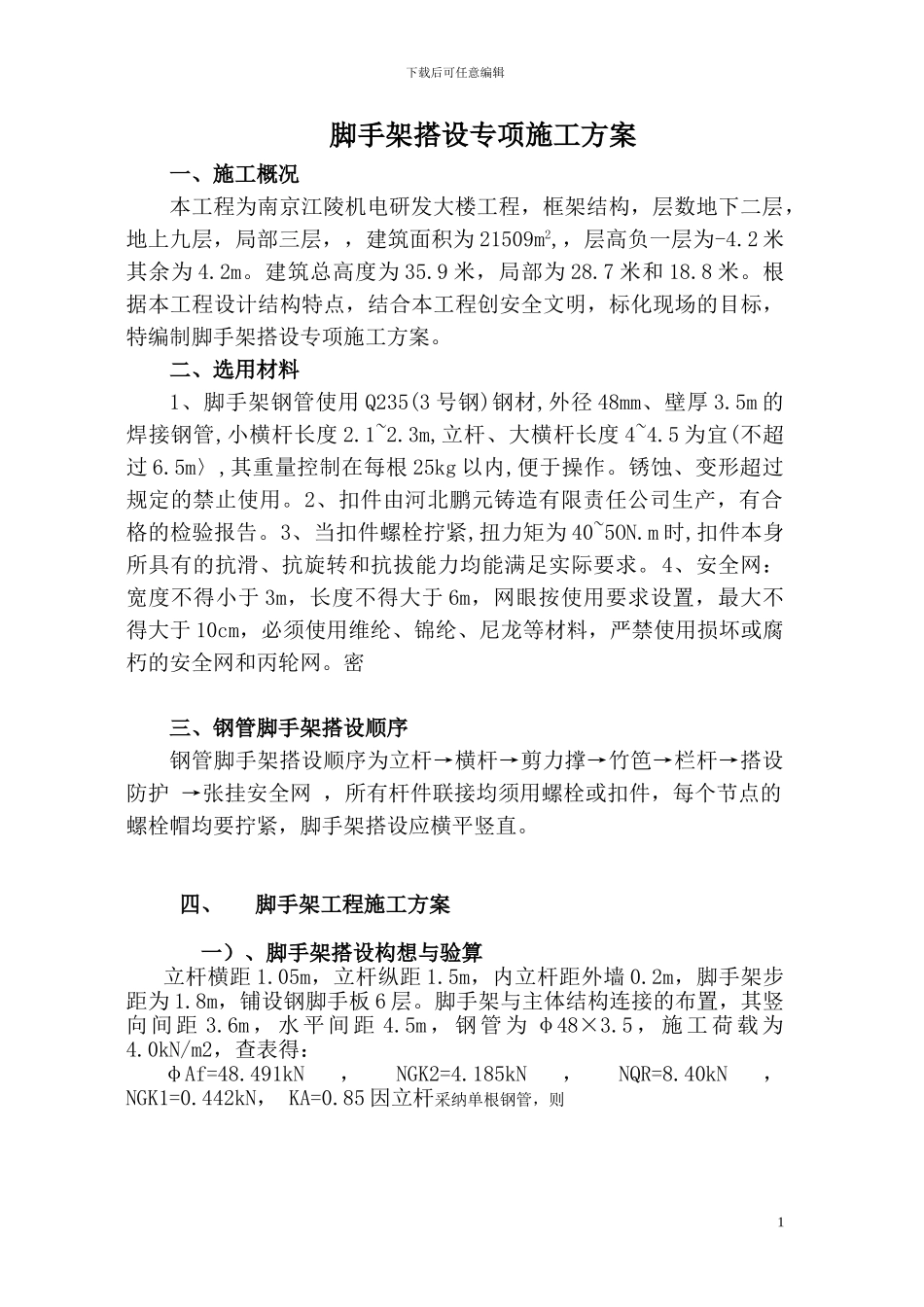

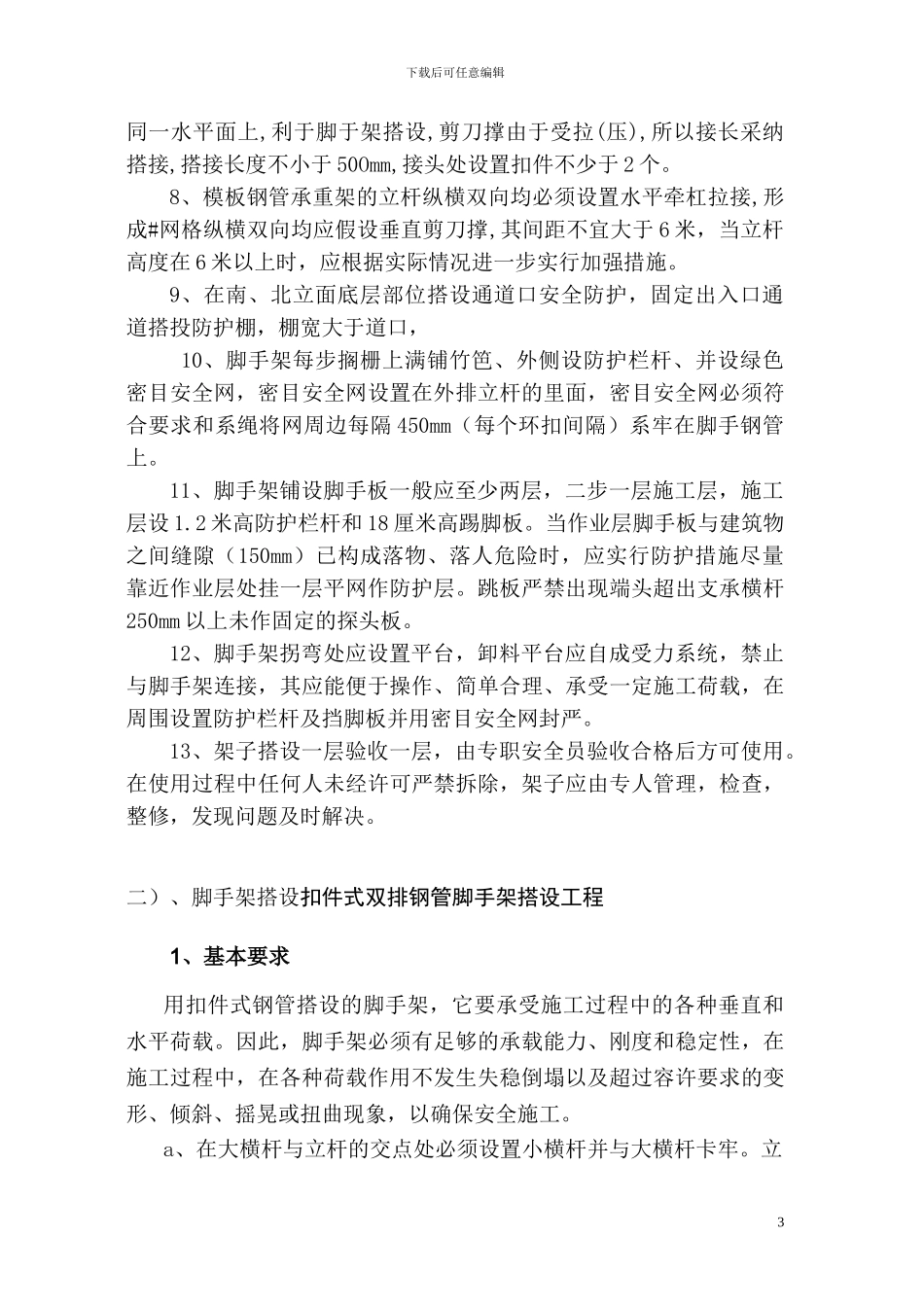

下载后可任意编辑脚手架搭设专项施工方案一、施工概况本工程为南京江陵机电研发大楼工程,框架结构,层数地下二层,地上九层,局部三层,,建筑面积为 21509m2,,层高负一层为-4.2 米其余为 4.2m。建筑总高度为 35.9 米,局部为 28.7 米和 18.8 米。根据本工程设计结构特点,结合本工程创安全文明,标化现场的目标,特编制脚手架搭设专项施工方案。二、选用材料1、脚手架钢管使用 Q235(3 号钢)钢材,外径 48mm、壁厚 3.5m 的焊接钢管,小横杆长度 2.1~2.3m,立杆、大横杆长度 4~4.5 为宜(不超过 6.5m〉,其重量控制在每根 25kg 以内,便于操作。锈蚀、变形超过规定的禁止使用。2、扣件由河北鹏元铸造有限责任公司生产,有合格的检验报告。3、当扣件螺栓拧紧,扭力矩为 40~5ON.m 时,扣件本身所具有的抗滑、抗旋转和抗拔能力均能满足实际要求。4、安全网:宽度不得小于 3m,长度不得大于 6m,网眼按使用要求设置,最大不得大于 10cm,必须使用维纶、锦纶、尼龙等材料,严禁使用损坏或腐朽的安全网和丙轮网。密三、钢管脚手架搭设顺序钢管脚手架搭设顺序为立杆→横杆→剪力撑→竹笆→栏杆→搭设防护 →张挂安全网 ,所有杆件联接均须用螺栓或扣件,每个节点的螺栓帽均要拧紧,脚手架搭设应横平竖直。四、 脚手架工程施工方案一)、脚手架搭设构想与验算立杆横距 1.05m,立杆纵距 1.5m,内立杆距外墙 0.2m,脚手架步距为 1.8m,铺设钢脚手板 6 层。脚手架与主体结构连接的布置,其竖向 间 距 3.6m , 水 平 间 距 4.5m , 钢 管 为 φ48×3.5 , 施 工 荷 载 为4.0kN/m2,查表得:φAf=48.491kN , NGK2=4.185kN , NQR=8.40kN , NGK1=0.442kN, KA=0.85 因立杆采纳单根钢管,则 1下载后可任意编辑 最大允许搭设高度为 m 本工程建筑最大总高度<39.7 米,计划采纳双排落地式钢管脚手架,单钢管作立杆。 因此本工程采纳单钢管作立杆即可满足安全使用要求。1、施工前,对于搭设场地应做好平整工作,松软地基应夯实加固。积土与其它堆积材料应事先搬移,空间障碍物应事先加以妥善处理。脚手架立杆基础要求底下夯实、100 厚 C20 砼浇筑抹平,宽度 2米,四周留排水沟,通向集水井排水。并铺设通长垫板,垫板、底座均应准确地放在脚手架的定位线上,垫板面积不宜小于 0.15m2,宽度不宜小于 200m,木垫板长度不宜小于 2 跨,厚度不宜小于 40mm。2、脚手架必须配合施工进度进行搭设,一次搭...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

脚手架搭设专项施工方案

阳光书坊+ 关注
实名认证
内容提供者

阳光书坊,传播未来

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
