下载后可任意编辑脚手架工程施工方案1. 编制依据1. 1 国家颁布的国标或部标安全技术操作规程
1. 2 青岛开源集团公司供热站改建扩建工程多层工程设计图纸
1. 3《建筑施工安全检查标准》JGJ59-991. 4 青岛建设集团公司的安全技术管理规定2. 概述为满足安全技术操作要求,主楼外防护采纳悬抵消式双排脚手架

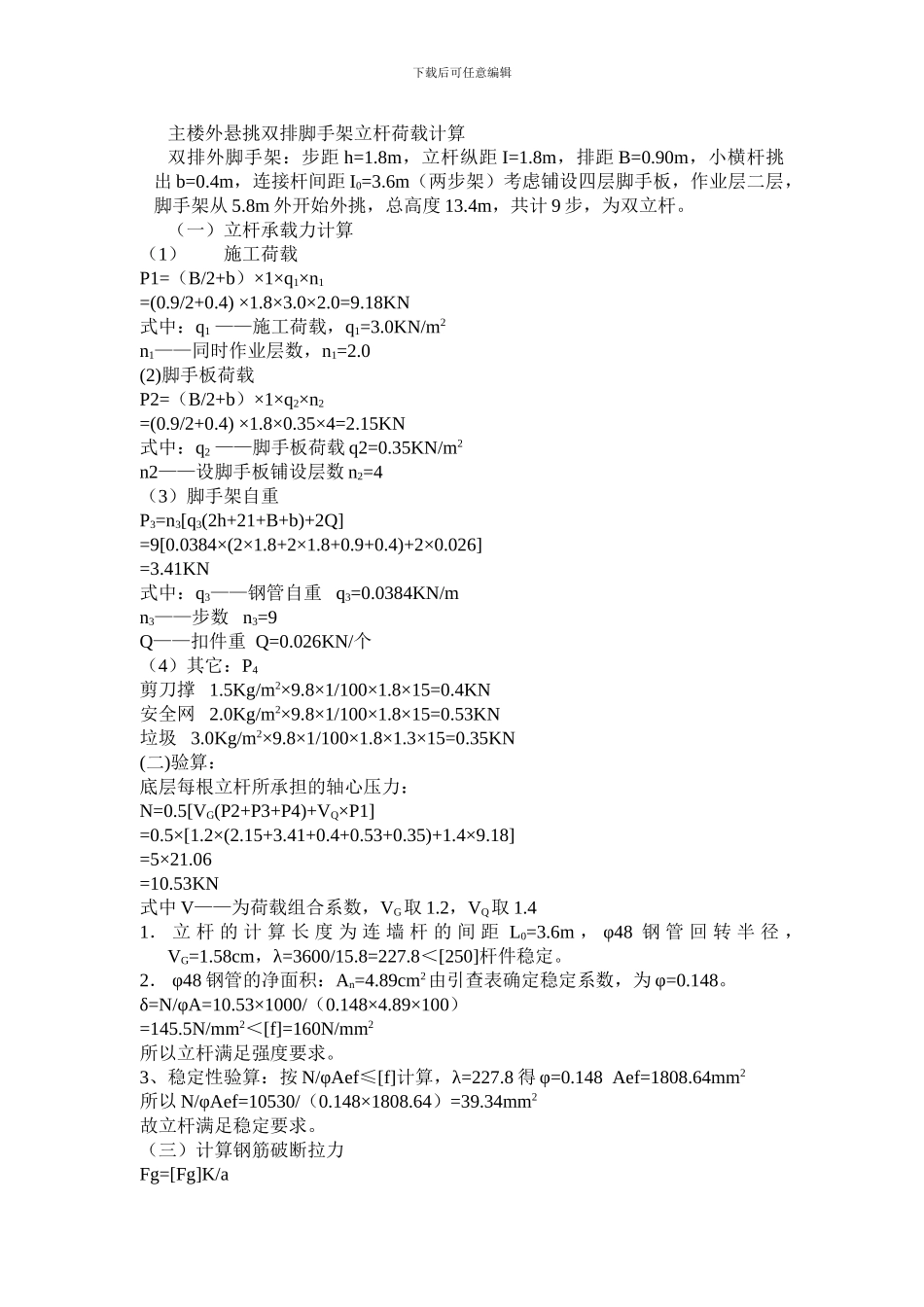

3 材料选用3.1 钢管:选用外径 48mm,壁厚 3
5mm,无锈蚀、弯曲、压扁、劈裂等缺陷,统一刷成黄色,防护栏杆刷成红白相间色
3.2 脚手板:选用红白松,厚度≥5cm,宽度 20cm 以上,板长 3~6m有无腐蚀、劈裂等缺陷的脚手板
3. 3 扣件:选用扣件,符合适用要求,其中有脆裂、变形、滑丝的严禁使用,扣件的附件,如 T 型螺栓、螺母、垫圈等应符合的有关法律规范的规定
3.4 安全网:密目安全网和普通安全网要求有出厂合格证,安监站的准用证,不是安监站指定生产的严禁使用

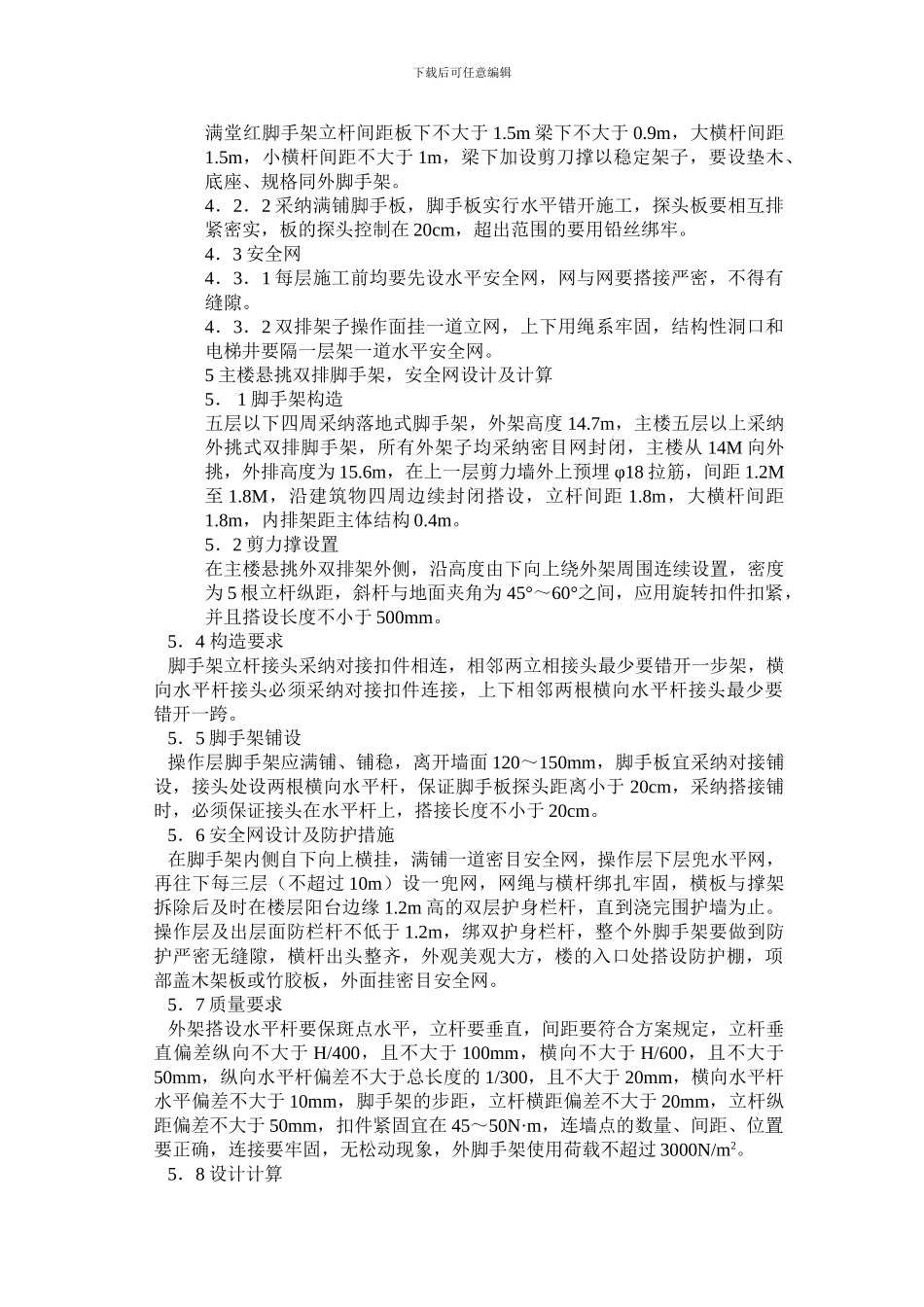

4. 地下室双排架子及装修用满堂红脚手架构造
4.1 双排架子4.1.1 架子座地采纳的地层要密实,如在回填土上,要分层夯实,每步虚铺 20cm 厚,夯实打三遍
4.1.2 架管座地采纳 250mm 以上宽的垫板上放 150×150×8 厚钢板支架,架管应垂直立在钢板支架上
4.1.3 双排架宽 1
25m,距墙 25cm,立杆间距 1
5m,立杆应用对接扣件连接,不许搭接,相邻立杆接头要错开至少一步架高,不准在一个水平面上接头
4.1.4 大横间距 1
8m,在操作面上加设一道护栏和 18cm 高挡脚后,所有横杆均要用扣件扣紧
4.1.5 架子必须按楼层与建筑物拉结牢固,拉接方法是当墙体结构施工完后,用 φ18 圆钢与脚手架绞结
用脚手架管穿剪力墙窗口用十字钢管及扣优质产品拉接,当安装塑钢窗框,拉结架管的做法,亦要根据上述要求去做
4.1.6 操作面必须满铺脚手板,不得有探头板或跳板
