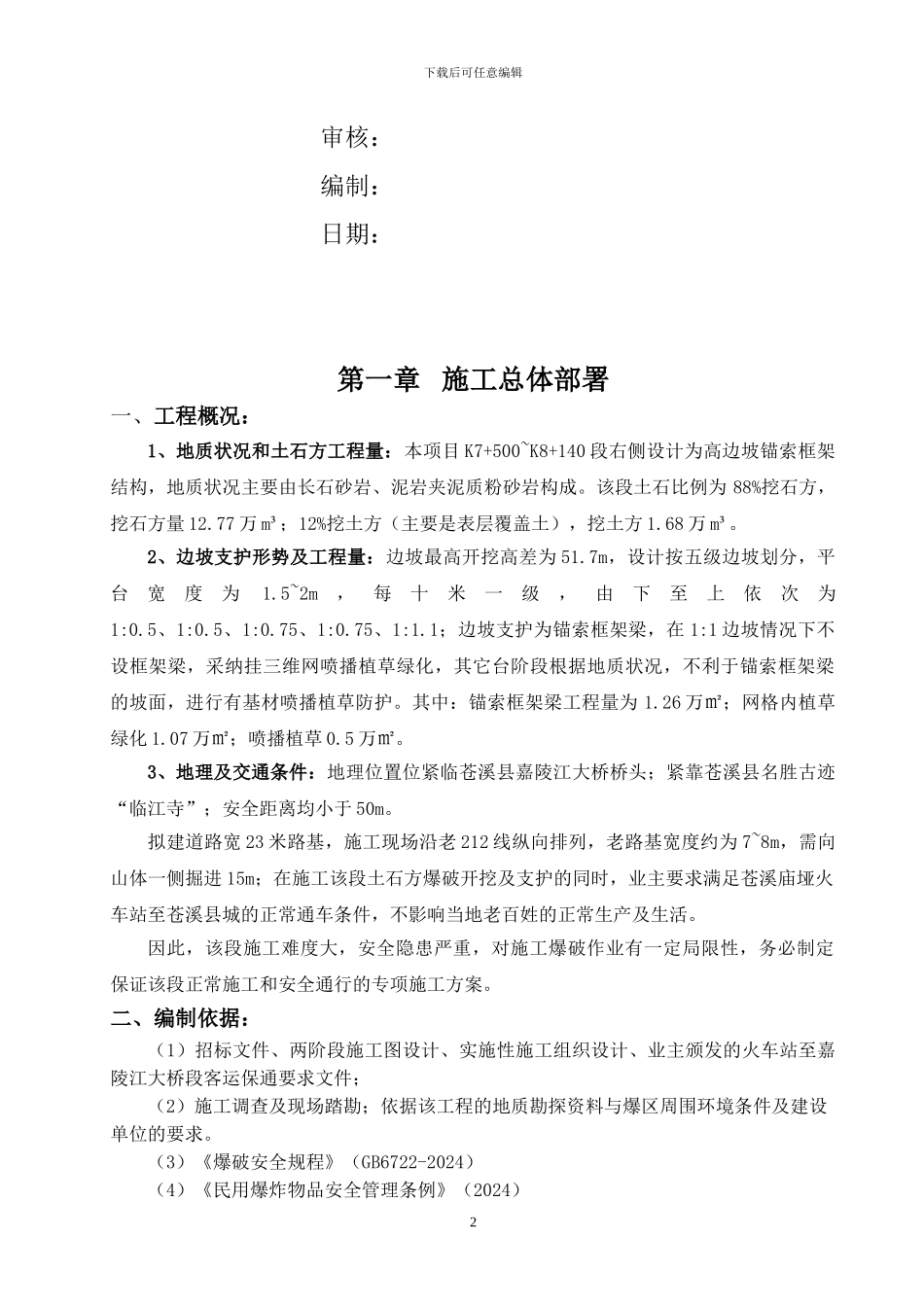

精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】苍溪县嘉陵江大桥至兰渝铁路庙垭火车站连接路(县城过境公路)工程(K7+700----K8+140.655)右侧高边坡施工专项施工方案批准:1下载后可任意编辑审核:编制:日期:第一章 施工总体部署一、工程概况:1、地质状况和土石方工程量:本项目 K7+500~K8+140 段右侧设计为高边坡锚索框架结构,地质状况主要由长石砂岩、泥岩夹泥质粉砂岩构成。该段土石比例为 88%挖石方,挖石方量 12.77 万 m³;12%挖土方(主要是表层覆盖土),挖土方 1.68 万 m³。2、边坡支护形势及工程量:边坡最高开挖高差为 51.7m,设计按五级边坡划分,平台宽度为1.5~2m,每十米一级,由下至上依次为1:0.5、1:0.5、1:0.75、1:0.75、1:1.1;边坡支护为锚索框架梁,在 1:1 边坡情况下不设框架梁,采纳挂三维网喷播植草绿化,其它台阶段根据地质状况,不利于锚索框架梁的坡面,进行有基材喷播植草防护。其中:锚索框架梁工程量为 1.26 万㎡;网格内植草绿化 1.07 万㎡;喷播植草 0.5 万㎡。3、地理及交通条件:地理位置位紧临苍溪县嘉陵江大桥桥头;紧靠苍溪县名胜古迹“临江寺”;安全距离均小于 50m。拟建道路宽 23 米路基,施工现场沿老 212 线纵向排列,老路基宽度约为 7~8m,需向山体一侧掘进 15m;在施工该段土石方爆破开挖及支护的同时,业主要求满足苍溪庙垭火车站至苍溪县城的正常通车条件,不影响当地老百姓的正常生产及生活。因此,该段施工难度大,安全隐患严重,对施工爆破作业有一定局限性,务必制定保证该段正常施工和安全通行的专项施工方案。二、编制依据:(1)招标文件、两阶段施工图设计、实施性施工组织设计、业主颁发的火车站至嘉陵江大桥段客运保通要求文件;(2)施工调查及现场踏勘;依据该工程的地质勘探资料与爆区周围环境条件及建设单位的要求。(3)《爆破安全规程》(GB6722-2024)(4)《民用爆炸物品安全管理条例》(2024)2下载后可任意编辑(5)《中华人民共和国安全生产法》(2024)(6)《土方与爆破工程施工及验收法律规范》(GB50201-2024)(7)《公路土工试验规程》(JTG E40-2024);(8)《公路工程质量检验评定标准》(JTG F80/1-2024); (9)《建设工程安全生产管理条例》中华人民共和国国务院令第 393 号。(10)《公路路基施工技术法律规范》(JTG_F10-2024)(11)交通部《公路工程施工安全...
