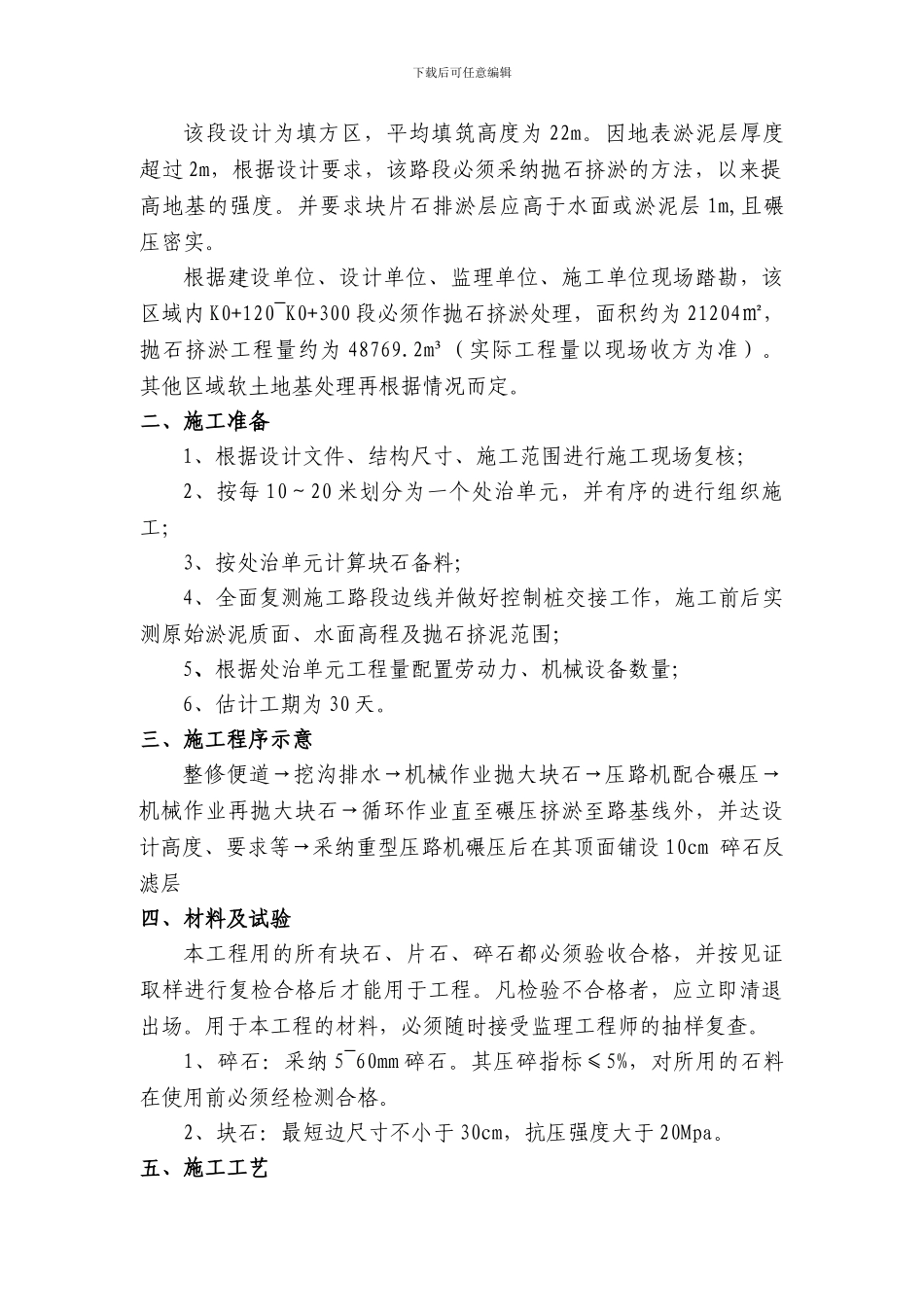

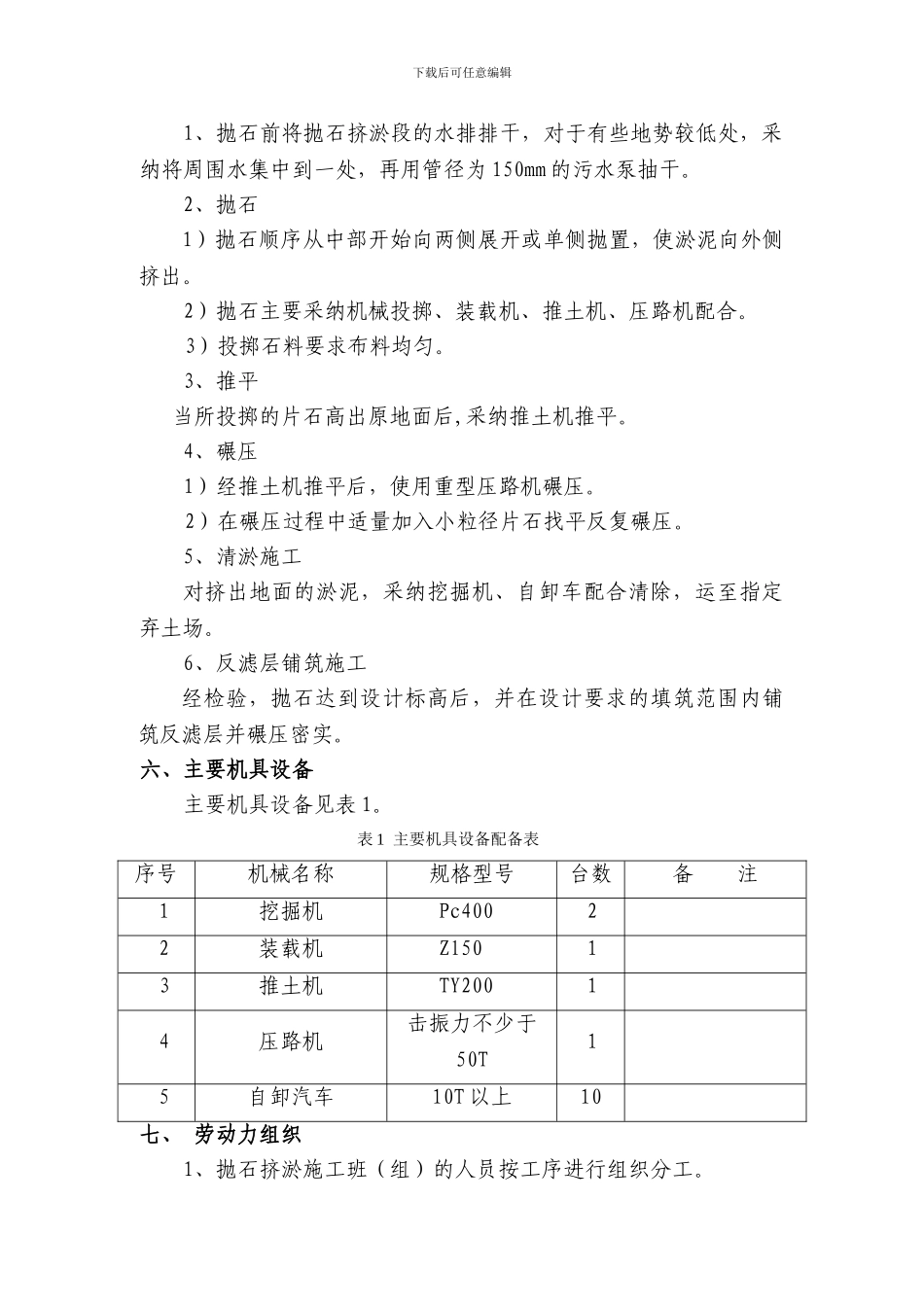

下载后可任意编辑重庆市彭水靛水新城建设项目道路子项3 号道路一标段抛石挤淤施工专项方案编制单位:湖南省第四工程有限公司彭水新城建设项目部编 制 人:审 核 人:编制时间:二 0 一二年四月十九日重庆市彭水靛水新城建设项目道路子项 3 号道路一标段抛石挤淤施工专项方案一、工程概况根据设计施工图描述,3 号道路在桩号为 k0+050—k0+490 段,长度为 360m,沿线经过荷花池和河沟,淤泥深度约为 2.3m。下载后可任意编辑该段设计为填方区,平均填筑高度为 22m。因地表淤泥层厚度超过 2m,根据设计要求,该路段必须采纳抛石挤淤的方法,以来提高地基的强度。并要求块片石排淤层应高于水面或淤泥层 1m,且碾压密实。根据建设单位、设计单位、监理单位、施工单位现场踏勘,该区域内 K0+120~K0+300 段必须作抛石挤淤处理,面积约为 21204㎡,抛石挤淤工程量约为 48769.2m³(实际工程量以现场收方为准)。其他区域软土地基处理再根据情况而定。二、施工准备1、根据设计文件、结构尺寸、施工范围进行施工现场复核;2、按每 10~20 米划分为一个处治单元,并有序的进行组织施工;3、按处治单元计算块石备料;4、全面复测施工路段边线并做好控制桩交接工作,施工前后实测原始淤泥质面、水面高程及抛石挤泥范围;5、根据处治单元工程量配置劳动力、机械设备数量;6、估计工期为 30 天。三、施工程序示意整修便道→挖沟排水→机械作业抛大块石→压路机配合碾压→机械作业再抛大块石→循环作业直至碾压挤淤至路基线外,并达设计高度、要求等→采纳重型压路机碾压后在其顶面铺设 10cm 碎石反滤层 四、材料及试验本工程用的所有块石、片石、碎石都必须验收合格,并按见证取样进行复检合格后才能用于工程。凡检验不合格者,应立即清退出场。用于本工程的材料,必须随时接受监理工程师的抽样复查。1、碎石:采纳 5~60mm 碎石。其压碎指标≤5%,对所用的石料在使用前必须经检测合格。2、块石:最短边尺寸不小于 30cm,抗压强度大于 20Mpa。五、施工工艺下载后可任意编辑1、抛石前将抛石挤淤段的水排排干,对于有些地势较低处,采纳将周围水集中到一处,再用管径为 150mm 的污水泵抽干。2、抛石1)抛石顺序从中部开始向两侧展开或单侧抛置,使淤泥向外侧挤出。2)抛石主要采纳机械投掷、装载机、推土机、压路机配合。3)投掷石料要求布料均匀。3、推平当所投掷的片石高出原地面后,采纳推土机推平。4、碾压1)经推土机推平后,使...
