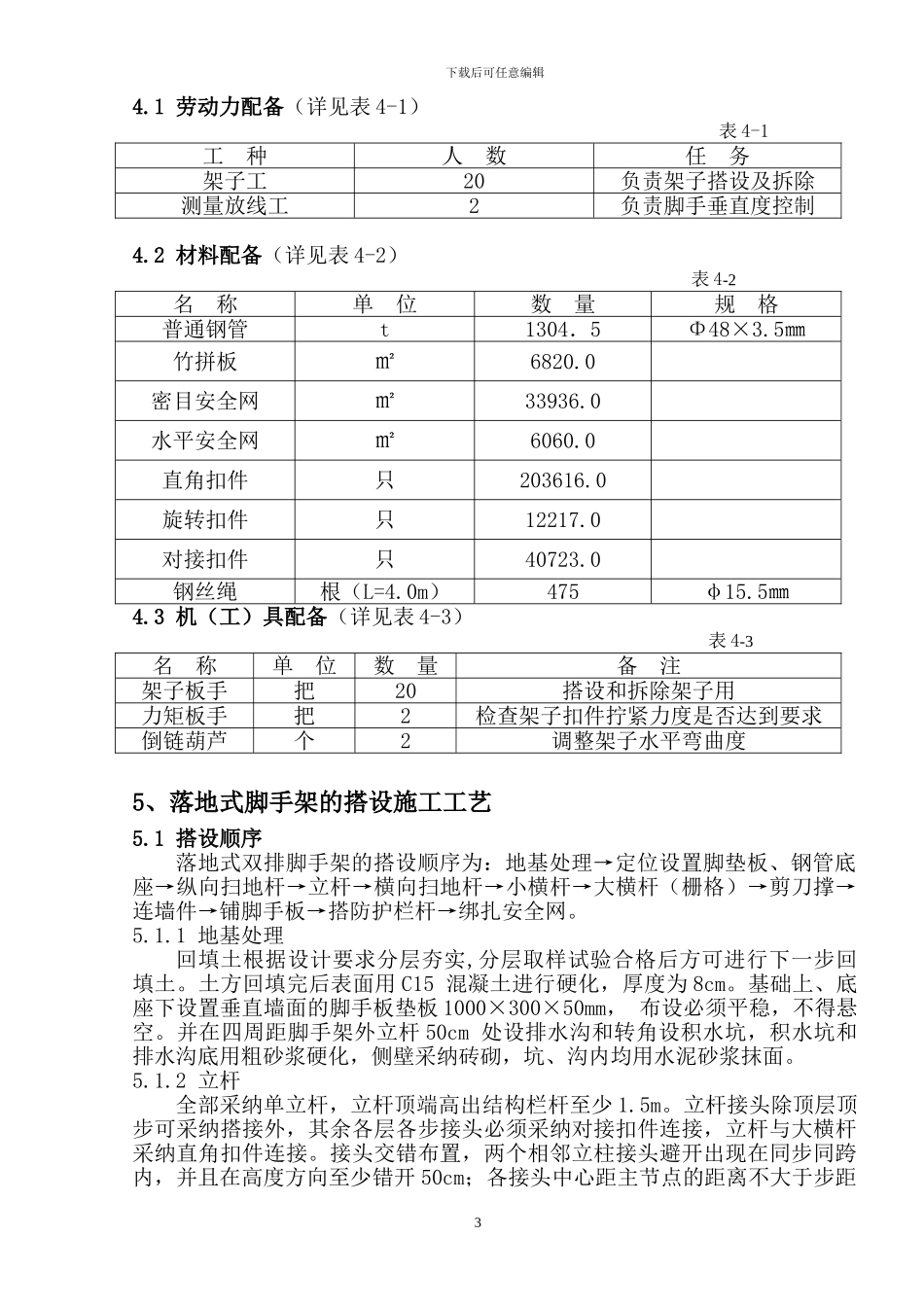

下载后可任意编辑 精品文档下载 1最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】落地式脚手架专项施工方案1、编制依据1.1 主要规程、法律规范1.1.1《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ 130-2001,2024年版)1.1.2《建筑施工高处作业安全技术法律规范》(JGJ 80-91) 1.1.3《建筑施工安全检查标准》(JGJ 59-99) 1.2 参考手册1.2.1 《高层建筑施工手册》(第 2 版) 1.2.2 《简明施工计算手册》(1999.7) 1.2.3 《有用建筑施工安全手册》(1999.7)1.2.4 本工程《施工组织设计》2、概况本工程为单身宿舍,基础类型为:静压桩;结构形式为:框架结构;总建筑面积为 6752㎡,共一栋地下 1 层,地上 12 层;建筑高度为 36.250m;主体标准层层高为 3.00m;自然地面相对标高为 86.60m。根据工程实际情况和法律规范要求本工程外架采纳落地式双排钢管脚手架,部格外架落在地下室顶板上。3、施工方案结合本工程结构形式、实际施工特点,脚手架施工在地下室施工完后进行。脚手架采纳落地式,有小部分落在地下室顶板上(在架子相对应的地下室顶板下面,按相同搭设要求搭架子支顶顶板)。脚手架内立杆距离外墙等结构外沿 200mm(离飘窗板外沿 100mm);立杆纵距 1500mm,横距 700mm,步距 1800mm。用于结构和装修施工,同时兼作安全防护。4、施工准备2下载后可任意编辑4.1 劳动力配备(详见表 4-1) 表 4-1 工 种人 数任 务架子工20负责架子搭设及拆除测量放线工2负责脚手垂直度控制4.2 材料配备(详见表 4-2) 表 4-2 名 称单 位数 量规 格普通钢管t1304.5Φ48×3.5㎜竹拼板㎡6820.0密目安全网㎡33936.0水平安全网㎡6060.0直角扣件只203616.0旋转扣件只12217.0对接扣件只40723.0钢丝绳根(L=4.0m)475φ15.5㎜4.3 机(工)具配备(详见表 4-3) 表 4-3 名 称单 位数 量备 注架子板手把20搭设和拆除架子用力矩板手把2检查架子扣件拧紧力度是否达到要求倒链葫芦个2调整架子水平弯曲度5、落地式脚手架的搭设施工工艺5.1 搭设顺序落地式双排脚手架的搭设顺序为:地基处理→定位设置脚垫板、钢管底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(栅格)→剪刀撑→连墙件→铺脚手板→搭防护栏杆→绑扎安全网。5.1.1 地基处理回填土根据设计要求分层夯实,分层取样试验合格后方可进行下一步回填土。土方回填完后表面用 C15 混凝土进行硬...
