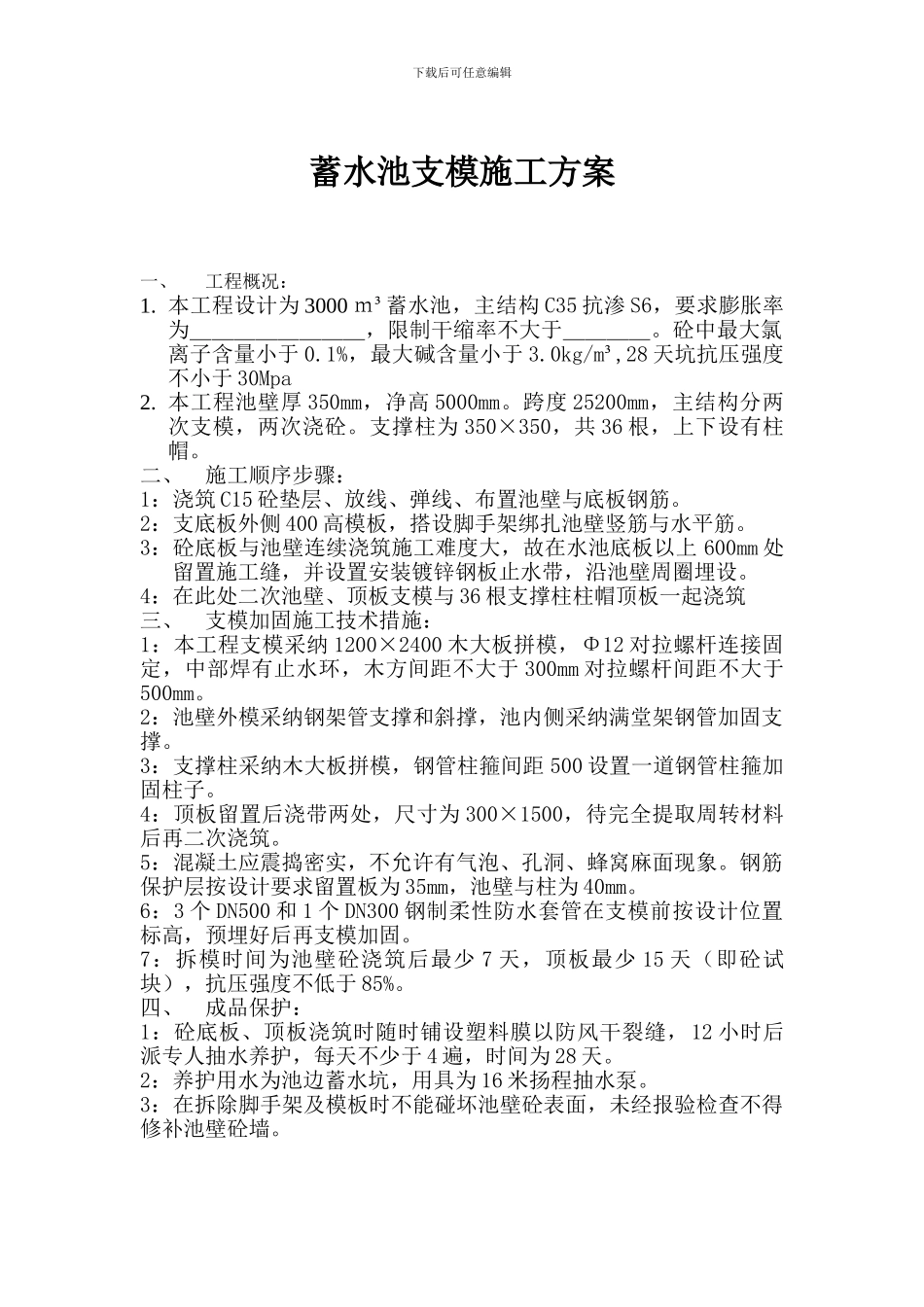

下载后可任意编辑蓄水池支模施工方案一、工程概况:1
本工程设计为 3000 m³蓄水池,主结构 C35 抗渗 S6,要求膨胀率为________,限制干缩率不大于____
砼中最大氯离子含量小于 0
1%,最大碱含量小于 3
0kg/m³,28 天坑抗压强度不小于 30Mpa2
本工程池壁厚 350mm,净高 5000mm
跨度 25200mm,主结构分两次支模,两次浇砼
支撑柱为 350×350,共 36 根,上下设有柱帽
二、施工顺序步骤:1:浇筑 C15 砼垫层、放线、弹线、布置池壁与底板钢筋
2:支底板外侧 400 高模板,搭设脚手架绑扎池壁竖筋与水平筋
3:砼底板与池壁连续浇筑施工难度大,故在水池底板以上 600mm 处留置施工缝,并设置安装镀锌钢板止水带,沿池壁周圈埋设
4:在此处二次池壁、顶板支模与 36 根支撑柱柱帽顶板一起浇筑三、支模加固施工技术措施:1:本工程支模采纳 1200×2400 木大板拼模,Φ12 对拉螺杆连接固定,中部焊有止水环,木方间距不大于 300mm 对拉螺杆间距不大于500mm
2:池壁外模采纳钢架管支撑和斜撑,池内侧采纳满堂架钢管加固支撑
3:支撑柱采纳木大板拼模,钢管柱箍间距 500 设置一道钢管柱箍加固柱子
4:顶板留置后浇带两处,尺寸为 300×1500,待完全提取周转材料后再二次浇筑
5:混凝土应震捣密实,不允许有气泡、孔洞、蜂窝麻面现象
钢筋保护层按设计要求留置板为 35mm,池壁与柱为 40mm
6:3 个 DN500 和 1 个 DN300 钢制柔性防水套管在支模前按设计位置标高,预埋好后再支模加固
7:拆模时间为池壁砼浇筑后最少 7 天,顶板最少 15 天(即砼试块),抗压强度不低于 85%
四、成品保护:1:砼底板、顶板浇筑时随时铺设塑料膜以防风干裂缝,12 小时后派专人抽水养护,每天不少于 4 遍,时间为 2
