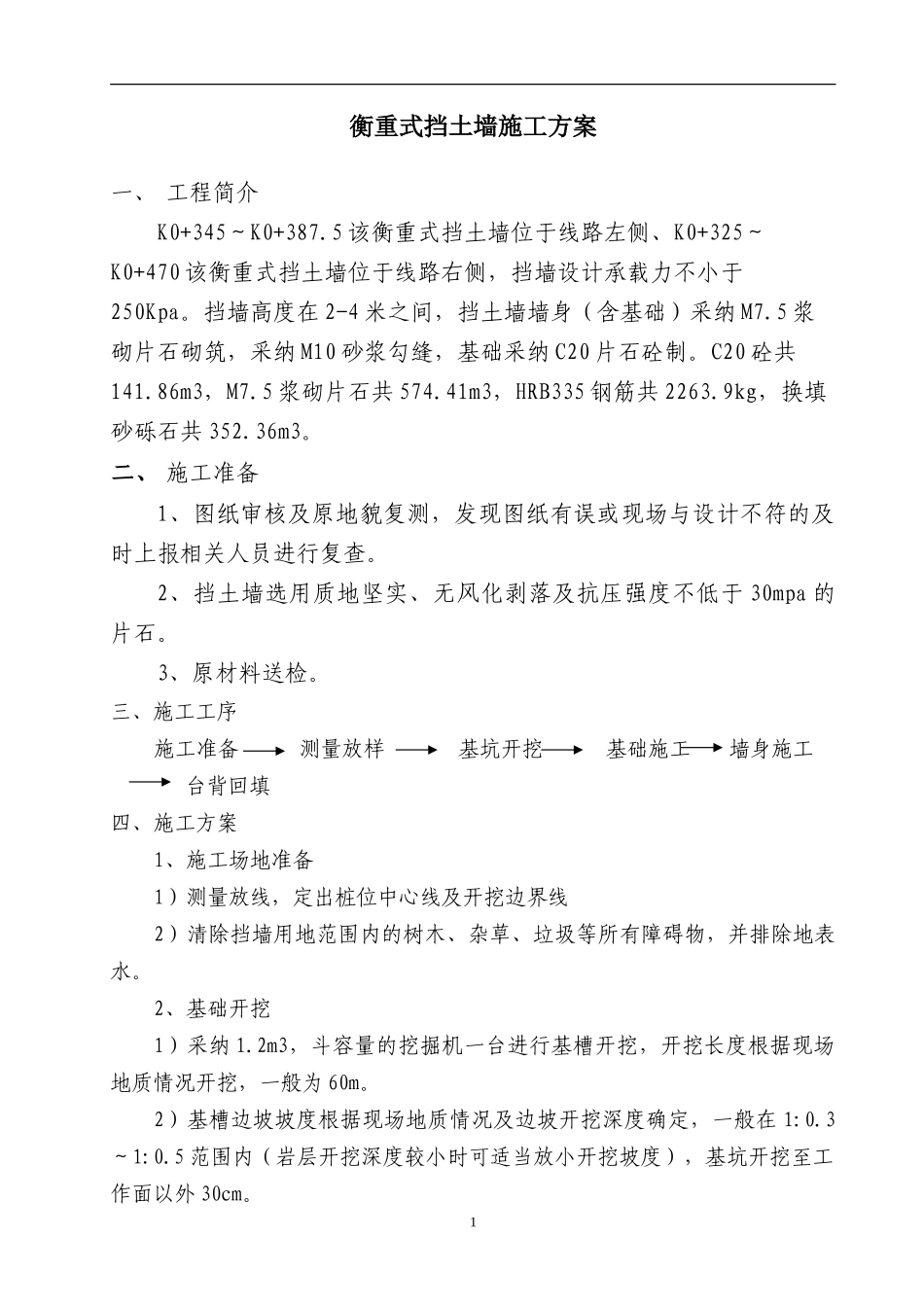

衡重式挡土墙施工方案一、 工程简介K0+345~K0+387.5 该衡重式挡土墙位于线路左侧、K0+325~K0+470 该衡重式挡土墙位于线路右侧,挡墙设计承载力不小于250Kpa。挡墙高度在 2-4 米之间,挡土墙墙身(含基础)采纳 M7.5 浆砌片石砌筑,采纳 M10 砂浆勾缝,基础采纳 C20 片石砼制。C20 砼共141.86m3,M7.5 浆砌片石共 574.41m3,HRB335 钢筋共 2263.9kg,换填砂砾石共 352.36m3。二、 施工准备1、图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查。2、挡土墙选用质地坚实、无风化剥落及抗压强度不低于 30mpa 的片石。3、原材料送检。三、施工工序施工准备测量放样 基坑开挖 基础施工墙身施工 台背回填四、施工方案1、施工场地准备1)测量放线,定出桩位中心线及开挖边界线2)清除挡墙用地范围内的树木、杂草、垃圾等所有障碍物,并排除地表水。2、基础开挖1)采纳 1.2m3,斗容量的挖掘机一台进行基槽开挖,开挖长度根据现场地质情况开挖,一般为 60m。2)基槽边坡坡度根据现场地质情况及边坡开挖深度确定,一般在 1:0.3~1:0.5 范围内(岩层开挖深度较小时可适当放小开挖坡度),基坑开挖至工作面以外 30cm。1下载后可任意编辑3)机械开挖至基础距设计标高以上 20cm 时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,该段设计地基承载力不小于250kpa。150~250kpa 部分进行换填 1m 砂砾石处理,要求换填后承载力不小于250kpa。基底承载力需经驻地实验室检查合格后才能进行下一步施工,基底表面用 5cm 水泥砂浆封底,并在适当位置设置集水井。3、浆砌片石基础首先将片石中的风化石、杂质等清理洁净,砂必须是经过试验合格的,砂浆拌合采纳搅拌机拌合。砂浆加水量采纳搅拌机自动计量器控制水的需用量砂用磅秤计量。砌筑前,再次符合各部尺寸,另外测量组将基础标高控制桩打在基坑四周,以便砌筑基础时拉线控制基础顶标高。砌筑前先开挖基坑,回填砂砾石,经验收合格后进行基础的砌筑。砌筑基础根据厚度的不同分两层或三层砌筑,每层砌筑的厚度 30-35cm,但分层不找平,使基础上下交错连成一体。保证基础最小埋深 50cm砌筑时将片石之间空隙用捣浆棒捣鼓密实,不出现空闲和砂浆不饱满现象。每个段落施工基础时,首先按图纸的要求将沉降缝位置确定且固定好,当砌筑到此时,用泡沫板将此隔开。基础砌筑完毕后,用透水性的砂砾土或砂砾将基坑四周回填,回填夯有...
