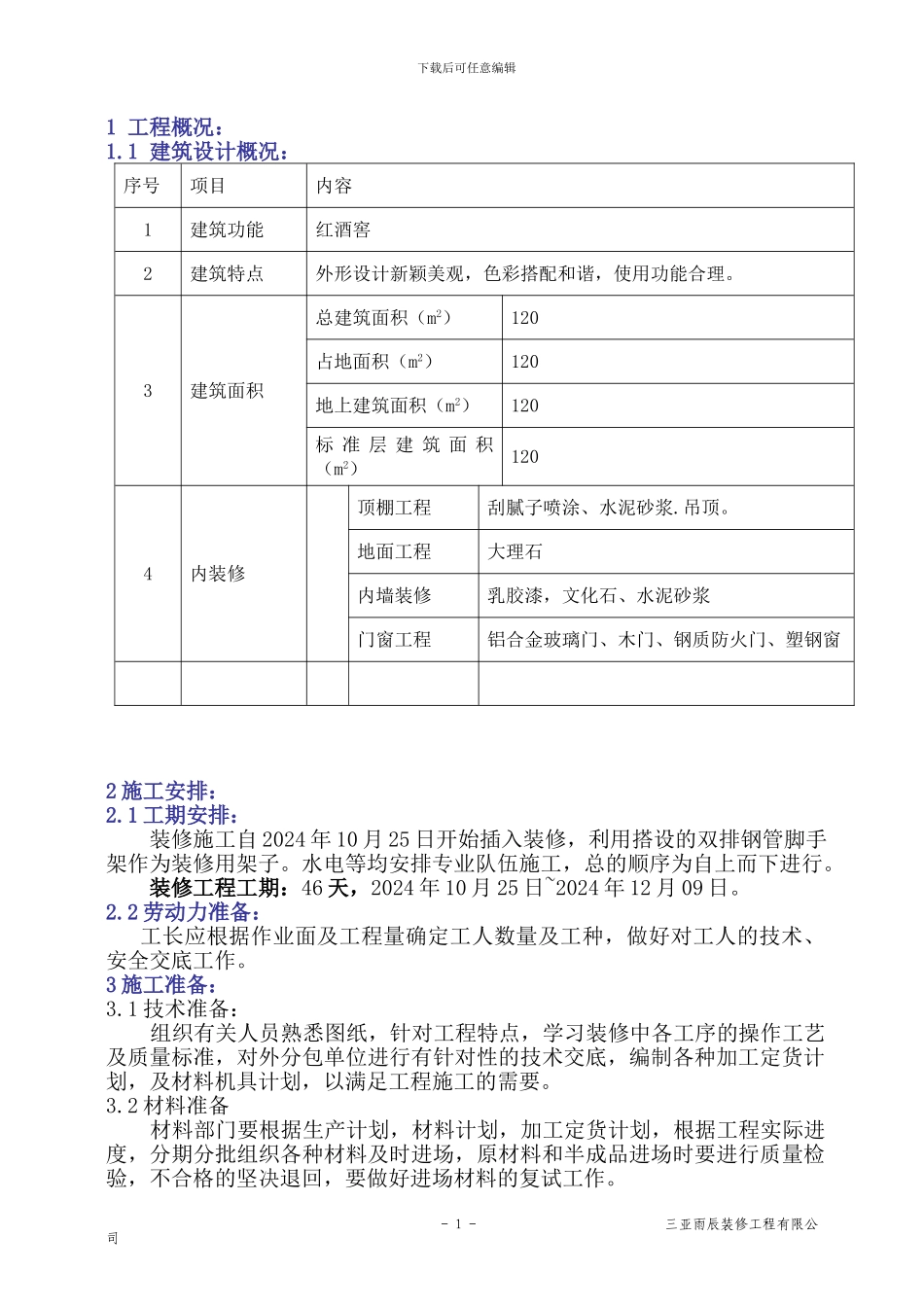

下载后可任意编辑1 工程概况:1
1 建筑设计概况:序号项目内容1建筑功能红酒窖2建筑特点外形设计新颖美观,色彩搭配和谐,使用功能合理
3建筑面积总建筑面积(m2)120占地面积(m2)120地上建筑面积(m2)120标 准 层 建 筑 面 积(m2)1204内装修顶棚工程刮腻子喷涂、水泥砂浆

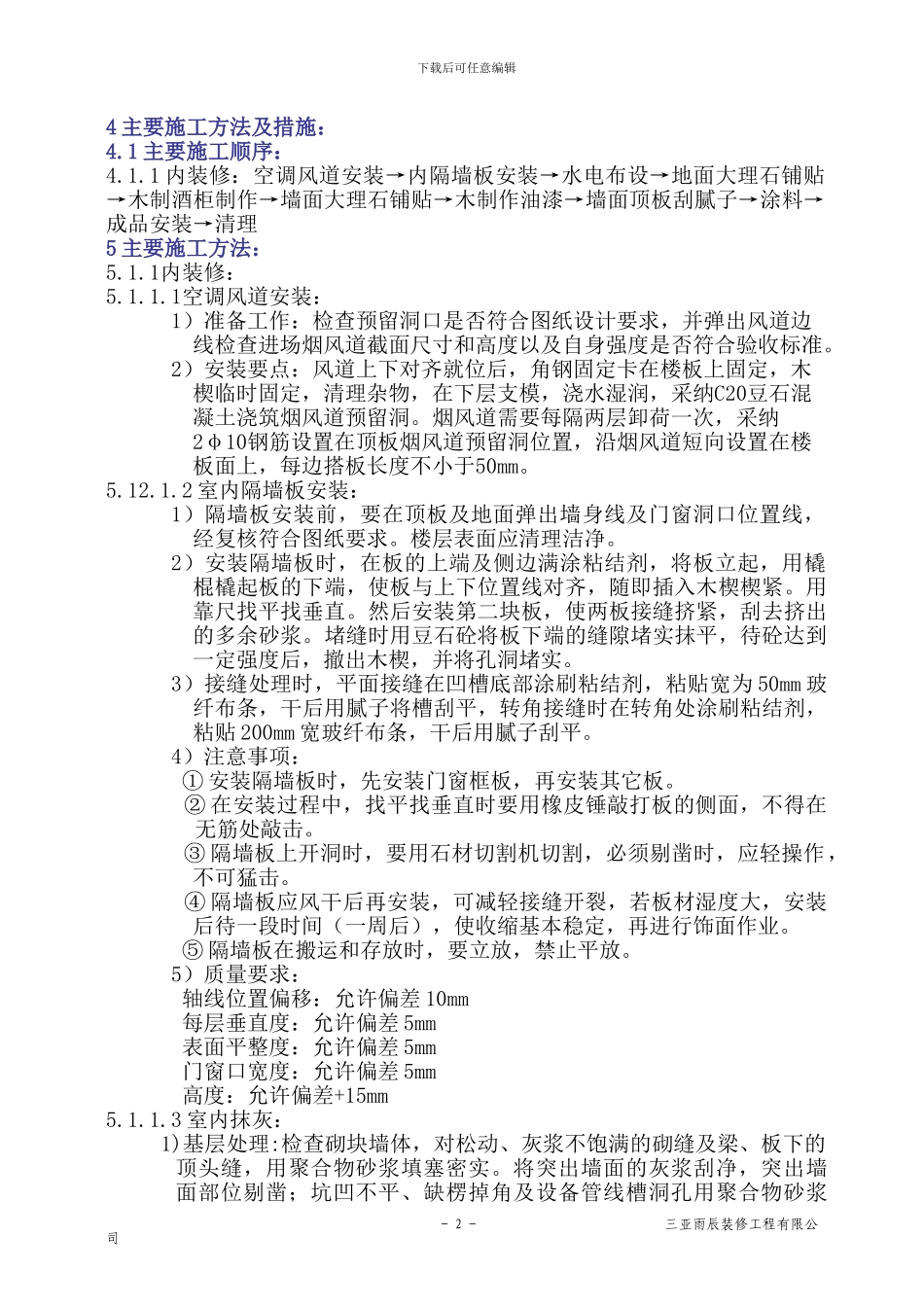

地面工程大理石内墙装修乳胶漆,文化石、水泥砂浆门窗工程铝合金玻璃门、木门、钢质防火门、塑钢窗 2 施工安排:2
1 工期安排:装修施工自 2024 年 10 月 25 日开始插入装修,利用搭设的双排钢管脚手架作为装修用架子
水电等均安排专业队伍施工,总的顺序为自上而下进行
装修工程工期:46 天,2024 年 10 月 25 日~2024 年 12 月 09 日
2 劳动力准备: 工长应根据作业面及工程量确定工人数量及工种,做好对工人的技术、安全交底工作
3 施工准备:3
1 技术准备: 组织有关人员熟悉图纸,针对工程特点,学习装修中各工序的操作工艺及质量标准,对外分包单位进行有针对性的技术交底,编制各种加工定货计划,及材料机具计划,以满足工程施工的需要
2 材料准备 材料部门要根据生产计划,材料计划,加工定货计划,根据工程实际进度,分期分批组织各种材料及时进场,原材料和半成品进场时要进行质量检验,不合格的坚决退回,要做好进场材料的复试工作

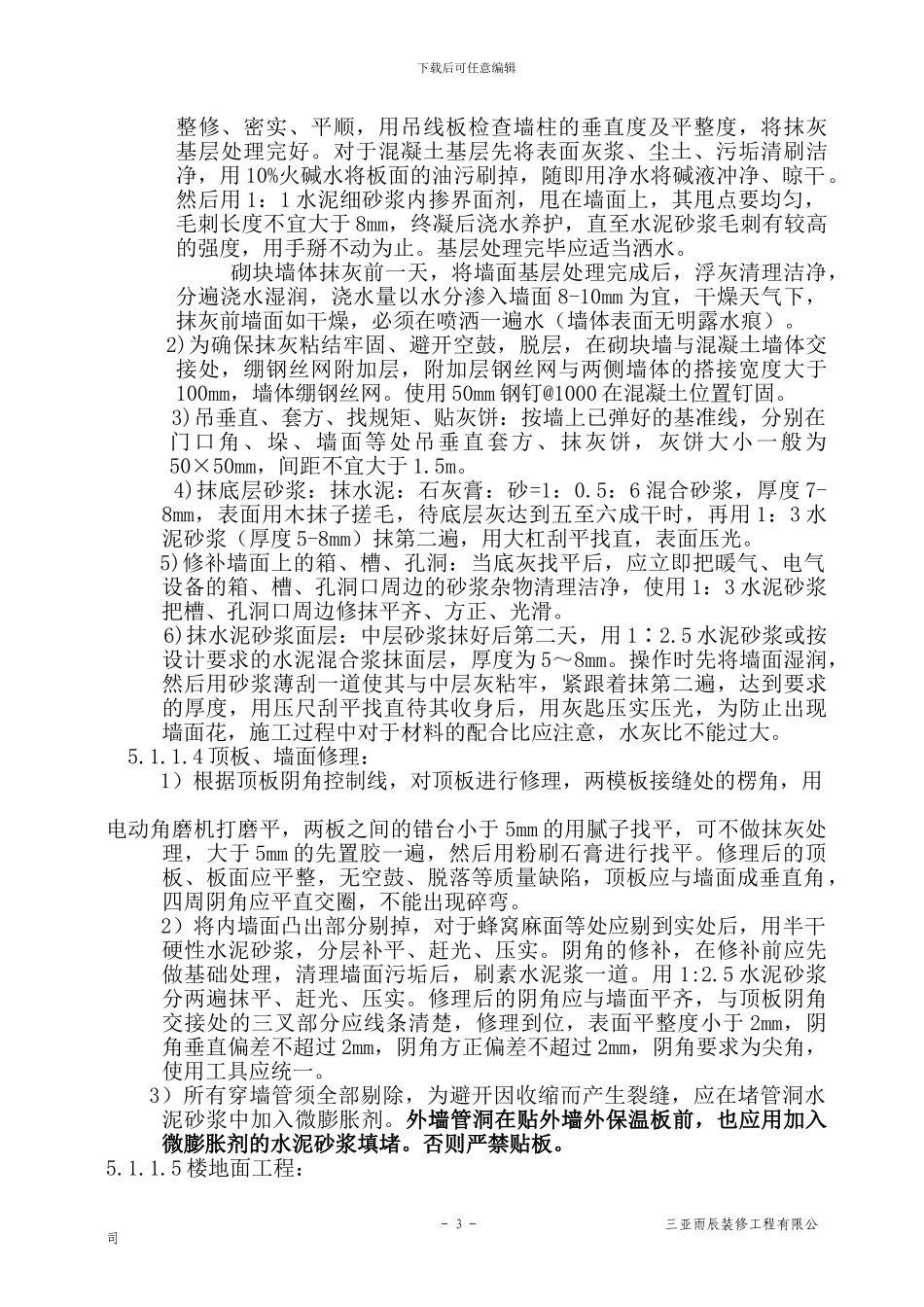

- 1 - 三亚雨辰装修工程有限公司下载后可任意编辑4 主要施工方法及措施:4
1 主要施工顺序:4
1 内装修:空调风道安装→内隔墙板安装→水电布设→地面大理石铺贴→木制酒柜制作→墙面大理石铺贴→木制作油漆→墙面顶板刮腻子→涂料→成品安装→清理5 主要施工方法:5
1内装修:5
1空调风道安装:1)准备工作:检查预留洞口是否符合图纸设计要求,并弹出风道边线检查进场烟风道截面尺寸和高度以及自身强度是否符合验收标准
