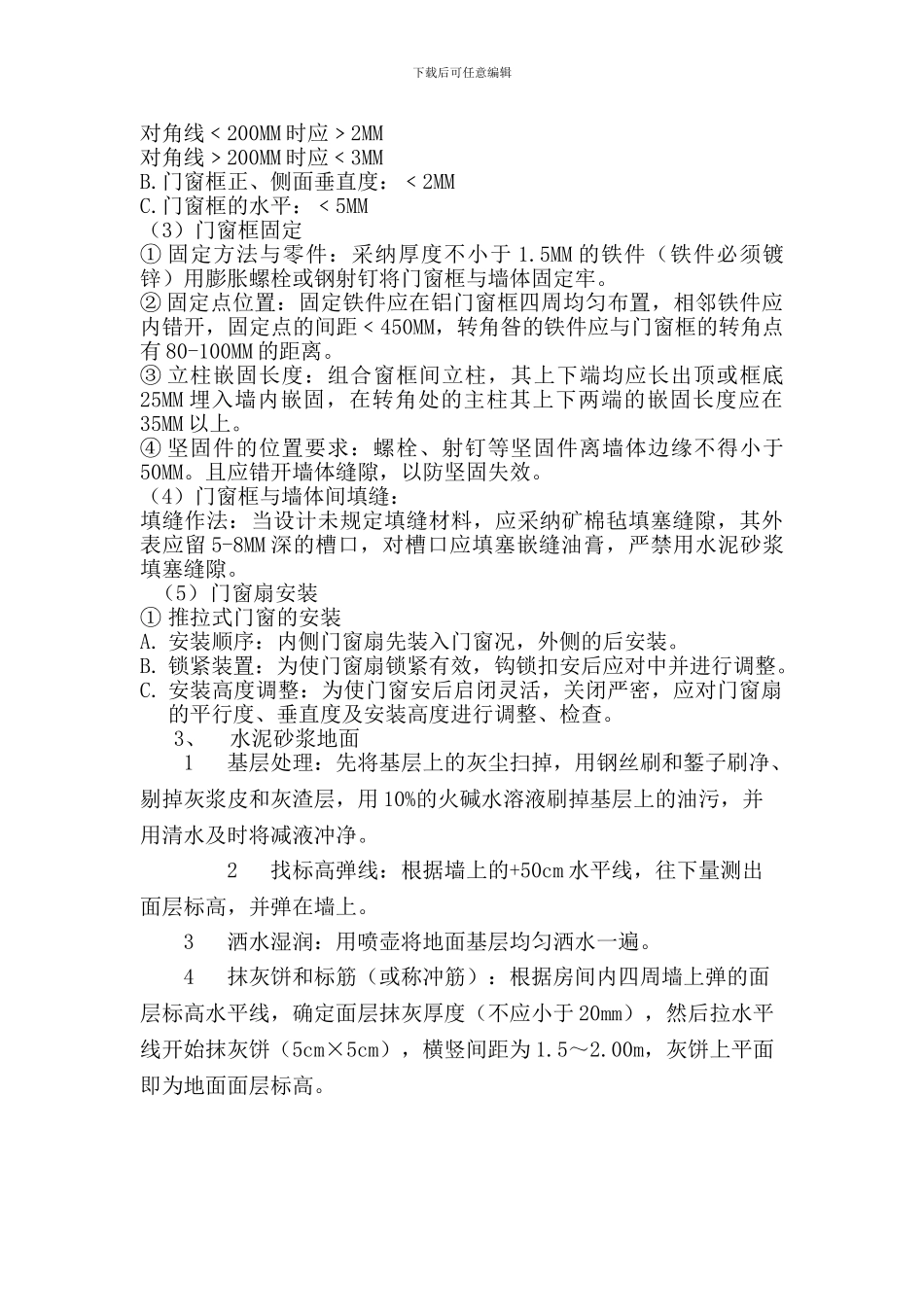

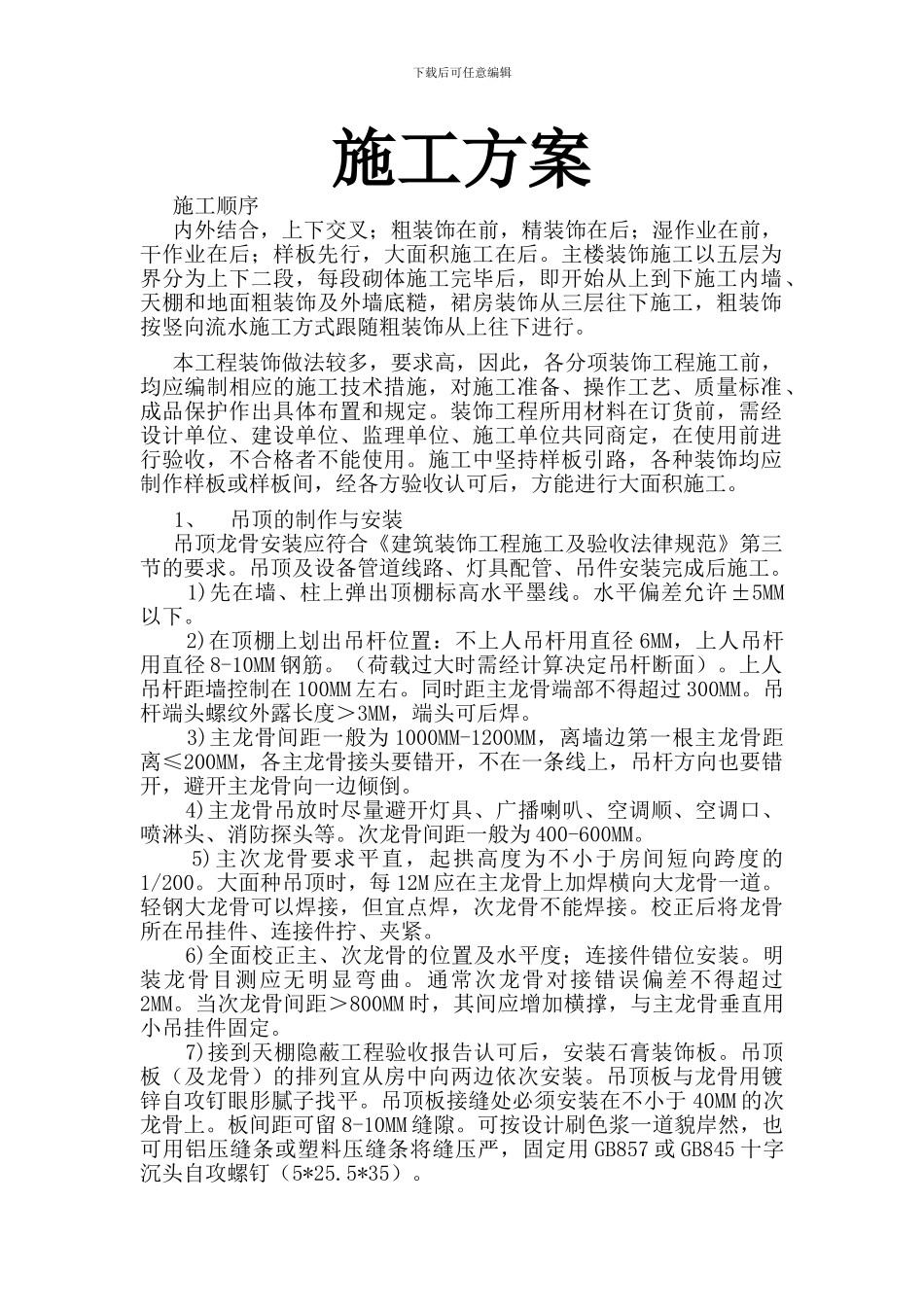

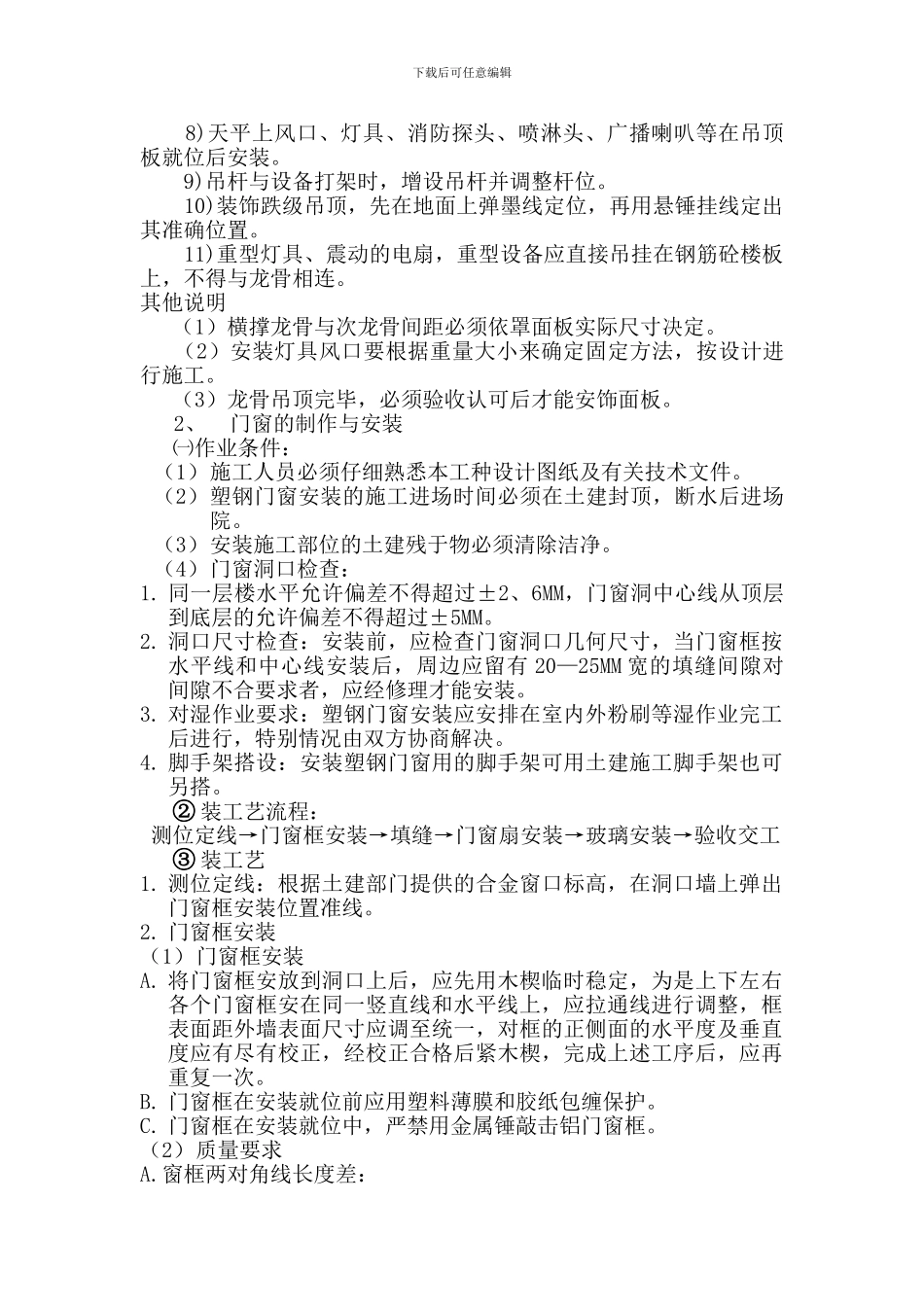

下载后可任意编辑施工方案 施工顺序内外结合,上下交叉;粗装饰在前,精装饰在后;湿作业在前,干作业在后;样板先行,大面积施工在后
主楼装饰施工以五层为界分为上下二段,每段砌体施工完毕后,即开始从上到下施工内墙、天棚和地面粗装饰及外墙底糙,裙房装饰从三层往下施工,粗装饰按竖向流水施工方式跟随粗装饰从上往下进行
本工程装饰做法较多,要求高,因此,各分项装饰工程施工前,均应编制相应的施工技术措施,对施工准备、操作工艺、质量标准、成品保护作出具体布置和规定
装饰工程所用材料在订货前,需经设计单位、建设单位、监理单位、施工单位共同商定,在使用前进行验收,不合格者不能使用
施工中坚持样板引路,各种装饰均应制作样板或样板间,经各方验收认可后,方能进行大面积施工
1、吊顶的制作与安装吊顶龙骨安装应符合《建筑装饰工程施工及验收法律规范》第三节的要求
吊顶及设备管道线路、灯具配管、吊件安装完成后施工
1)先在墙、柱上弹出顶棚标高水平墨线
水平偏差允许±5MM以下
2)在顶棚上划出吊杆位置:不上人吊杆用直径 6MM,上人吊杆用直径 8-10MM 钢筋
(荷载过大时需经计算决定吊杆断面)
上人吊杆距墙控制在 100MM 左右
同时距主龙骨端部不得超过 300MM
吊杆端头螺纹外露长度>3MM,端头可后焊
3)主龙骨间距一般为 1000MM-1200MM,离墙边第一根主龙骨距离≤200MM,各主龙骨接头要错开,不在一条线上,吊杆方向也要错开,避开主龙骨向一边倾倒
4)主龙骨吊放时尽量避开灯具、广播喇叭、空调顺、空调口、喷淋头、消防探头等
次龙骨间距一般为 400-600MM
5)主次龙骨要求平直,起拱高度为不小于房间短向跨度的1/200
大面种吊顶时,每 12M 应在主龙骨上加焊横向大龙骨一道
轻钢大龙骨可以焊接,但宜点焊,次龙骨不能焊接
校正后将龙骨所在吊挂件、连接件拧、夹紧
