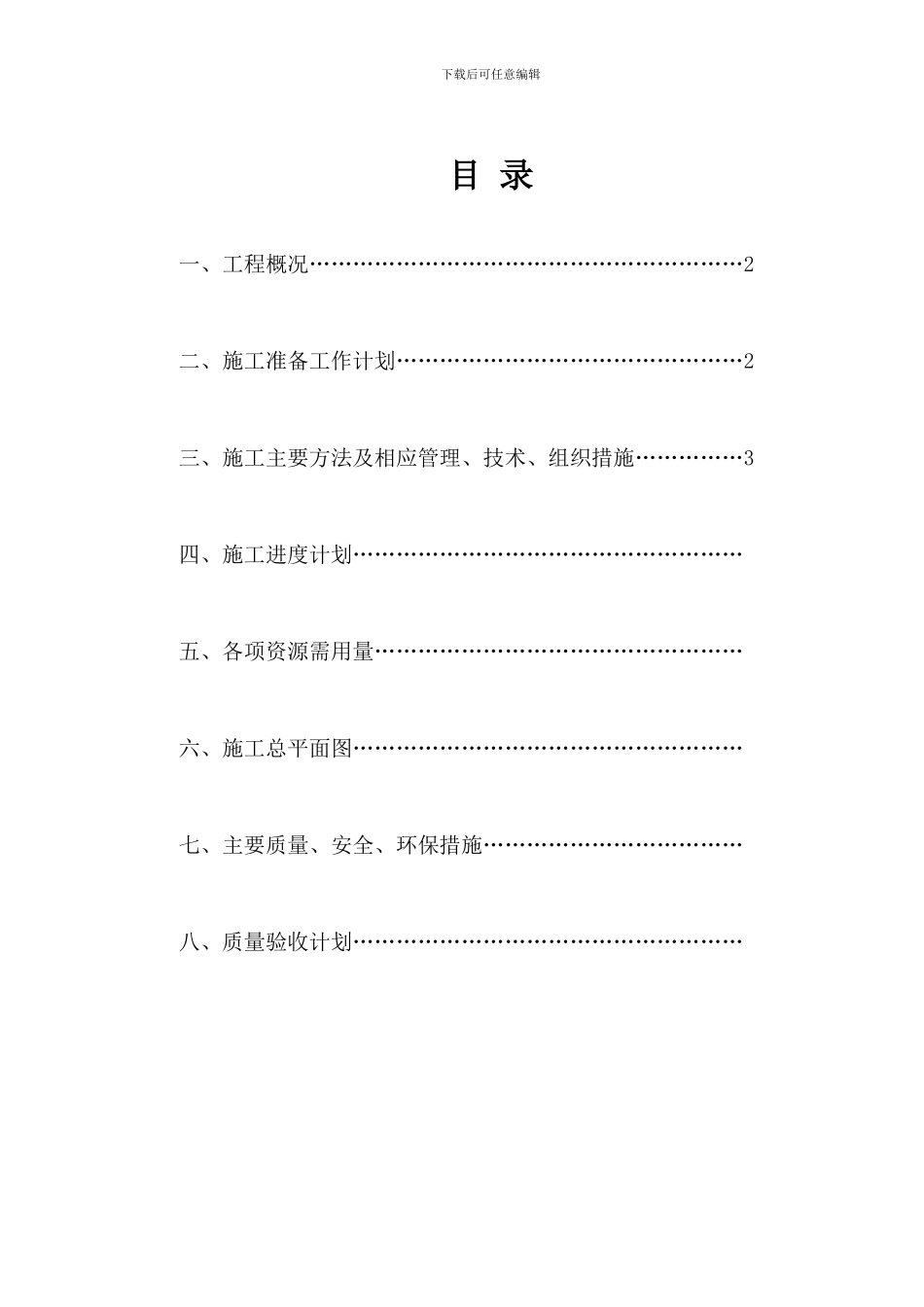

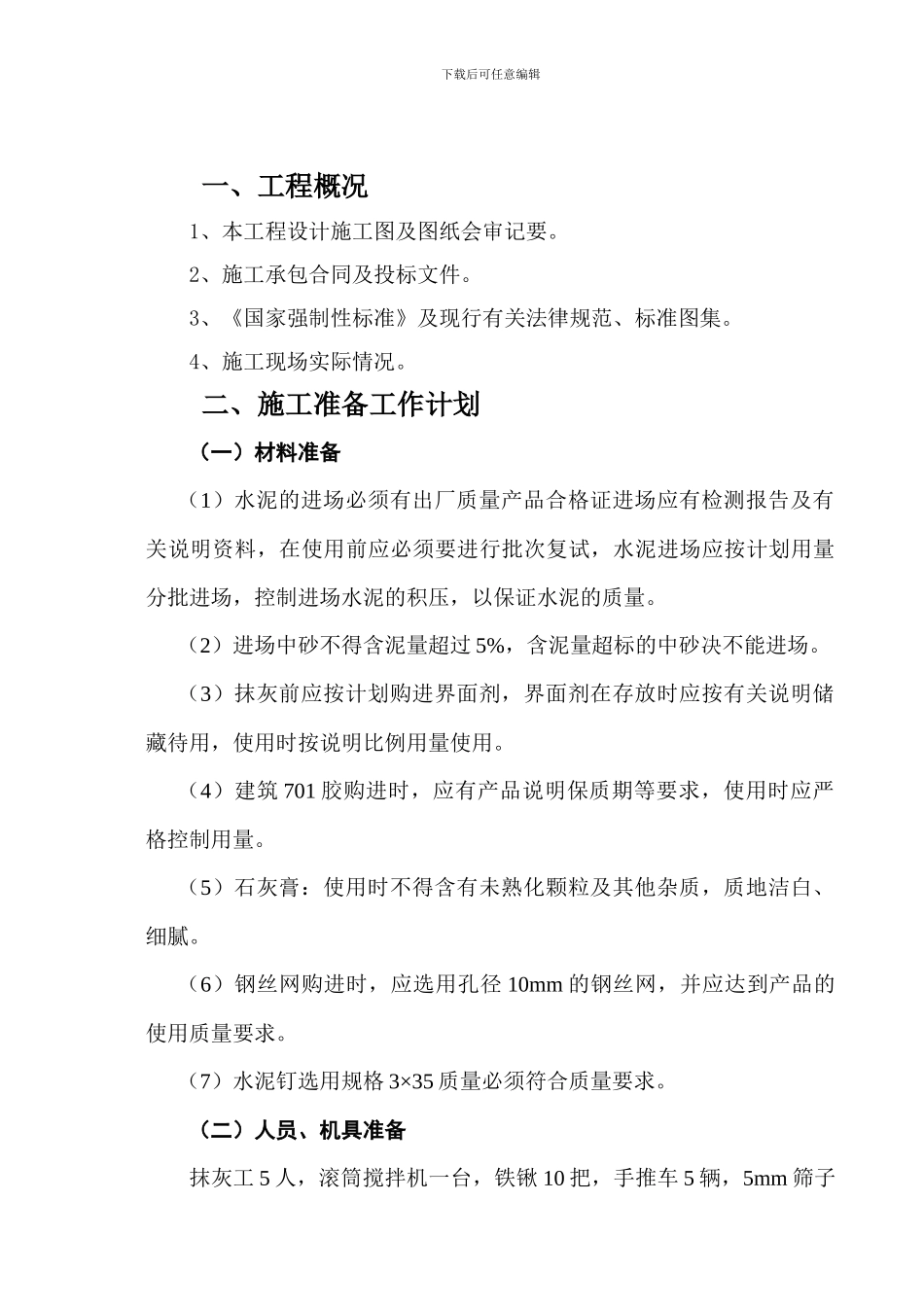

下载后可任意编辑固淮息 G106 收费站工程项目抹灰施工方案 编制单位:河南城建建设集团有限公司 下载后可任意编辑目 录一、工程概况……………………………………………………2二、施工准备工作计划…………………………………………2三、施工主要方法及相应管理、技术、组织措施……………3四、施工进度计划………………………………………………五、各项资源需用量……………………………………………六、施工总平面图………………………………………………七、主要质量、安全、环保措施………………………………八、质量验收计划……………………………………………… 下载后可任意编辑一、工程概况1、本工程设计施工图及图纸会审记要
2、施工承包合同及投标文件
3、《国家强制性标准》及现行有关法律规范、标准图集
4、施工现场实际情况
二、施工准备工作计划(一)材料准备(1)水泥的进场必须有出厂质量产品合格证进场应有检测报告及有关说明资料,在使用前应必须要进行批次复试,水泥进场应按计划用量分批进场,控制进场水泥的积压,以保证水泥的质量
(2)进场中砂不得含泥量超过 5%,含泥量超标的中砂决不能进场
(3)抹灰前应按计划购进界面剂,界面剂在存放时应按有关说明储藏待用,使用时按说明比例用量使用
(4)建筑 701 胶购进时,应有产品说明保质期等要求,使用时应严格控制用量
(5)石灰膏:使用时不得含有未熟化颗粒及其他杂质,质地洁白、细腻
(6)钢丝网购进时,应选用孔径 10mm 的钢丝网,并应达到产品的使用质量要求
(7)水泥钉选用规格 3×35 质量必须符合质量要求
(二)人员、机具准备抹灰工 5 人,滚筒搅拌机一台,铁锹 10 把,手推车 5 辆,5mm 筛子 下载后可任意编辑一张,水管 50 米,钢丝刷、錾子、锤子、线坠、靠尺板、方尺等
三、施工主要方法及相应管理、技术、组织措施(一)施工主要方法 1、工艺流
