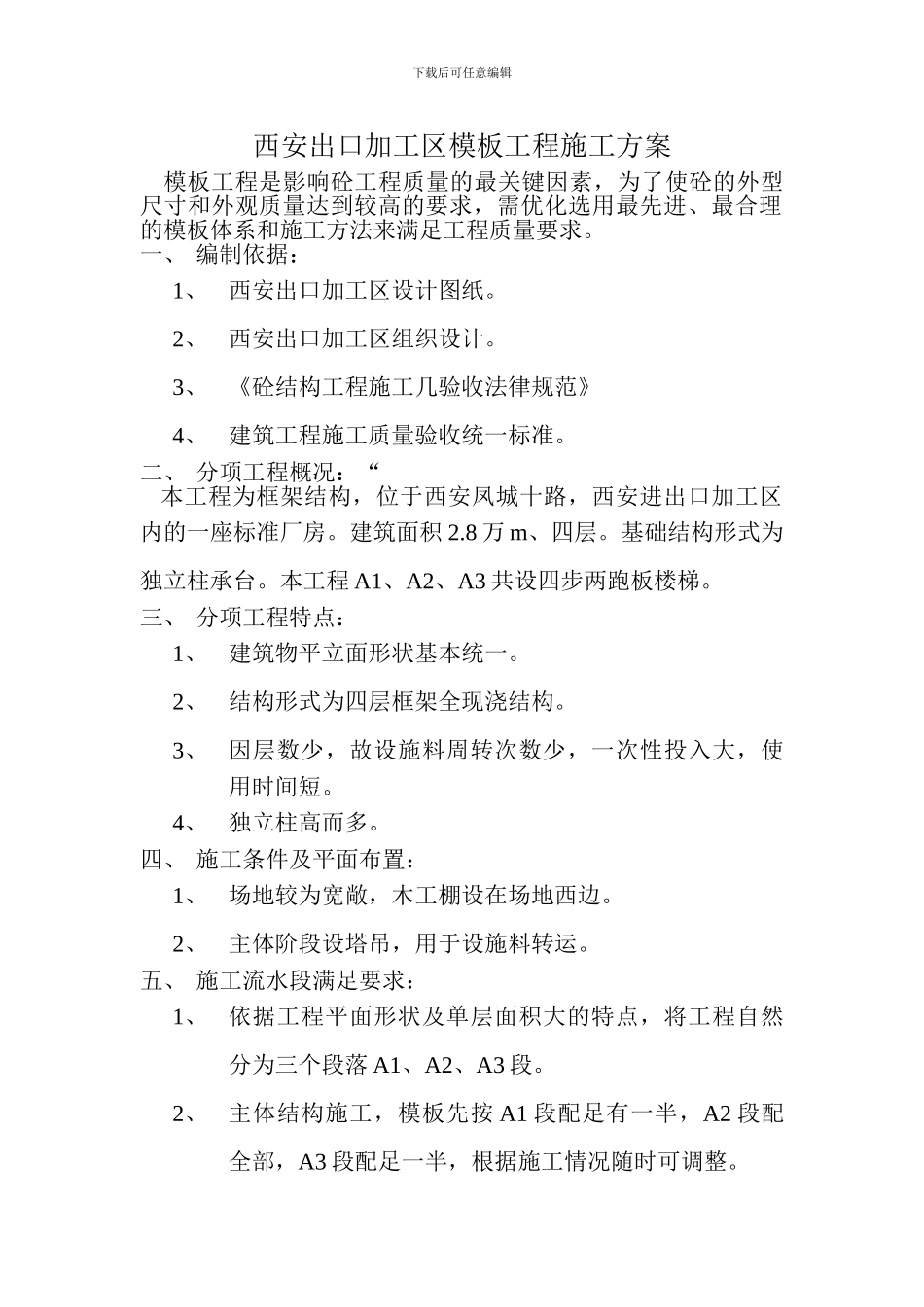

下载后可任意编辑西安出口加工区模板工程施工方案 模板工程是影响砼工程质量的最关键因素,为了使砼的外型尺寸和外观质量达到较高的要求,需优化选用最先进、最合理的模板体系和施工方法来满足工程质量要求
一、 编制依据:1、西安出口加工区设计图纸
2、西安出口加工区组织设计
3、《砼结构工程施工几验收法律规范》4、建筑工程施工质量验收统一标准
二、 分项工程概况:“ 本工程为框架结构,位于西安凤城十路,西安进出口加工区内的一座标准厂房
建筑面积 2
8 万 m、四层
基础结构形式为独立柱承台
本工程 A1、A2、A3 共设四步两跑板楼梯
三、 分项工程特点:1、建筑物平立面形状基本统一
2、结构形式为四层框架全现浇结构
3、因层数少,故设施料周转次数少,一次性投入大,使用时间短
4、独立柱高而多
四、 施工条件及平面布置:1、场地较为宽敞,木工棚设在场地西边
2、主体阶段设塔吊,用于设施料转运
五、 施工流水段满足要求:1、依据工程平面形状及单层面积大的特点,将工程自然分为三个段落 A1、A2、A3 段
2、主体结构施工,模板先按 A1 段配足有一半,A2 段配全部,A3 段配足一半,根据施工情况随时可调整

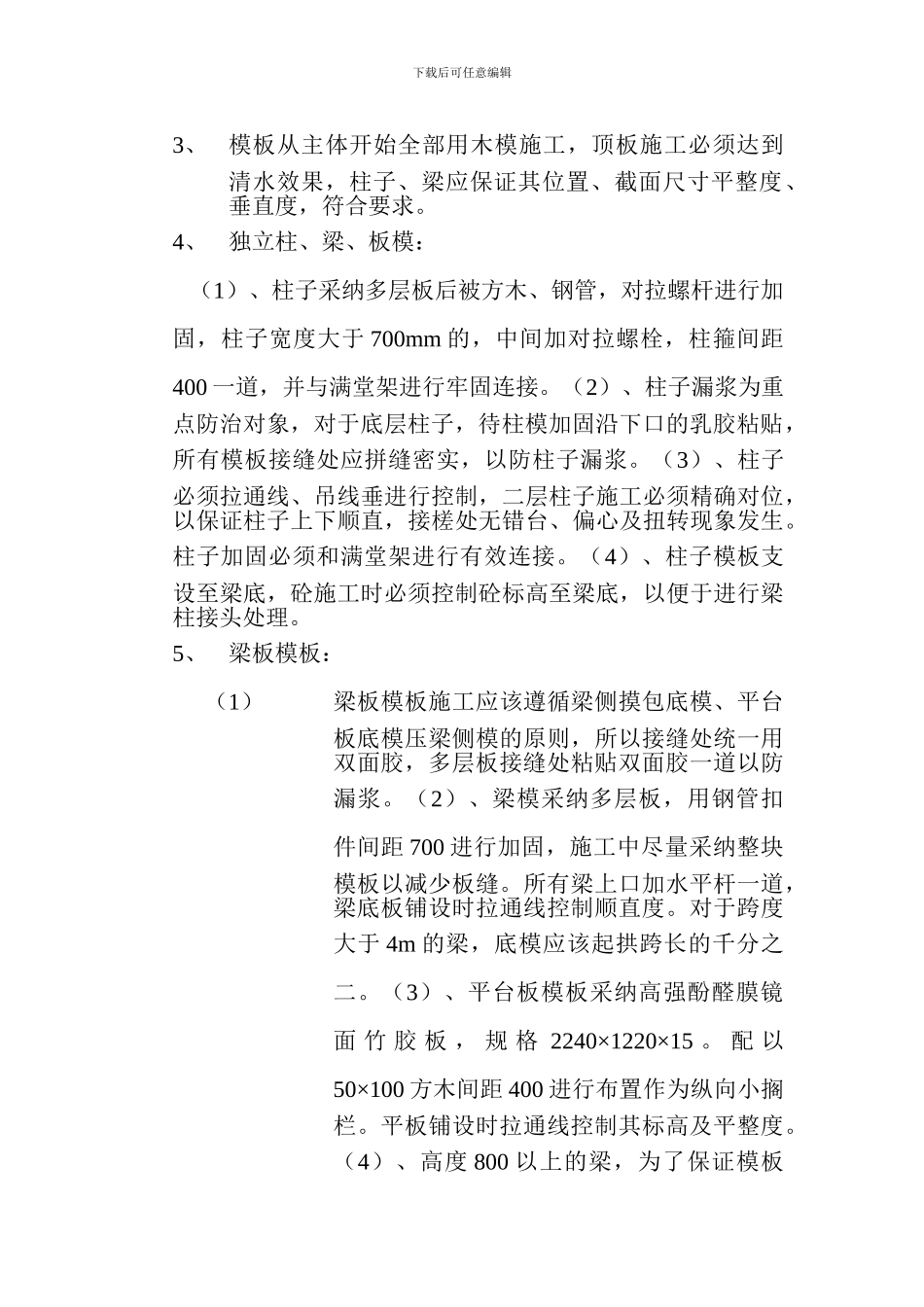

下载后可任意编辑3、模板从主体开始全部用木模施工,顶板施工必须达到清水效果,柱子、梁应保证其位置、截面尺寸平整度、垂直度,符合要求
4、独立柱、梁、板模: (1)、柱子采纳多层板后被方木、钢管,对拉螺杆进行加固,柱子宽度大于 700mm 的,中间加对拉螺栓,柱箍间距400 一道,并与满堂架进行牢固连接
(2)、柱子漏浆为重点防治对象,对于底层柱子,待柱模加固沿下口的乳胶粘贴,所有模板接缝处应拼缝密实,以防柱子漏浆
(3)、柱子必须拉通线、吊线垂进行控制,二层柱子施工必须精确对位,以保证柱子上下顺直,接槎处无错台、偏心及扭转现象发生
柱子加固必须和满堂架进行有效连接

(4)、柱子模
