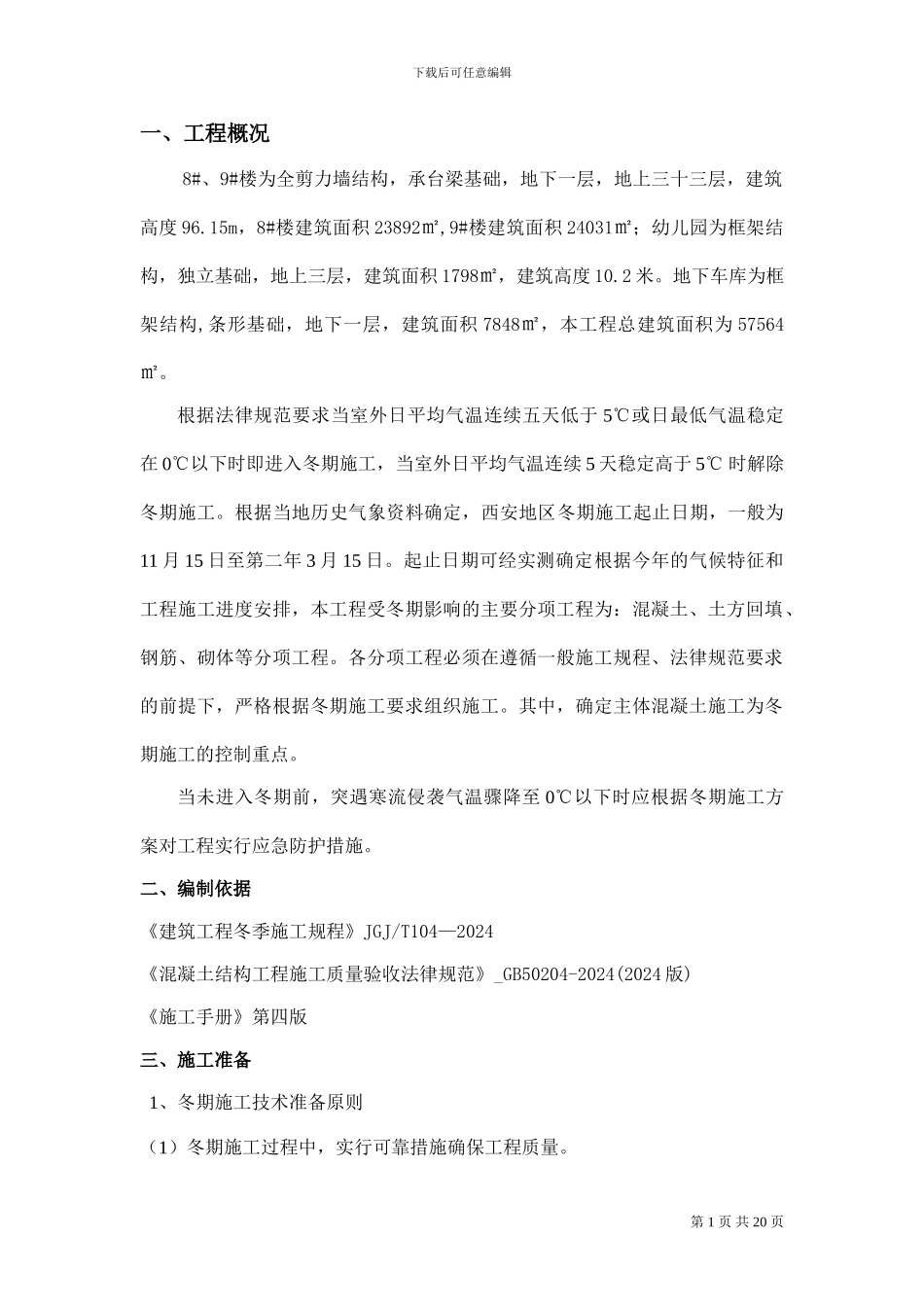

第 1 页 共 20 页下载后可任意编辑一、工程概况8#、9#楼为全剪力墙结构,承台梁基础,地下一层,地上三十三层,建筑高度 96
15m,8#楼建筑面积 23892㎡,9#楼建筑面积 24031㎡;幼儿园为框架结构,独立基础,地上三层,建筑面积 1798㎡,建筑高度 10
地下车库为框架结构,条形基础,地下一层,建筑面积 7848㎡,本工程总建筑面积为 57564㎡
根据法律规范要求当室外日平均气温连续五天低于 5℃或日最低气温稳定在 0℃以下时即进入冬期施工,当室外日平均气温连续 5 天稳定高于 5℃ 时解除冬期施工
根据当地历史气象资料确定,西安地区冬期施工起止日期,一般为11 月 15 日至第二年 3 月 15 日
起止日期可经实测确定根据今年的气候特征和工程施工进度安排,本工程受冬期影响的主要分项工程为:混凝土、土方回填、钢筋、砌体等分项工程
各分项工程必须在遵循一般施工规程、法律规范要求的前提下,严格根据冬期施工要求组织施工
其中,确定主体混凝土施工为冬期施工的控制重点
当未进入冬期前,突遇寒流侵袭气温骤降至 0℃以下时应根据冬期施工方案对工程实行应急防护措施
二、编制依据《建筑工程冬季施工规程》JGJ/T104—2024《混凝土结构工程施工质量验收法律规范》_GB50204-2024(2024 版)《施工手册》第四版三、施工准备1、冬期施工技术准备原则(1)冬期施工过程中,实行可靠措施确保工程质量

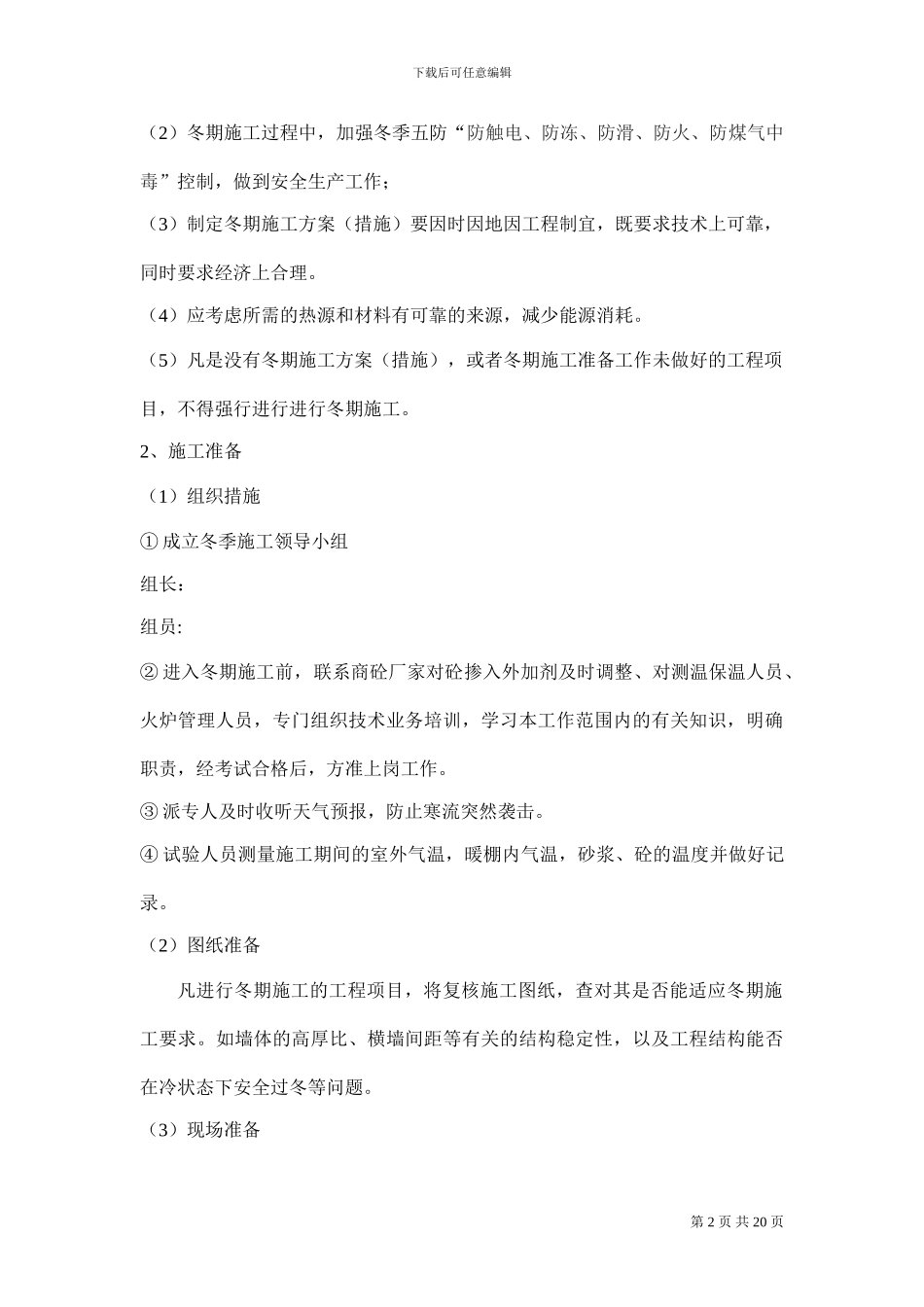

第 2 页 共 20 页下载后可任意编辑(2)冬期施工过程中,加强冬季五防“防触电、防冻、防滑、防火、防煤气中毒”控制,做到安全生产工作;(3)制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理
(4)应考虑所需的热源和材料有可靠的来源,减少能源消耗
(5)凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程项目,不
