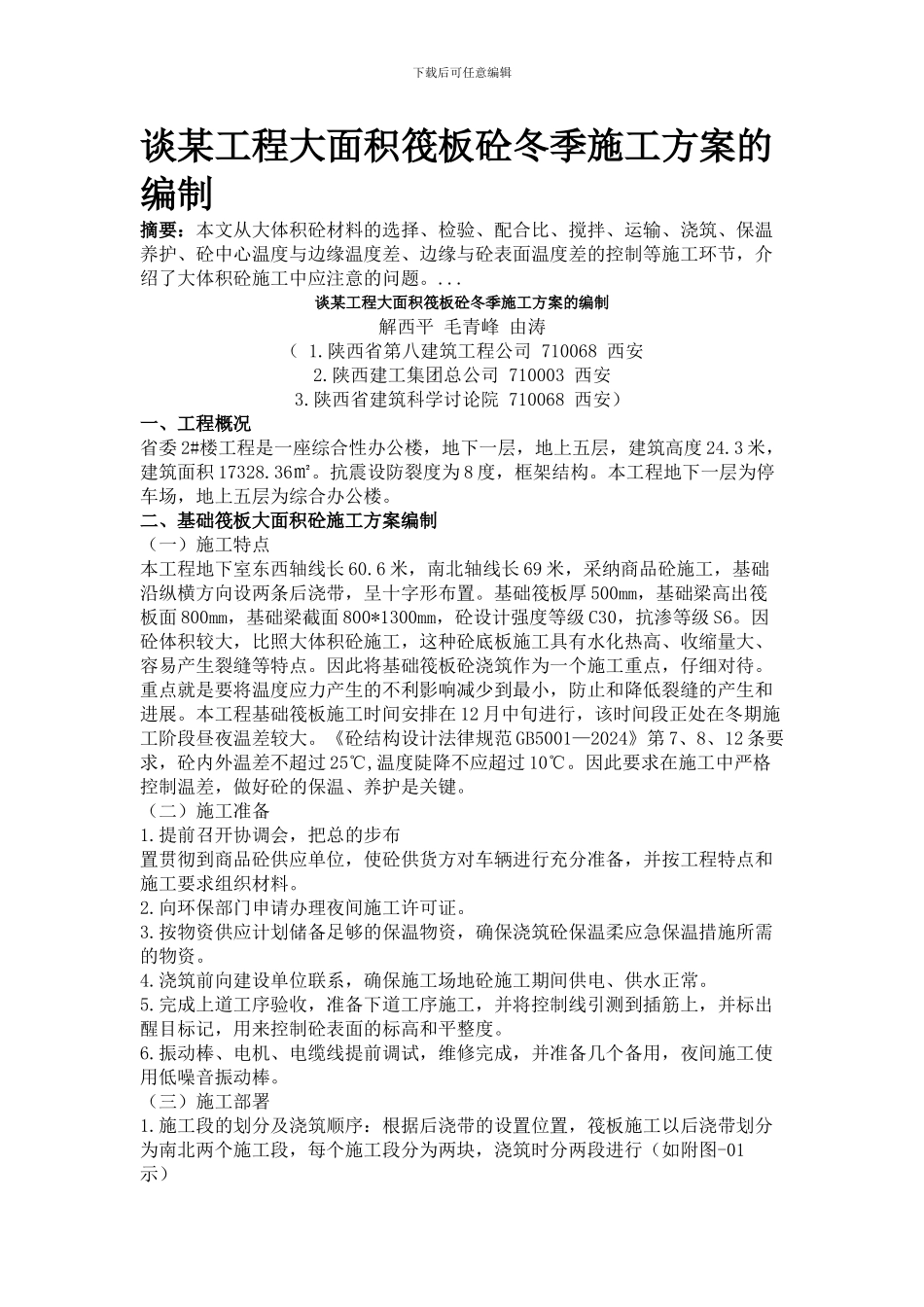

下载后可任意编辑谈某工程大面积筏板砼冬季施工方案的编制 摘要:本文从大体积砼材料的选择、检验、配合比、搅拌、运输、浇筑、保温养护、砼中心温度与边缘温度差、边缘与砼表面温度差的控制等施工环节,介绍了大体积砼施工中应注意的问题
谈某工程大面积筏板砼冬季施工方案的编制解西平 毛青峰 由涛( 1
陕西省第八建筑工程公司 710068 西安2
陕西建工集团总公司 710003 西安3
陕西省建筑科学讨论院 710068 西安)一、工程概况省委 2#楼工程是一座综合性办公楼,地下一层,地上五层,建筑高度 24
3 米,建筑面积 17328
抗震设防裂度为 8 度,框架结构
本工程地下一层为停车场,地上五层为综合办公楼
二、基础筏板大面积砼施工方案编制(一)施工特点本工程地下室东西轴线长 60
6 米,南北轴线长 69 米,采纳商品砼施工,基础沿纵横方向设两条后浇带,呈十字形布置
基础筏板厚 500mm,基础梁高出筏板面 800mm,基础梁截面 800*1300mm,砼设计强度等级 C30,抗渗等级 S6
因砼体积较大,比照大体积砼施工,这种砼底板施工具有水化热高、收缩量大、容易产生裂缝等特点
因此将基础筏板砼浇筑作为一个施工重点,仔细对待
重点就是要将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和进展
本工程基础筏板施工时间安排在 12 月中旬进行,该时间段正处在冬期施工阶段昼夜温差较大
《砼结构设计法律规范 GB5001—2024》第 7、8、12 条要求,砼内外温差不超过 25℃,温度陡降不应超过 10℃
因此要求在施工中严格控制温差,做好砼的保温、养护是关键
(二)施工准备1
提前召开协调会,把总的步布 置贯彻到商品砼供应单位,使砼供货方对车辆进行充分准备,并按工程特点和施工要求组织材料
向环保部门申请办理夜间施工许可证
按物资供应计划储备足够的
