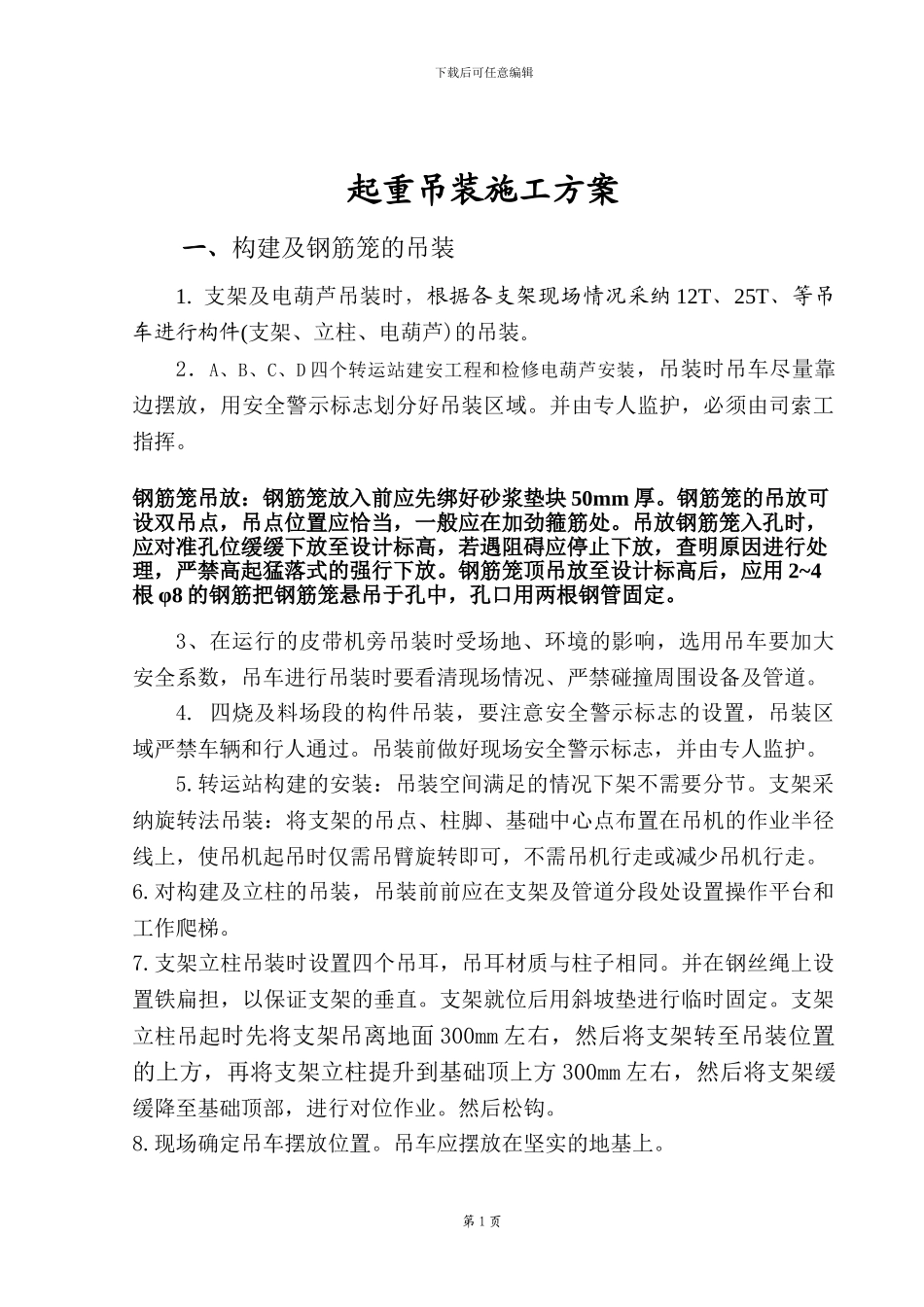

炼铁厂新增大红山精矿管状输送皮带项目起重吊装施工方案编制: 审核: 批准: 昆钢机械设备制造建安工程有限公司---机电检修安装分公司2012 年 7 月 25 日下载后可任意编辑起重吊装施工方案一、构建及钢筋笼的吊装1
支架及电葫芦吊装时,根据各支架现场情况采纳 12T、25T、等吊车进行构件(支架、立柱、电葫芦)的吊装
2.A、B、C、D 四个转运站建安工程和检修电葫芦安装,吊装时吊车尽量靠边摆放,用安全警示标志划分好吊装区域
并由专人监护,必须由司索工指挥
钢筋笼吊放:钢筋笼放入前应先绑好砂浆垫块 50mm 厚
钢筋笼的吊放可设双吊点,吊点位置应恰当,一般应在加劲箍筋处
吊放钢筋笼入孔时,应对准孔位缓缓下放至设计标高,若遇阻碍应停止下放,查明原因进行处理,严禁高起猛落式的强行下放
钢筋笼顶吊放至设计标高后,应用 2~4根 φ8 的钢筋把钢筋笼悬吊于孔中,孔口用两根钢管固定

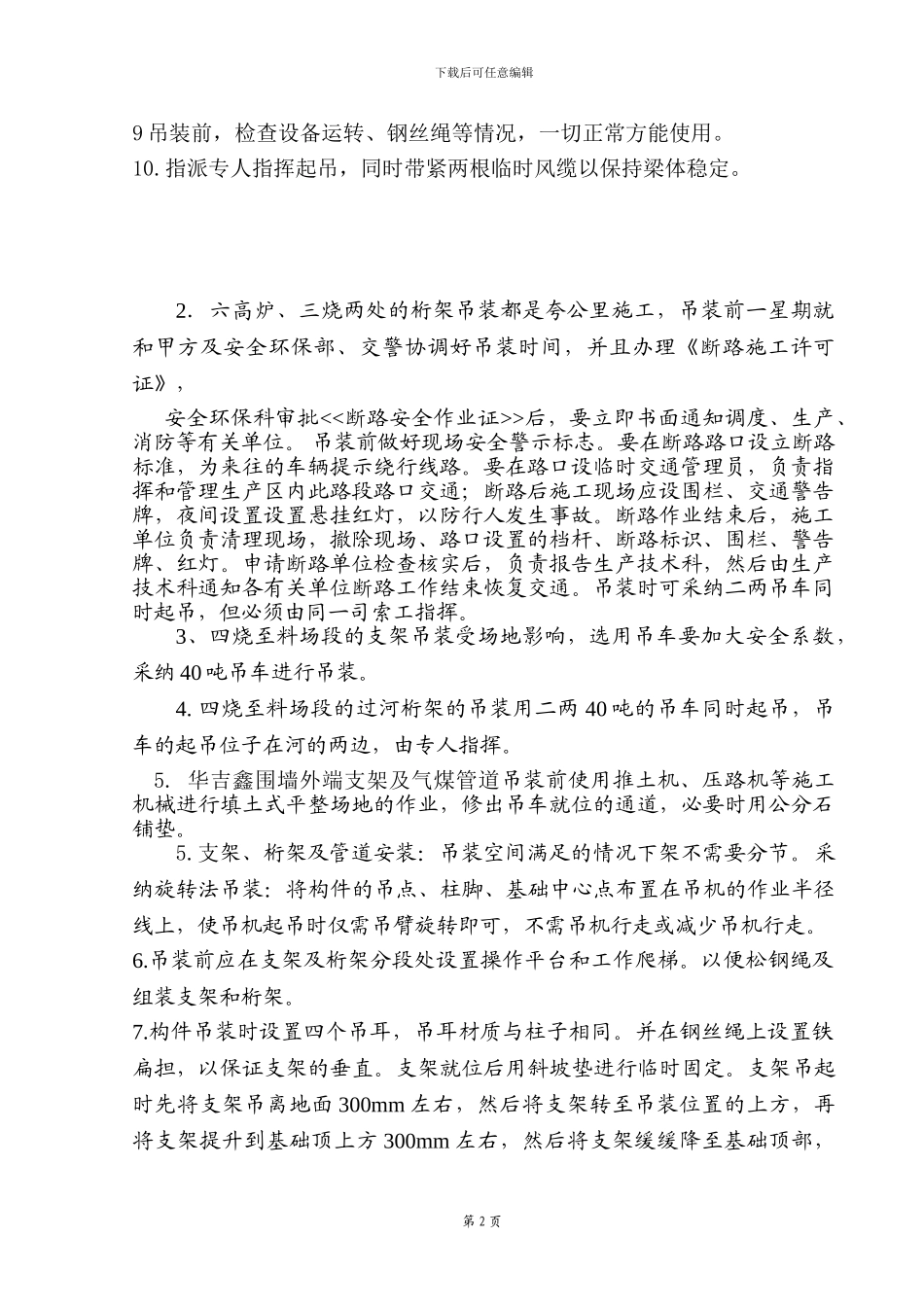

3、在运行的皮带机旁吊装时受场地、环境的影响,选用吊车要加大安全系数,吊车进行吊装时要看清现场情况、严禁碰撞周围设备及管道
四烧及料场段的构件吊装,要注意安全警示标志的设置,吊装区域严禁车辆和行人通过
吊装前做好现场安全警示标志,并由专人监护
转运站构建的安装:吊装空间满足的情况下架不需要分节
支架采纳旋转法吊装:将支架的吊点、柱脚、基础中心点布置在吊机的作业半径线上,使吊机起吊时仅需吊臂旋转即可,不需吊机行走或减少吊机行走
对构建及立柱的吊装,吊装前前应在支架及管道分段处设置操作平台和工作爬梯
支架立柱吊装时设置四个吊耳,吊耳材质与柱子相同
并在钢丝绳上设置铁扁担,以保证支架的垂直
支架就位后用斜坡垫进行临时固定
支架立柱吊起时先将支架吊离地面 300mm 左右,然后将支架转至吊装位置的上方,再将支架立柱提升到基础顶上方 300mm 左右,然后将支架缓缓降至基础顶部,进行对位作业
