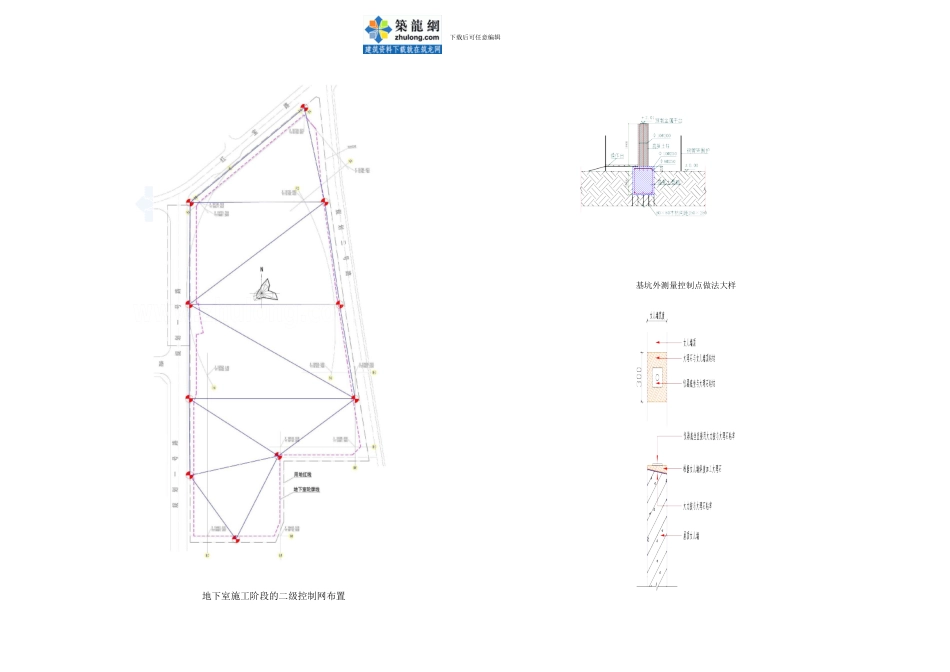

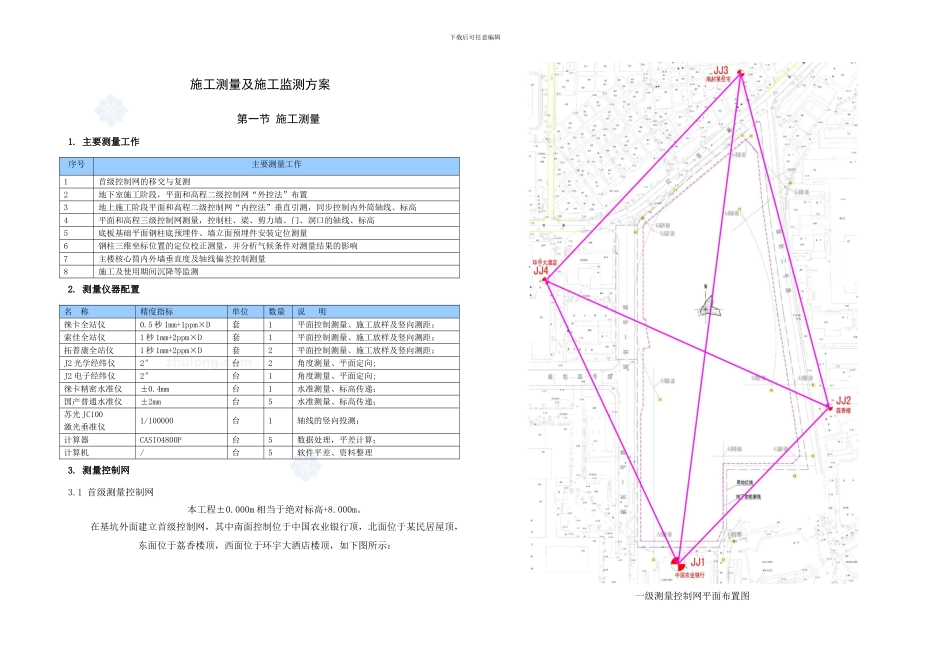

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】下载后可任意编辑施工测量及施工监测方案第一节 施工测量1. 主要测量工作序号主要测量工作1首级控制网的移交与复测2地下室施工阶段,平面和高程二级控制网“外控法”布置3地上施工阶段平面和高程二级控制网“内控法”垂直引测,同步控制内外筒轴线、标高4平面和高程三级控制网测量,控制柱、梁、剪力墙、门、洞口的轴线、标高5底板基础平面钢柱底预埋件、墙立面预埋件安装定位测量6钢柱三维坐标位置的定位校正测量,并分析气候条件对测量结果的影响7主楼核心筒内外墙垂直度及轴线偏差控制测量8施工及使用期间沉降等监测2. 测量仪器配置名 称精度指标单位数量说 明徕卡全站仪0.5 秒 1mm+1ppm×D套1平面控制测量、施工放样及竖向测距;索佳全站仪1 秒 1mm+2ppm×D套1平面控制测量、施工放样及竖向测距;拓普康全站仪1 秒 1mm+2ppm×D套2平面控制测量、施工放样及竖向测距;J2 光学经纬仪2″台2角度测量、平面定向;J2 电子经纬仪2″台1角度测量、平面定向;徕卡精密水准仪±0.4mm台1水准测量、标高传递;国产普通水准仪±2mm台5水准测量、标高传递;苏光 JC100激光垂准仪1/100000台1轴线的竖向投测;计算器CASIO4800P台5数据处理,平差计算;计算机/台5软件平差、资料整理3. 测量控制网3.1 首级测量控制网本工程±0.000m 相当于绝对标高+8.000m。在基坑外面建立首级控制网,其中南面控制位于中国农业银行顶,北面位于某民居屋顶,东面位于荔香楼顶,西面位于环宇大酒店楼顶,如下图所示:一级测量控制网平面布置图下载后可任意编辑地下室施工阶段的二级控制网布置基坑外测量控制点做法大样下载后可任意编辑设于楼房顶测量控制点做法大样3.2 地下室施工阶段的二级控制网布置 地下室四层,群楼部分基坑深度 19.40 米,主楼基坑深度 23.60 米。首级控制网和二级控制网的点位精度经检测无误后,直接采纳“外控法”控制基坑内各轴线位置,亦即全站仪坐标法放样。由于主楼地下室-23.600m~±0.000m 外围管钢柱的施工安排为滞后吊装,外筒结构后施工,故主楼地下室外围管钢柱的吊装测量校正,是用±0.00m 面上的控制点和标高来进行控制。3.3 主塔楼的二级控制网布置 在主楼核心筒内布置 12 个控制点,以控制核心筒楼板及内墙施工时的轴线控制;外围延核心筒四角布置 4 个控制点,以控制核心筒及外围...
