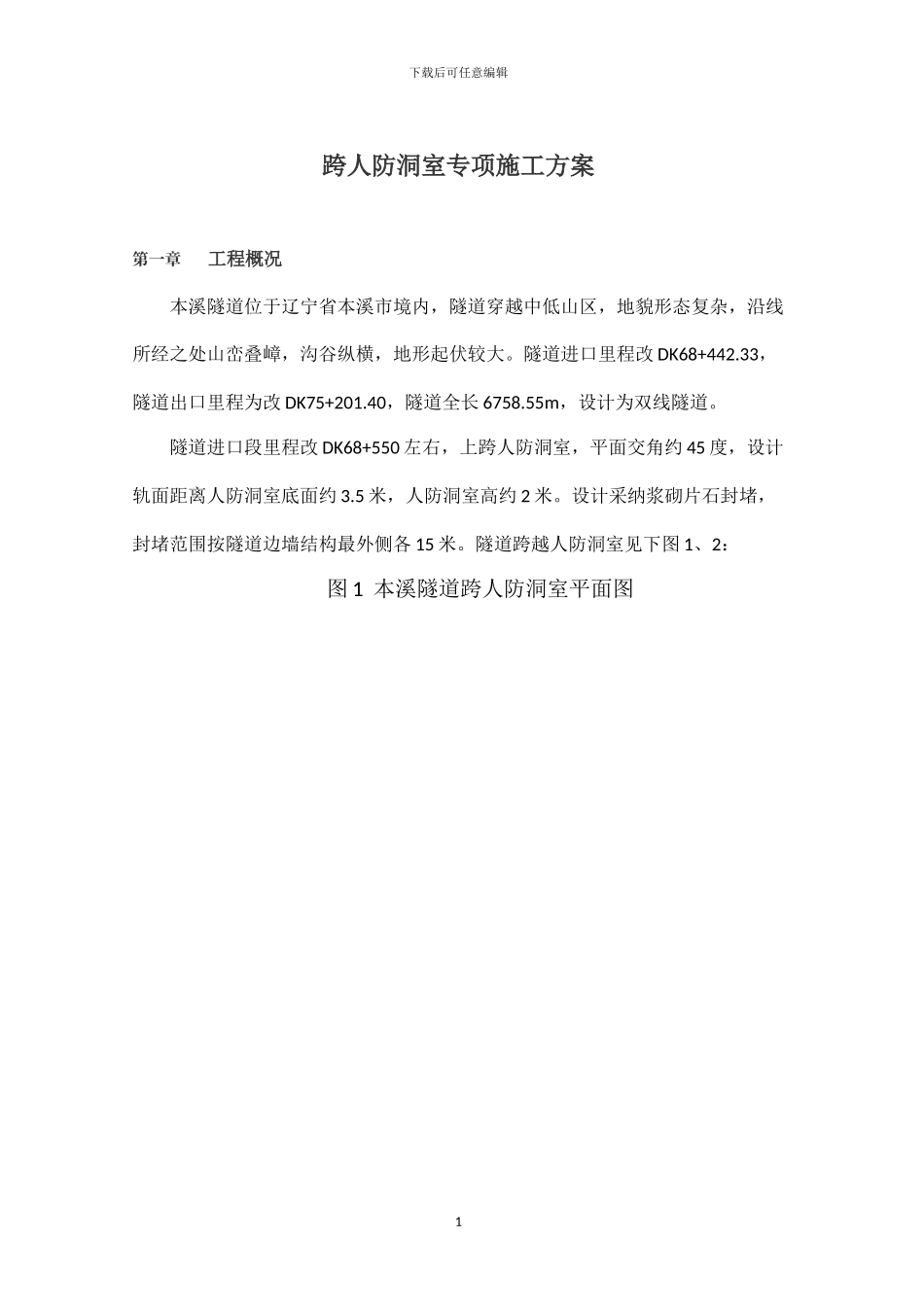

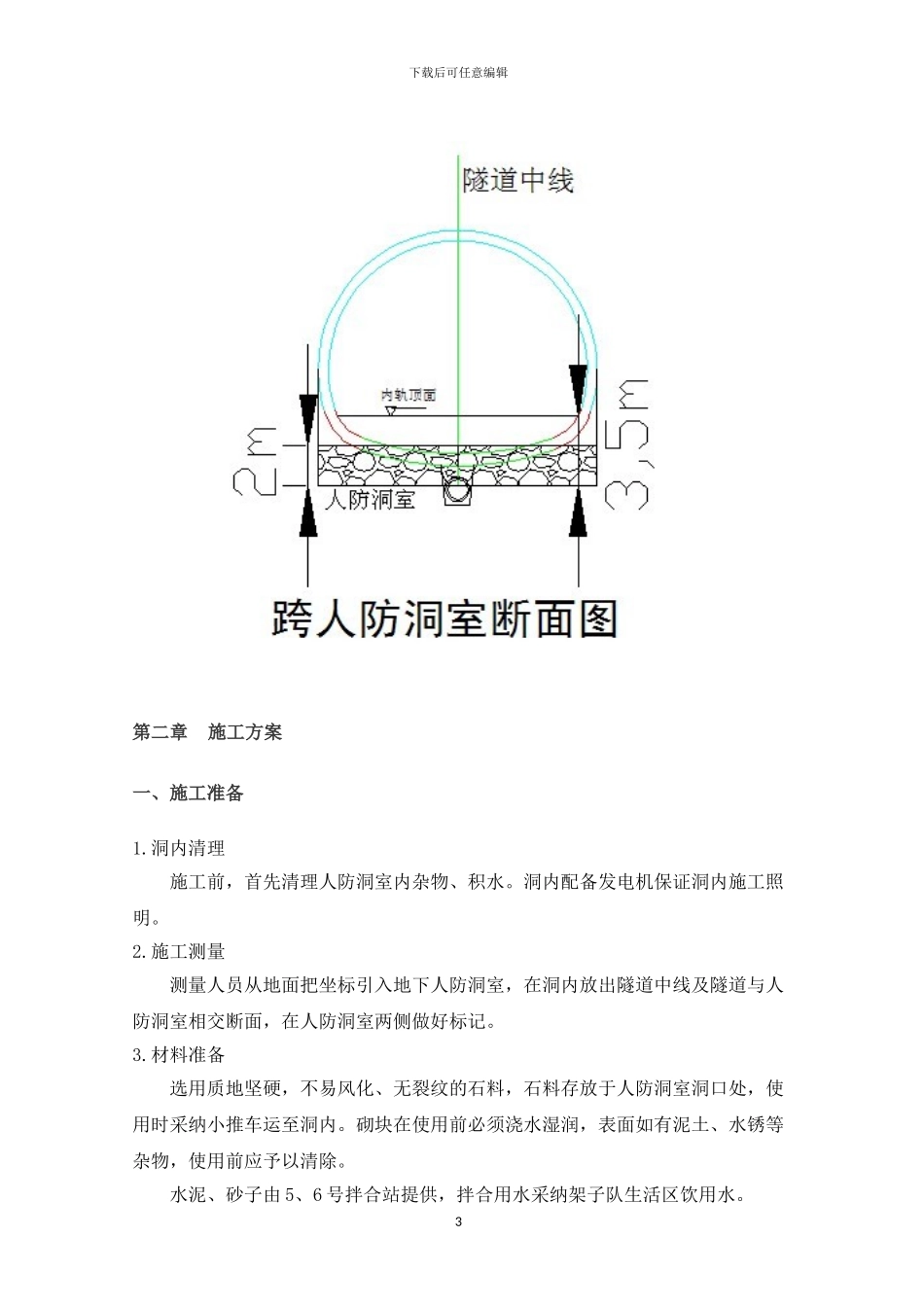

下载后可任意编辑跨人防洞室专项施工方案第一章 工程概况本溪隧道位于辽宁省本溪市境内,隧道穿越中低山区,地貌形态复杂,沿线所经之处山峦叠嶂,沟谷纵横,地形起伏较大。隧道进口里程改 DK68+442.33,隧道出口里程为改 DK75+201.40,隧道全长 6758.55m,设计为双线隧道。隧道进口段里程改 DK68+550 左右,上跨人防洞室,平面交角约 45 度,设计轨面距离人防洞室底面约 3.5 米,人防洞室高约 2 米。设计采纳浆砌片石封堵,封堵范围按隧道边墙结构最外侧各 15 米。隧道跨越人防洞室见下图 1、2:图 1 本溪隧道跨人防洞室平面图1下载后可任意编辑图 2 本溪隧道跨人防洞室断面图2下载后可任意编辑第二章 施工方案一、施工准备1.洞内清理施工前,首先清理人防洞室内杂物、积水。洞内配备发电机保证洞内施工照明。2.施工测量测量人员从地面把坐标引入地下人防洞室,在洞内放出隧道中线及隧道与人防洞室相交断面,在人防洞室两侧做好标记。3.材料准备选用质地坚硬,不易风化、无裂纹的石料,石料存放于人防洞室洞口处,使用时采纳小推车运至洞内。砌块在使用前必须浇水湿润,表面如有泥土、水锈等杂物,使用前应予以清除。水泥、砂子由 5、6 号拌合站提供,拌合用水采纳架子队生活区饮用水。3下载后可任意编辑砂浆随拌随用。当在运输或贮存过程中发生离析、泌水现象时,砌筑前重新拌和。已凝聚的砂浆,不得使用。二、浆砌片石施工工艺1. 片石砌筑采纳挤浆法分层,分层砌缝保持水平。砌体分层砌筑,各砌层的砌块必须安放稳固,砌块间砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑基础的第一层砌块时,先将基底表面清洗、湿润,再坐浆砌筑。2. 基础定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。砌筑腹石时,石料间的砌缝互相交错、咬搭,砂浆密实。石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料大小搭配,较大的石料以大面为底,较宽的砌缝可用小石块挤塞,挤浆时用小锤敲打石料,将砌缝挤紧,不得留有孔隙。3.砌筑上层块时,避开振动下层砌块,砌筑工作中断后恢复砌筑时,对已砌筑的砌层表面加以清扫和湿润。在砂浆初凝后,对浆砌砌体洒水覆盖养生 7~14天,养护期间避开碰撞。浆砌片石砌筑范围见下图:4下载后可任意编辑三、洞身开挖施工工艺1.施工程序与工艺流程隧道跨越人防洞室段为Ⅴ级围岩,采纳三台阶七步开挖法结合超前小导管和型钢或格栅钢架的方...
