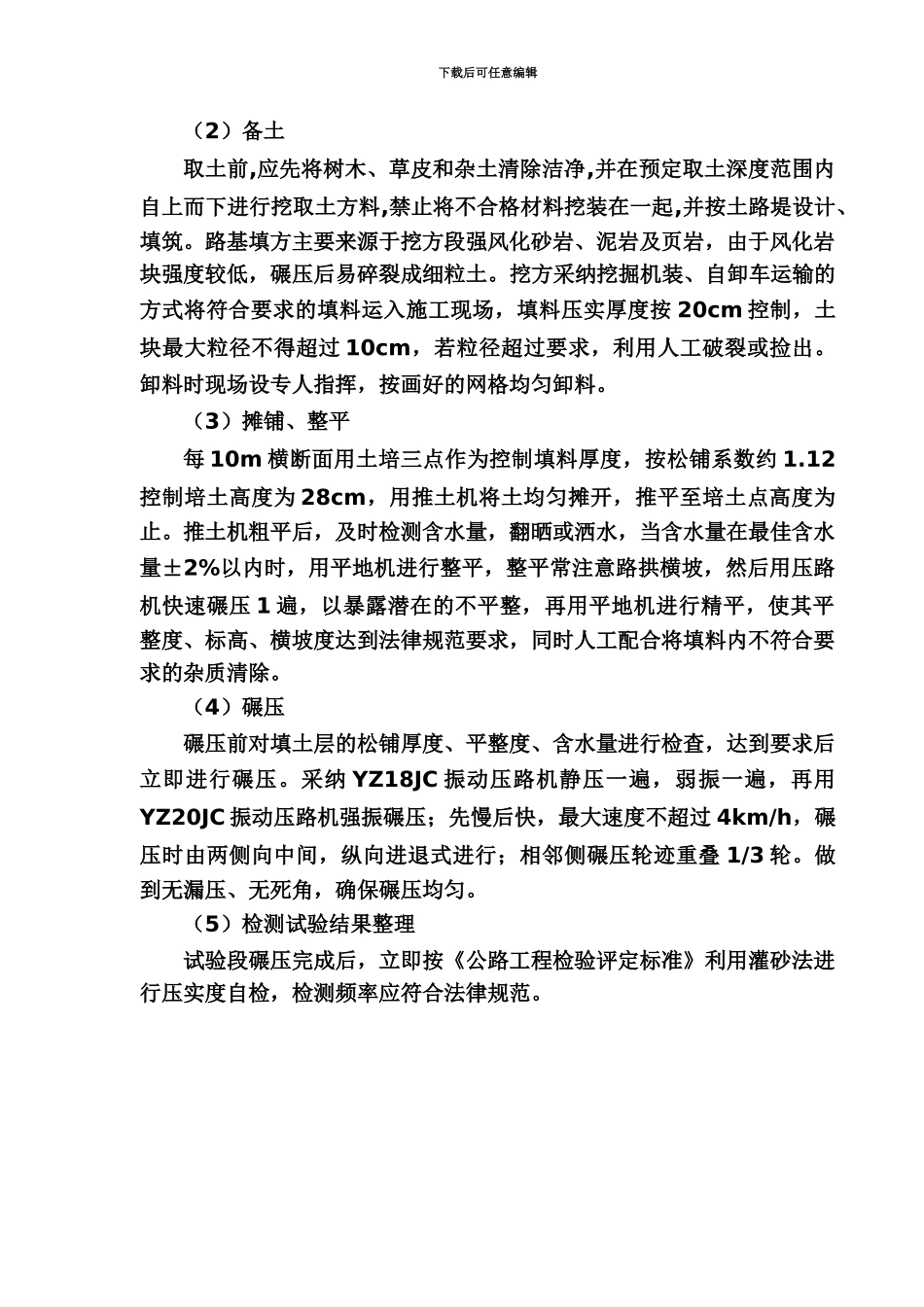

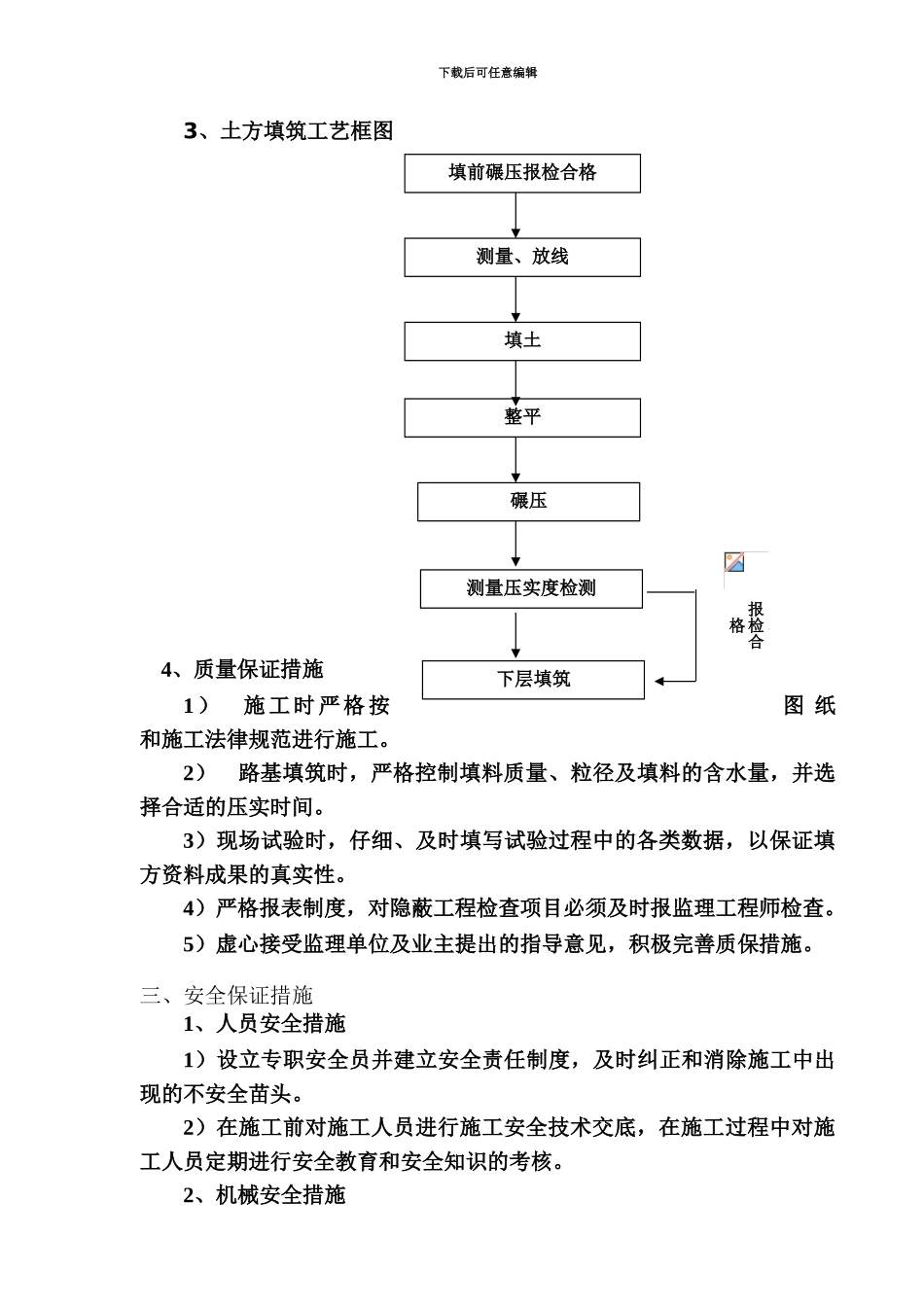

下载后可任意编辑一、工程概况本标段起止桩号为 K42+000~K49+235,路线全长 7.235km;路基土方总数量为 1128676m3,其中:挖土方 25828m3,路基填方 1102848m3,排水防护 13051.7m3,共设分离式立体交叉桥三座,互通立交桥两座,车行天桥两座,中桥四座,小桥一座。合同总价为 168106370 元。二、施工方案1、施工准备1)试验准备:由项目部试验室专业人员负责,整个施工过程的土质,施工用水等材料试验检测工作。并对具有代表性的土样进行试验,完成该填筑用料的液限、塑限、CBR 值、颗粒大小级配试验,含水量试验、土的击实试验等试验。2)现场准备在路基范围内的原地面上清理掘除,清除深度为 30cm,并进行填前压实,压实度达 90%以上。3)测量放线施工路段填前碾压各项技术质量指标已进行了验收,恢复中线并每10m 设一中桩,并在该对应断面的坡脚外侧设指示桩。2、施工方法:1)施工工艺恢复定线→填土→整平→压实→高程→压实度检测→下层填筑2)施工方法根据施工图纸,填筑料铺设宽度每侧超路基外不小于 50cm,并保证路基路肩有足够的压实度。施工中实行横断面全幅、纵向填筑方法施工。填料采纳挖掘机配合自卸汽车运输,推土机、平地机进行摊铺,振动压路机碾压。合理安排施工顺序、工序进度和关键工序的作业循环,做到挖、装、运、卸、推平、压实等工序紧密衔接连续作业,尽量避开施工干扰,做到路基施工的正规化、标准化。(1)施工放样在工作段内每 20m 设一断面,每断面布设 4 个点,用白灰画成方格网,按摊铺厚度算出每格堆放方量或自卸车的单车方量,来控制摊铺厚度。下载后可任意编辑(2)备土取土前,应先将树木、草皮和杂土清除洁净,并在预定取土深度范围内自上而下进行挖取土方料,禁止将不合格材料挖装在一起,并按土路堤设计、填筑。路基填方主要来源于挖方段强风化砂岩、泥岩及页岩,由于风化岩块强度较低,碾压后易碎裂成细粒土。挖方采纳挖掘机装、自卸车运输的方式将符合要求的填料运入施工现场,填料压实厚度按 20cm 控制,土块最大粒径不得超过 10cm,若粒径超过要求,利用人工破裂或捡出。卸料时现场设专人指挥,按画好的网格均匀卸料。 (3)摊铺、整平每 10m 横断面用土培三点作为控制填料厚度,按松铺系数约 1.12控制培土高度为 28cm,用推土机将土均匀摊开,推平至培土点高度为止。推土机粗平后,及时检测含水量,翻晒或洒水,当含水量在最佳含水量±2%以内时,用平地机进行整平,整平常注意路...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基土方施工技术交底-三级

范哲铺+ 关注
实名认证
内容提供者

想你所想,急你所急,你需要的都在店铺里可以找到。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
