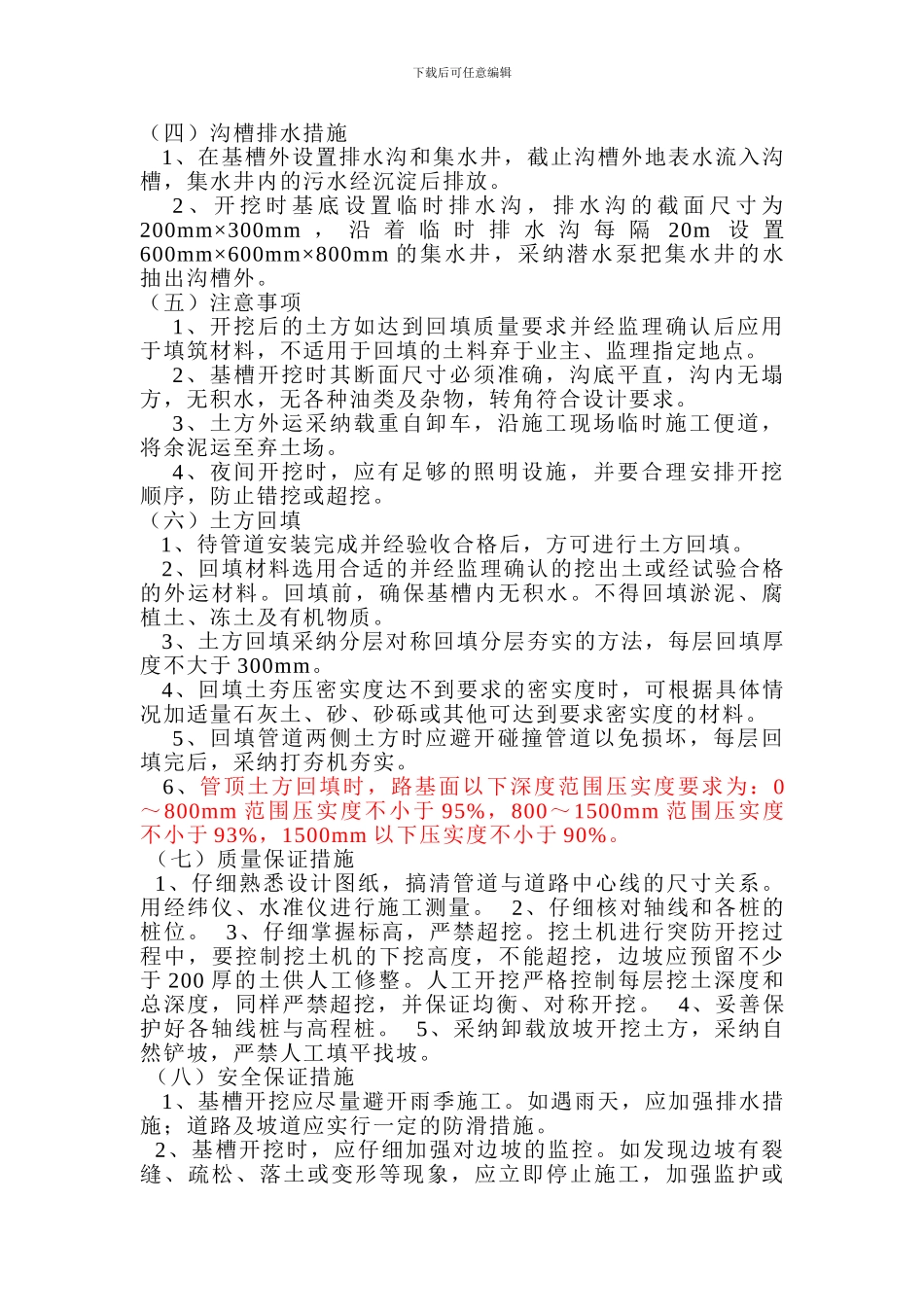

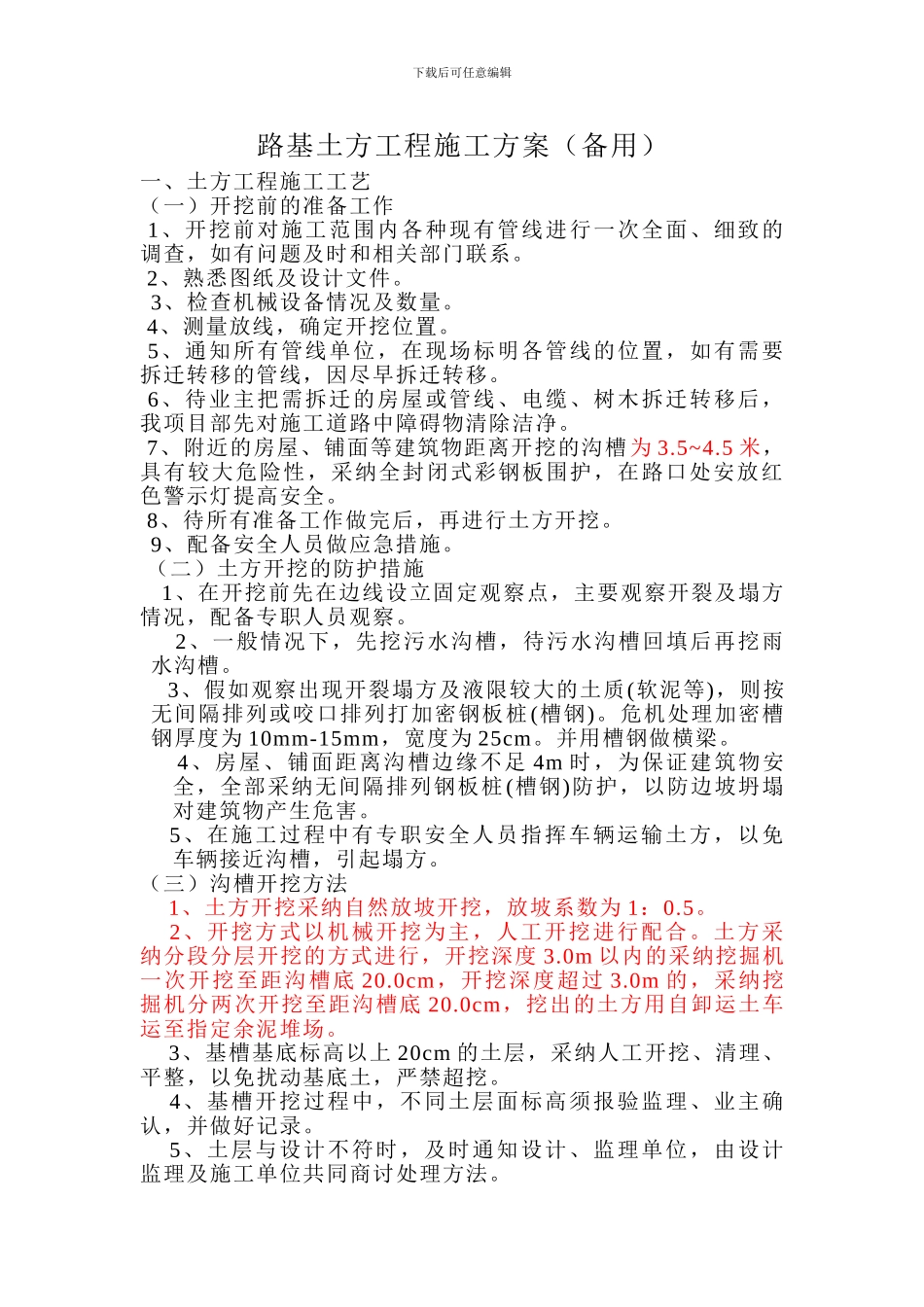

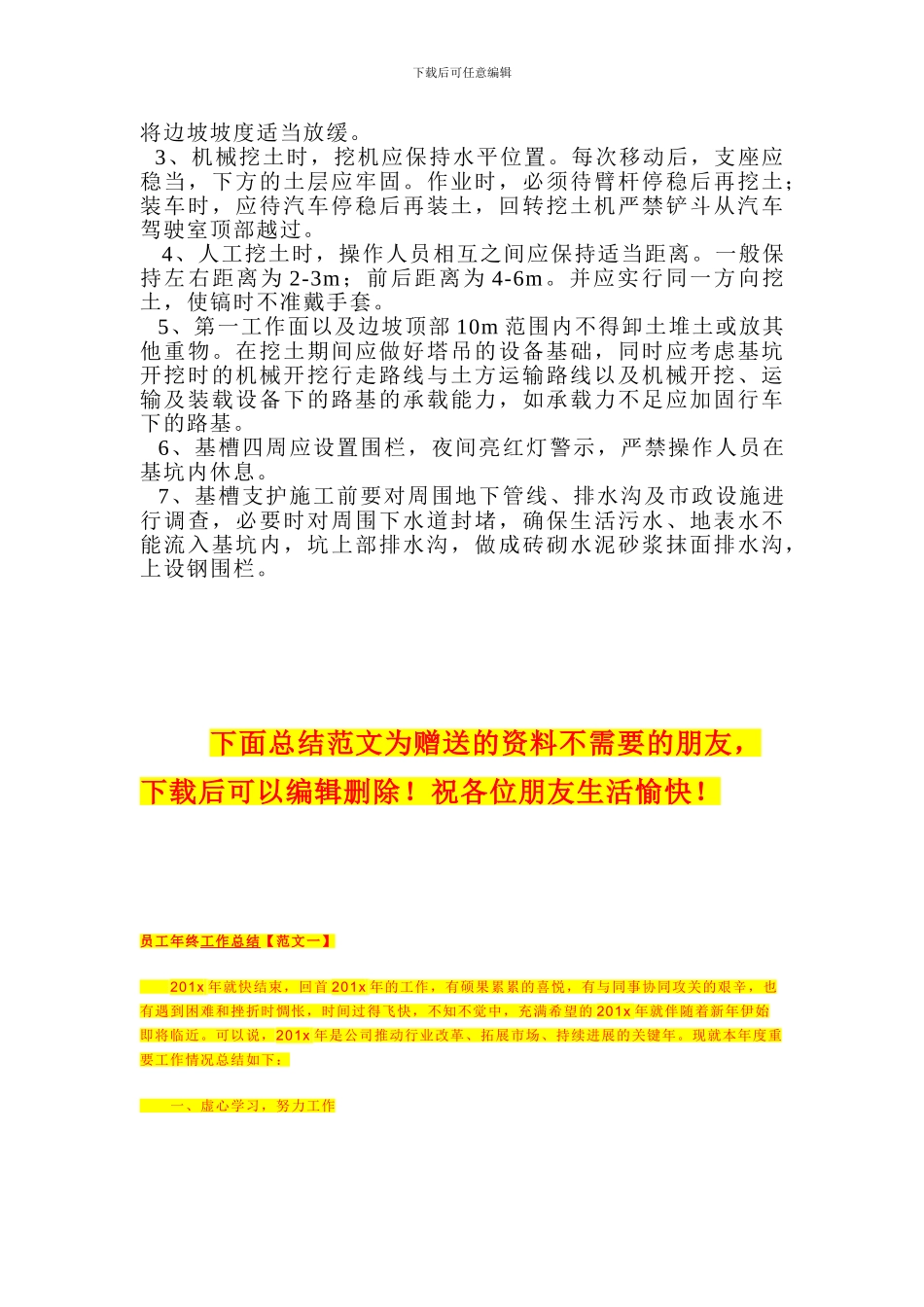

下载后可任意编辑路基土方工程施工方案(备用)一、土方工程施工工艺 (一)开挖前的准备工作 1、开挖前对施工范围内各种现有管线进行一次全面、细致的调查,如有问题及时和相关部门联系
2、熟悉图纸及设计文件
3、检查机械设备情况及数量
4、测量放线,确定开挖位置
5、通知所有管线单位,在现场标明各管线的位置,如有需要拆迁转移的管线,因尽早拆迁转移
6、待业主把需拆迁的房屋或管线、电缆、树木拆迁转移后,我项目部先对施工道路中障碍物清除洁净
7、附近的房屋、铺面等建筑物距离开挖的沟槽 为 3
5 米,具有较大危险性,采纳全封闭式彩钢板围护,在路口处安放红色警示灯提高安全
8、待所有准备工作做完后,再进行土方开挖
9、配备安全人员做应急措施
(二)土方开挖的防护措施 1、在开挖前先在边线设立固定观察点,主要观察开裂及塌方情况,配备专职人员观察
2、一般情况下,先挖污水沟槽,待污水沟槽回填后再挖雨水沟槽
3、假如观察出现开裂塌方及液限较大的土质(软泥等),则按无间隔排列或咬口排列打加密钢板桩 (槽钢)
危机处理加密槽钢厚度为 10mm-15mm,宽度为 25cm
并用槽钢做横梁
4、房屋、铺面距离沟槽边缘不足 4m 时,为保证建筑物安全,全部采纳无间隔排列钢板桩(槽钢)防护,以防边坡坍塌对建筑物产生危害
5、在施工过程中有专职安全人员指挥车辆运输土方,以免车辆接近沟槽,引起塌方
(三)沟槽开挖方法 1、土方开挖采纳自然放坡开挖,放坡系数为 1:0
2、开挖方式以机械开挖为主,人工开挖进行配合
土方采纳分段分层开挖的方式进行,开挖深度 3
0m 以内的采纳挖掘机一次开挖至距沟槽底 20
0cm,开挖深度超过 3
0m 的,采纳挖掘机分两次开挖至距沟槽底 20
0cm,挖出的土方用自卸运土车运至指定余泥堆场
3、基槽基底标高以上 20cm 的土层,
