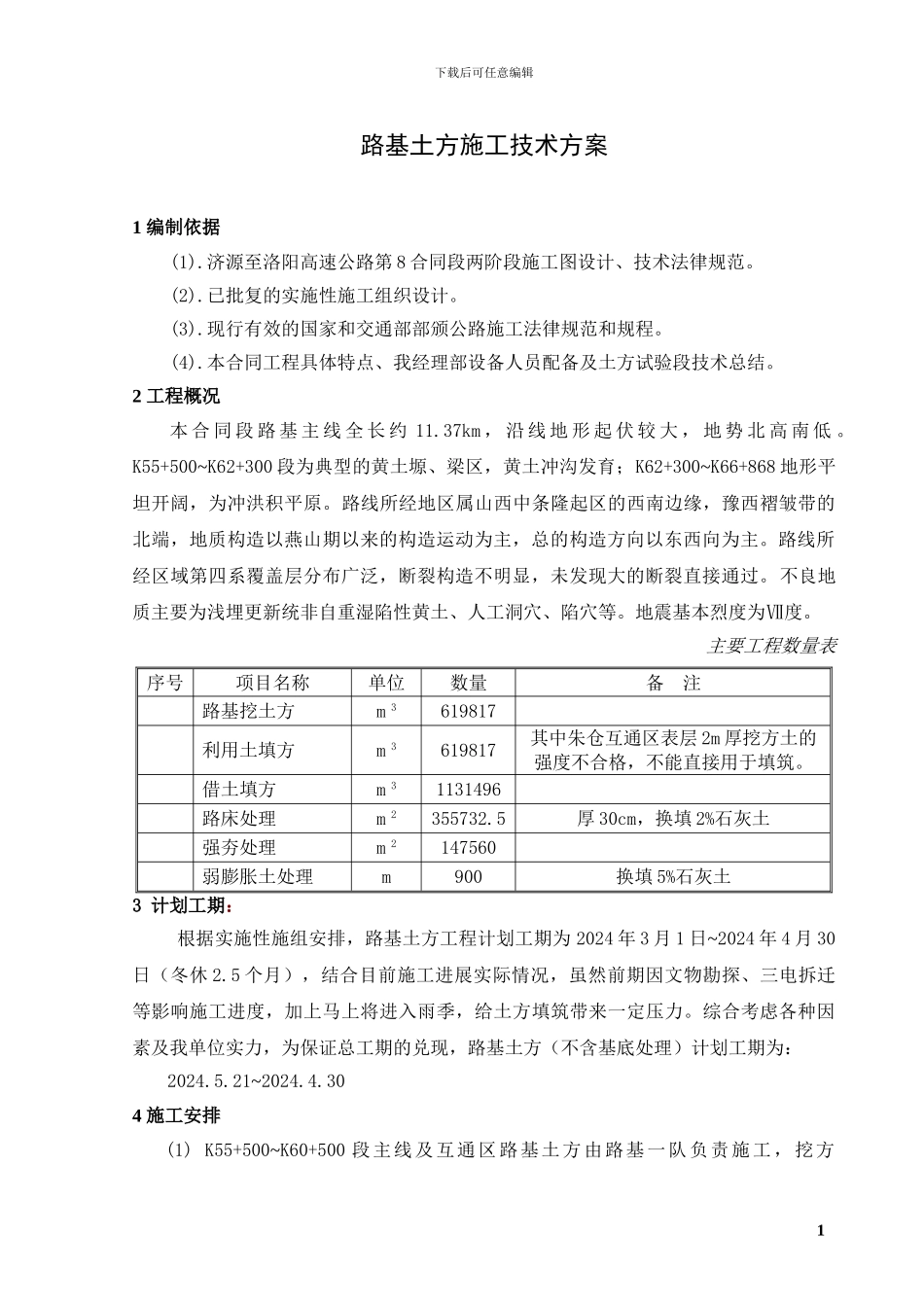

下载后可任意编辑路基土方施工技术方案1 编制依据(1)
济源至洛阳高速公路第 8 合同段两阶段施工图设计、技术法律规范
已批复的实施性施工组织设计
现行有效的国家和交通部部颁公路施工法律规范和规程
本合同工程具体特点、我经理部设备人员配备及土方试验段技术总结

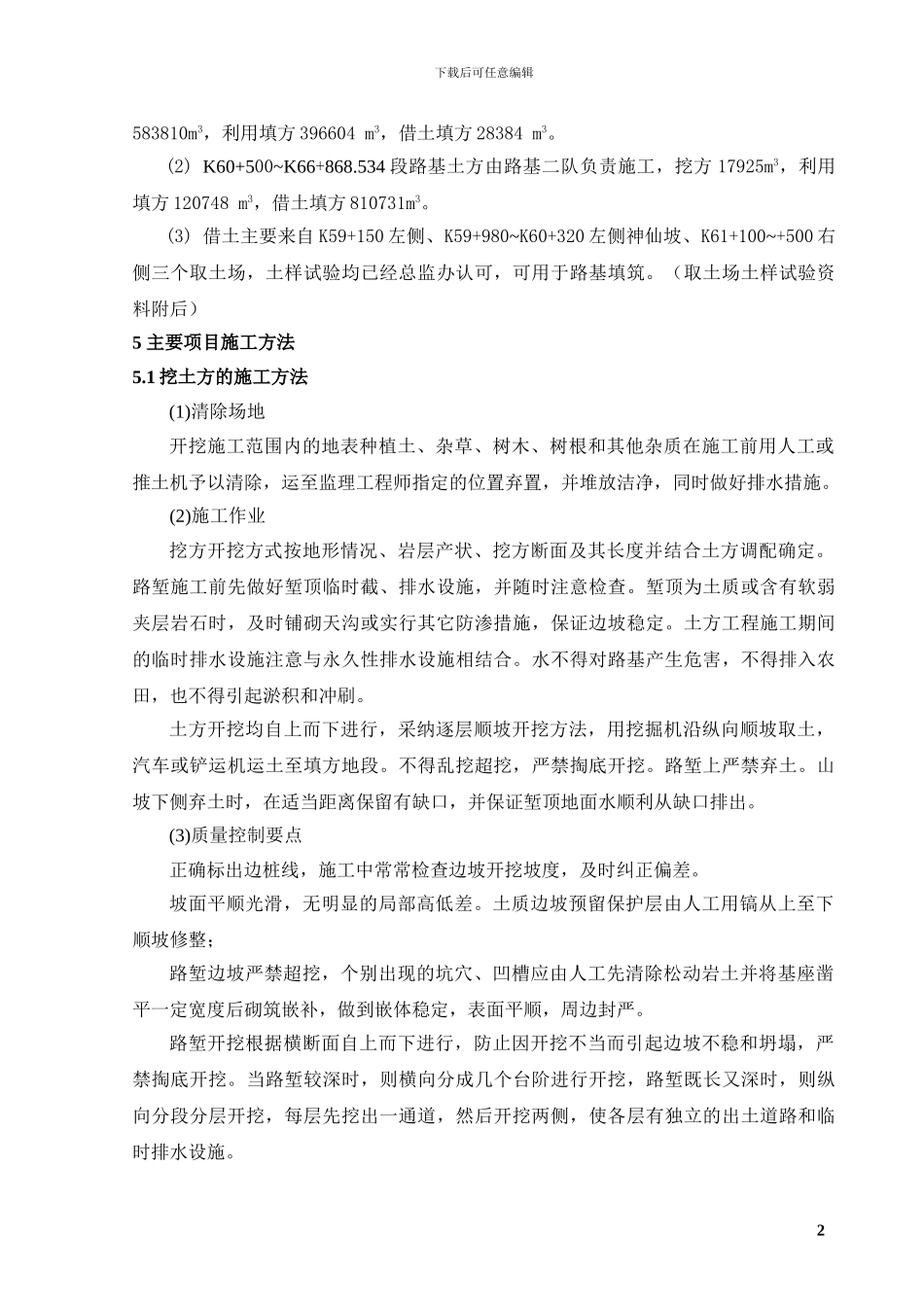

2 工程概况本 合 同 段 路 基 主 线 全 长 约 11
37km , 沿 线 地 形 起 伏 较 大 , 地 势 北 高 南 低
K55+500~K62+300 段为典型的黄土塬、梁区,黄土冲沟发育;K62+300~K66+868 地形平坦开阔,为冲洪积平原

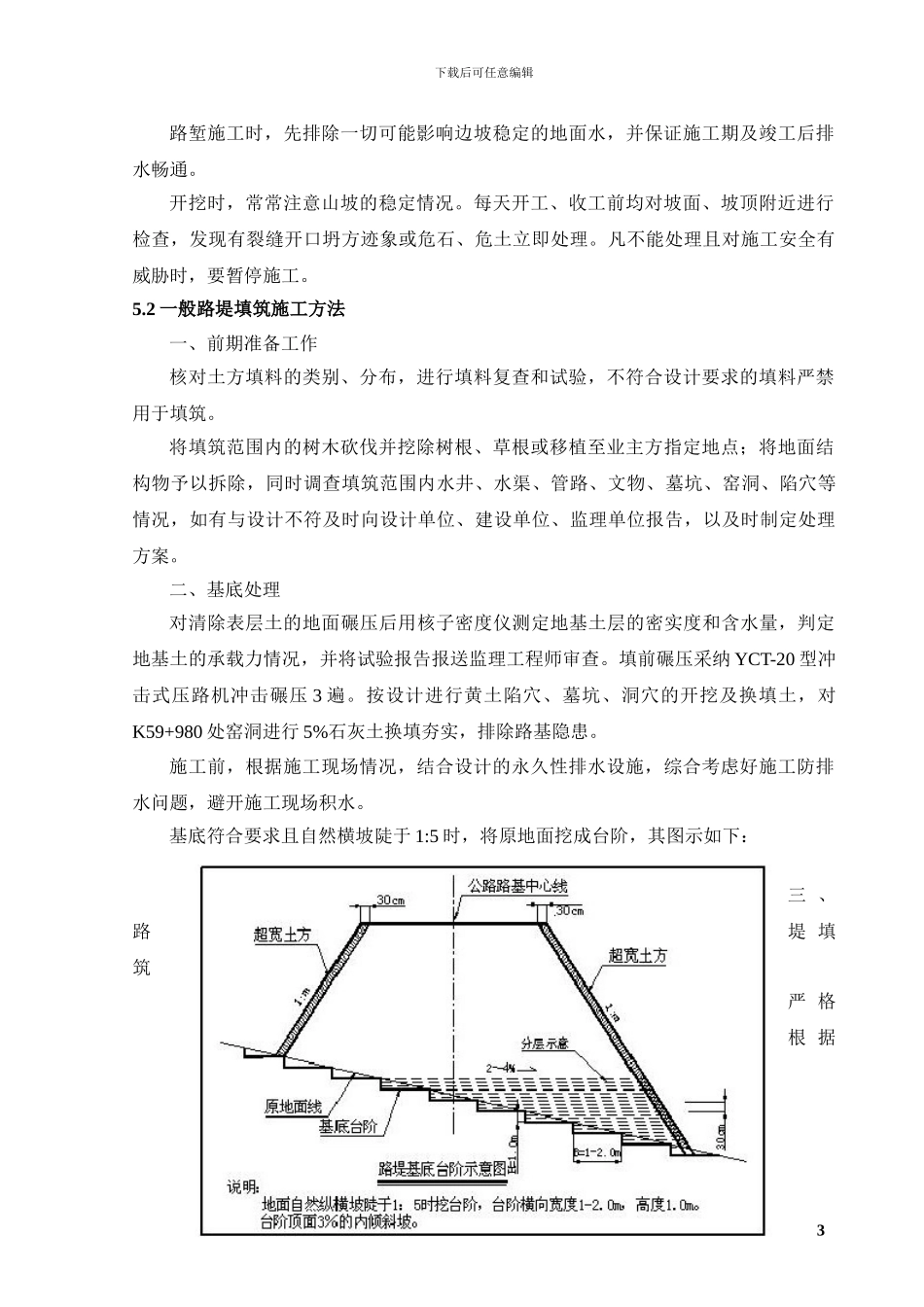

路线所经地区属山西中条隆起区的西南边缘,豫西褶皱带的北端,地质构造以燕山期以来的构造运动为主,总的构造方向以东西向为主
路线所经区域第四系覆盖层分布广泛,断裂构造不明显,未发现大的断裂直接通过
不良地质主要为浅埋更新统非自重湿陷性黄土、人工洞穴、陷穴等
地震基本烈度为Ⅶ度
主要工程数量表序号项目名称单位数量备 注路基挖土方m 3619817利用土填方m 3619817其中朱仓互通区表层 2m 厚挖方土的强度不合格,不能直接用于填筑
借土填方m 31131496路床处理m 2355732
5厚 30cm,换填 2%石灰土强夯处理m 2147560弱膨胀土处理m900换填 5%石灰土3 计划工期: 根据实施性施组安排,路基土方工程计划工期为 2024 年 3 月 1 日~2024 年 4 月 30日(冬休 2
5 个月),结合目前施工进展实际情况,虽然前期因文物勘探、三电拆迁等影响施工进度,加上马上将进入雨季,给土方填筑带来一定压力
综合考虑各种因素及我单位实力,为保证总工期的兑现,路基土方(不含基底处理)计划工期为:2024
21~2024
304 施工安排(1) K55+500~K60+500 段主线及互通区路基土方由路基一
