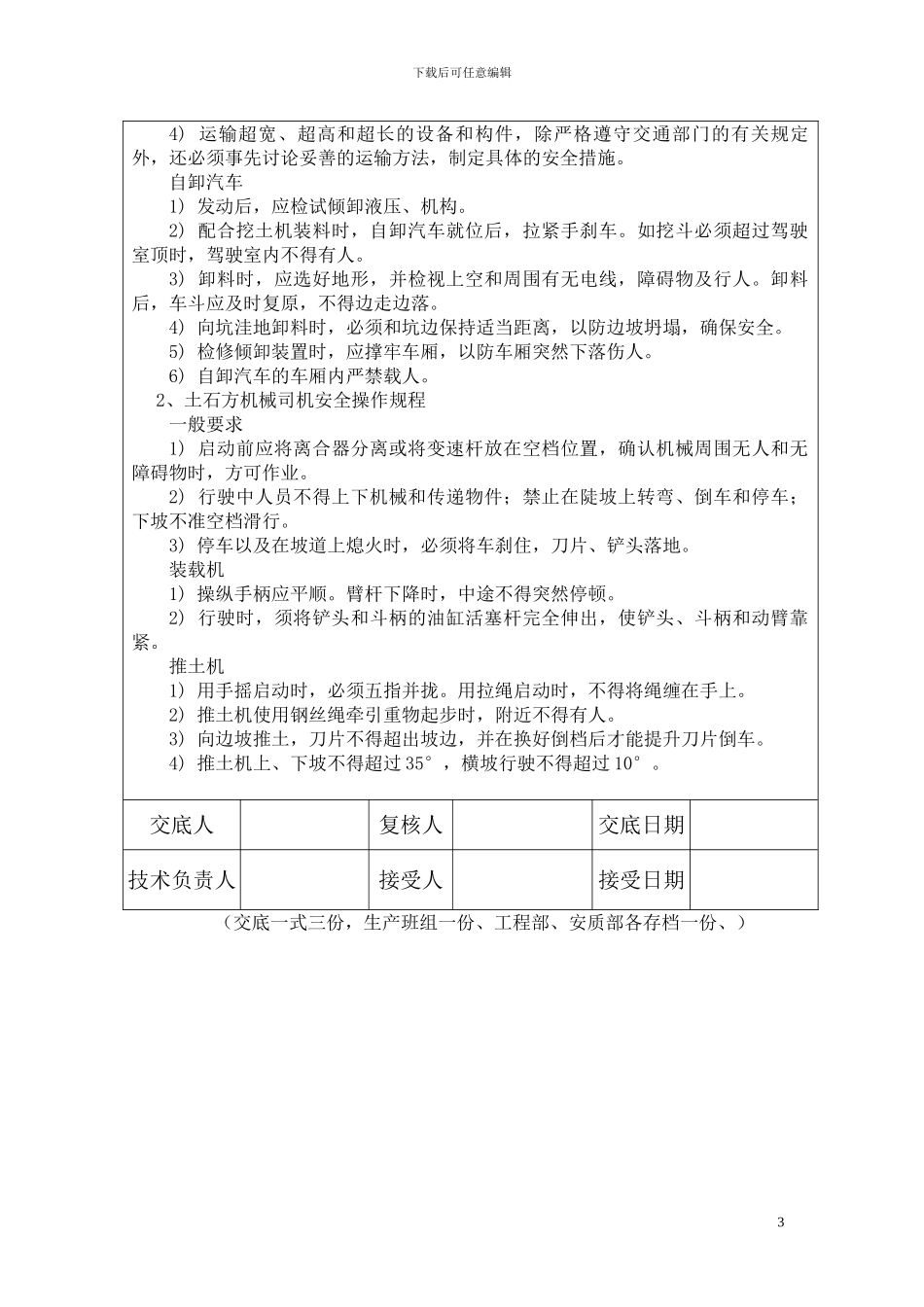

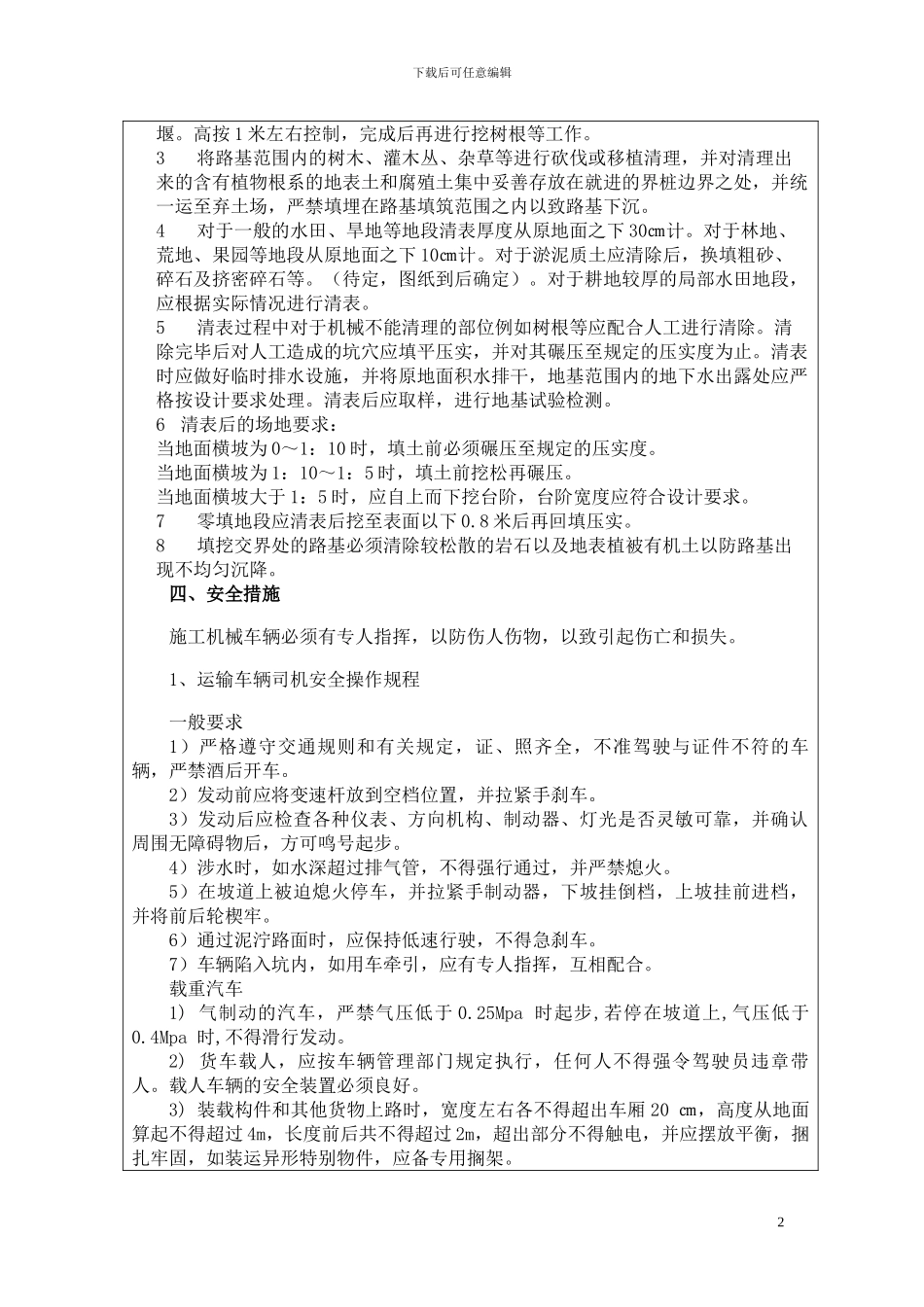

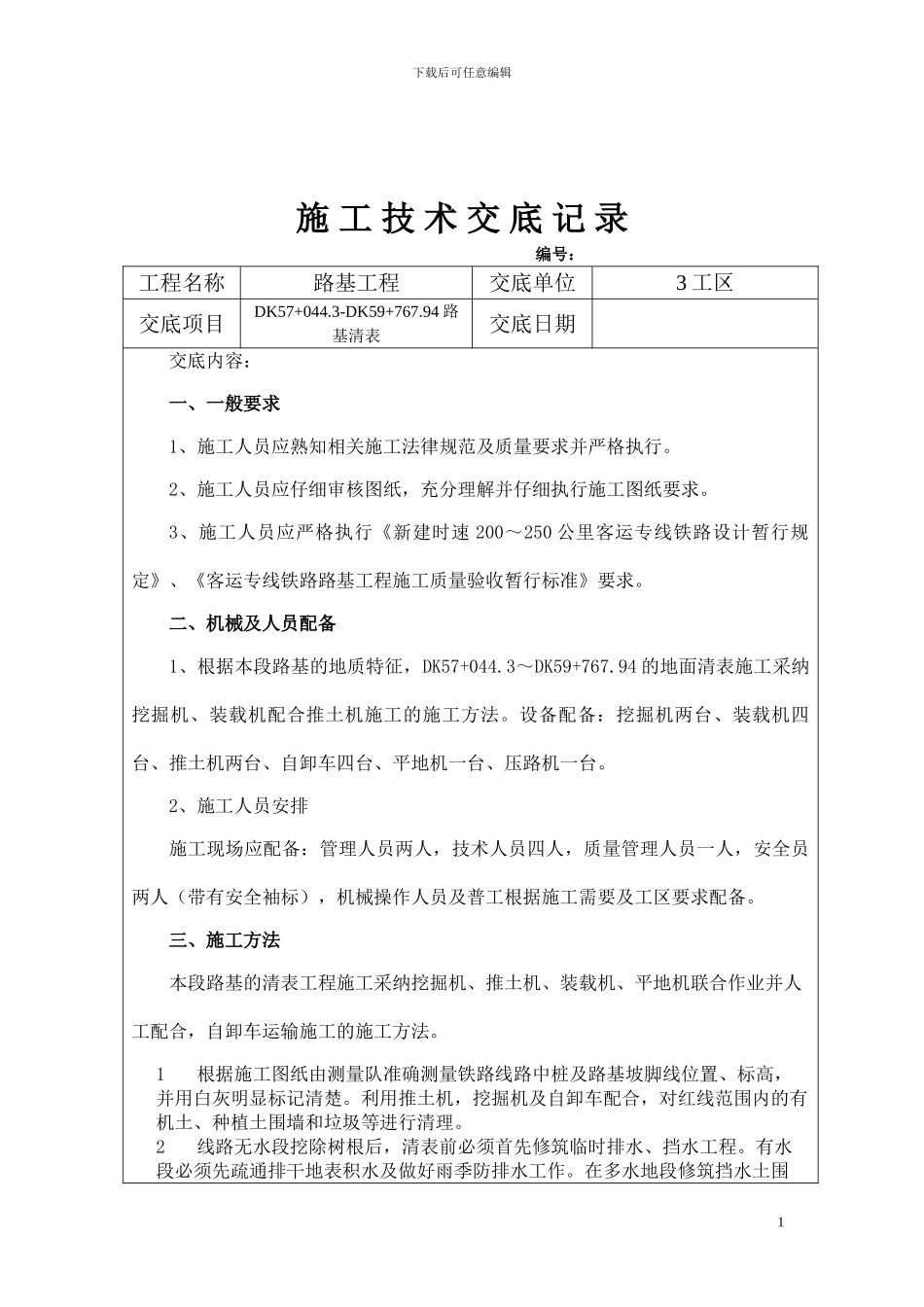

下载后可任意编辑施 工 技 术 交 底 记 录 编号: 工程名称路基工程交底单位3 工区交底项目DK57+044.3-DK59+767.94 路基清表交底日期交底内容:一、一般要求1、施工人员应熟知相关施工法律规范及质量要求并严格执行。2、施工人员应仔细审核图纸,充分理解并仔细执行施工图纸要求。3、施工人员应严格执行《新建时速 200~250 公里客运专线铁路设计暂行规定》、《客运专线铁路路基工程施工质量验收暂行标准》要求。二、机械及人员配备1、根据本段路基的地质特征,DK57+044.3~DK59+767.94 的地面清表施工采纳挖掘机、装载机配合推土机施工的施工方法。设备配备:挖掘机两台、装载机四台、推土机两台、自卸车四台、平地机一台、压路机一台。2、施工人员安排施工现场应配备:管理人员两人,技术人员四人,质量管理人员一人,安全员两人(带有安全袖标),机械操作人员及普工根据施工需要及工区要求配备。三、施工方法本段路基的清表工程施工采纳挖掘机、推土机、装载机、平地机联合作业并人工配合,自卸车运输施工的施工方法。1根据施工图纸由测量队准确测量铁路线路中桩及路基坡脚线位置、标高,并用白灰明显标记清楚。利用推土机,挖掘机及自卸车配合,对红线范围内的有机土、种植土围墙和垃圾等进行清理。2线路无水段挖除树根后,清表前必须首先修筑临时排水、挡水工程。有水段必须先疏通排干地表积水及做好雨季防排水工作。在多水地段修筑挡水土围1下载后可任意编辑堰。高按 1 米左右控制,完成后再进行挖树根等工作。3将路基范围内的树木、灌木丛、杂草等进行砍伐或移植清理,并对清理出来的含有植物根系的地表土和腐殖土集中妥善存放在就进的界桩边界之处,并统一运至弃土场,严禁填埋在路基填筑范围之内以致路基下沉。4对于一般的水田、旱地等地段清表厚度从原地面之下 30㎝计。对于林地、荒地、果园等地段从原地面之下 10㎝计。对于淤泥质土应清除后,换填粗砂、碎石及挤密碎石等。(待定,图纸到后确定)。对于耕地较厚的局部水田地段,应根据实际情况进行清表。5清表过程中对于机械不能清理的部位例如树根等应配合人工进行清除。清除完毕后对人工造成的坑穴应填平压实,并对其碾压至规定的压实度为止。清表时应做好临时排水设施,并将原地面积水排干,地基范围内的地下水出露处应严格按设计要求处理。清表后应取样,进行地基试验检测。6清表后的场地要求:当地面横坡为 0~1:10 时,填土前必须碾压至规定的压实度。当地...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基清表施工安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
