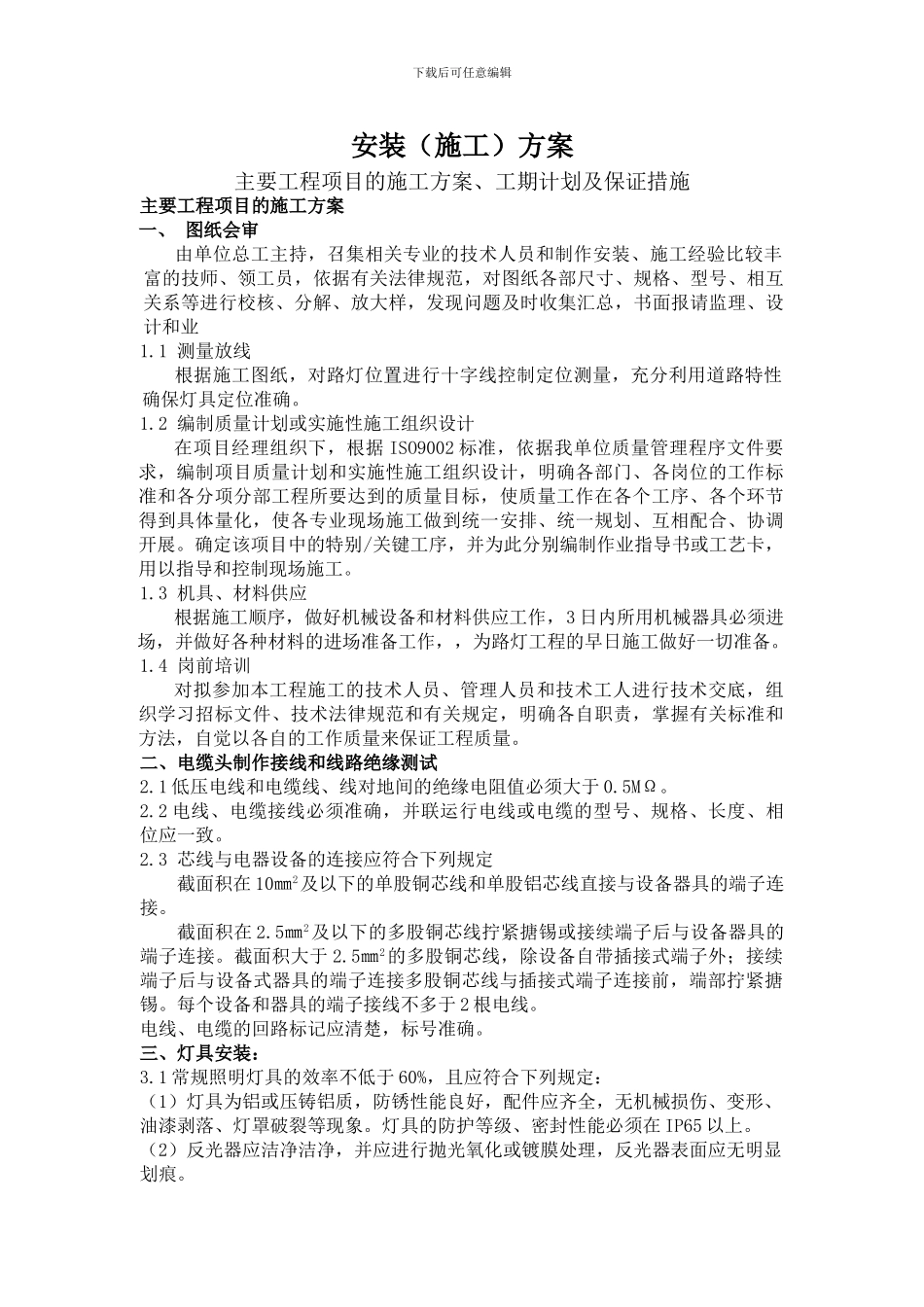

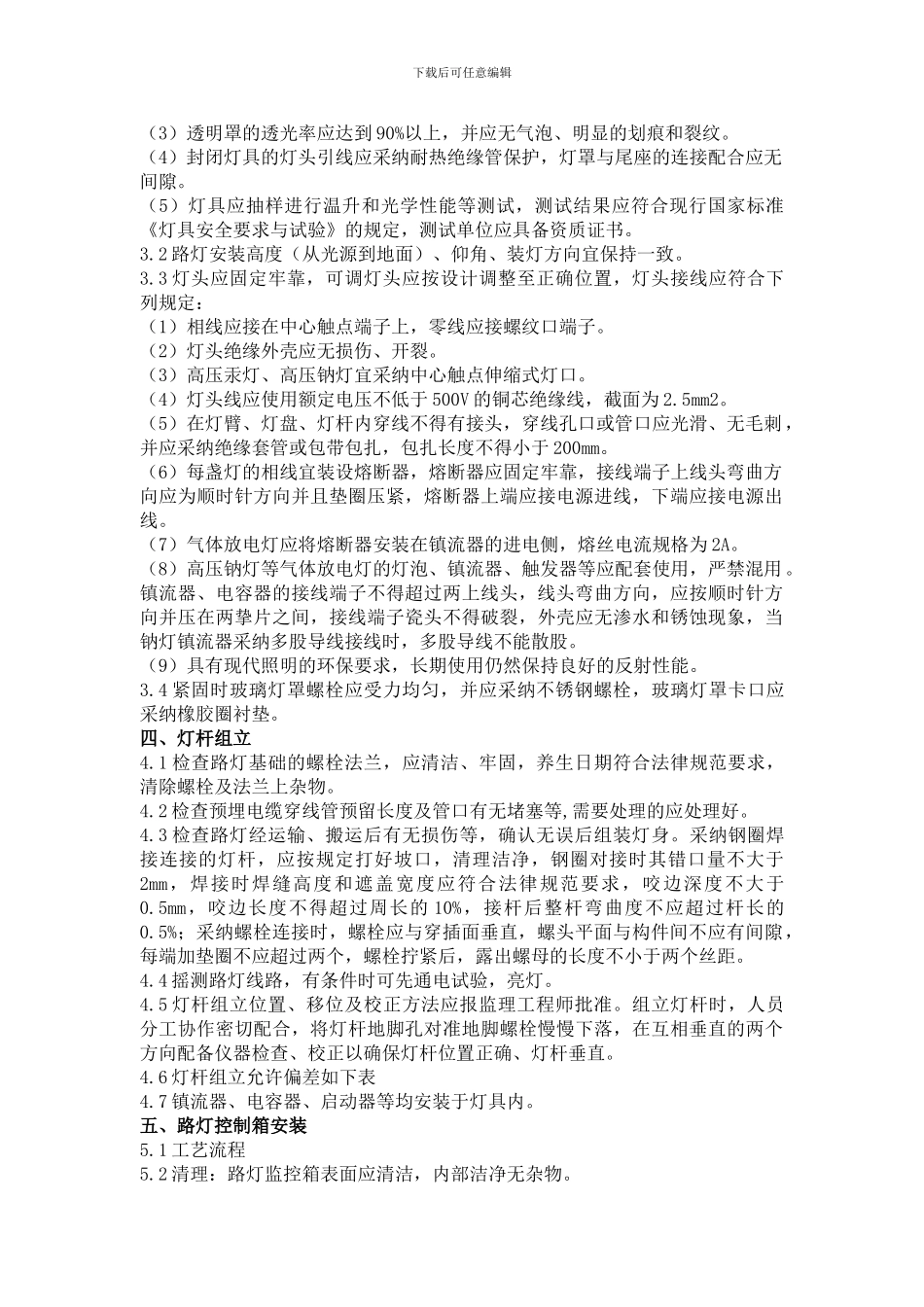

下载后可任意编辑安装(施工)方案主要工程项目的施工方案、工期计划及保证措施主要工程项目的施工方案一、 图纸会审由单位总工主持,召集相关专业的技术人员和制作安装、施工经验比较丰富的技师、领工员,依据有关法律规范,对图纸各部尺寸、规格、型号、相互关系等进行校核、分解、放大样,发现问题及时收集汇总,书面报请监理、设计和业1
1 测量放线根据施工图纸,对路灯位置进行十字线控制定位测量,充分利用道路特性确保灯具定位准确
2 编制质量计划或实施性施工组织设计在项目经理组织下,根据 ISO9002 标准,依据我单位质量管理程序文件要求,编制项目质量计划和实施性施工组织设计,明确各部门、各岗位的工作标准和各分项分部工程所要达到的质量目标,使质量工作在各个工序、各个环节得到具体量化,使各专业现场施工做到统一安排、统一规划、互相配合、协调开展
确定该项目中的特别/关键工序,并为此分别编制作业指导书或工艺卡,用以指导和控制现场施工
3 机具、材料供应根据施工顺序,做好机械设备和材料供应工作,3 日内所用机械器具必须进场,并做好各种材料的进场准备工作,,为路灯工程的早日施工做好一切准备
4 岗前培训对拟参加本工程施工的技术人员、管理人员和技术工人进行技术交底,组织学习招标文件、技术法律规范和有关规定,明确各自职责,掌握有关标准和方法,自觉以各自的工作质量来保证工程质量
二、电缆头制作接线和线路绝缘测试2
1 低压电线和电缆线、线对地间的绝缘电阻值必须大于 0
2 电线、电缆接线必须准确,并联运行电线或电缆的型号、规格、长度、相位应一致
3 芯线与电器设备的连接应符合下列规定截面积在 10㎜2及以下的单股铜芯线和单股铝芯线直接与设备器具的端子连接
截面积在 2
5㎜2及以下的多股铜芯线拧紧搪锡或接续端子后与设备器具的端子连接
截面积大于 2
5㎜2的多股铜芯线,除设备自带
