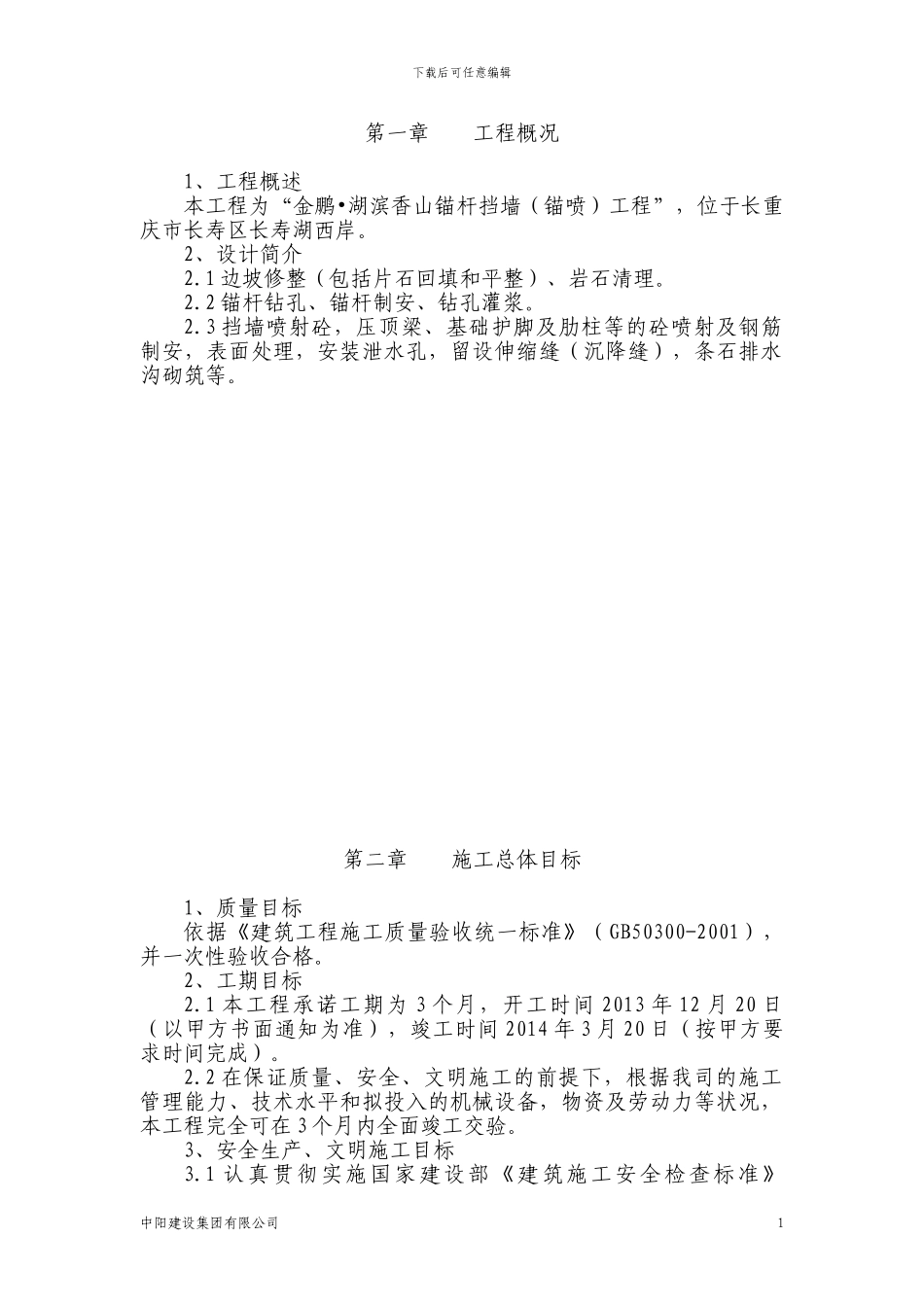

下载后可任意编辑第一章 工程概况1、工程概述本工程为“金鹏•湖滨香山锚杆挡墙(锚喷)工程”,位于长重庆市长寿区长寿湖西岸
2、设计简介2
1 边坡修整(包括片石回填和平整)、岩石清理
2 锚杆钻孔、锚杆制安、钻孔灌浆
3 挡墙喷射砼,压顶梁、基础护脚及肋柱等的砼喷射及钢筋制安,表面处理,安装泄水孔,留设伸缩缝(沉降缝),条石排水沟砌筑等
第二章 施工总体目标1、质量目标依据《建筑工程施工质量验收统一标准》(GB50300-2001),并一次性验收合格
2、工期目标2
1 本工程承诺工期为 3 个月,开工时间 2013 年 12 月 20 日(以甲方书面通知为准),竣工时间 2014 年 3 月 20 日(按甲方要求时间完成)
2 在保证质量、安全、文明施工的前提下,根据我司的施工管理能力、技术水平和拟投入的机械设备,物资及劳动力等状况,本工程完全可在 3 个月内全面竣工交验
3、安全生产、文明施工目标3
1 认真贯彻实施国家建设部《建筑施工安全检查标准》中阳建设集团有限公司1下载后可任意编辑(JGJ59-99),创安全文明施工达标现场,杜绝死亡事故、重伤事故、火灾事故,工伤频率控制在 3‰以内
2 认真执行渝建发[2001]39 号文《重庆市建筑施工场地文明施工标准》、《城市区域环境噪声标准》(GB3096-93)及国家有关卫生的标准法律规范,创建文明建筑施工场地

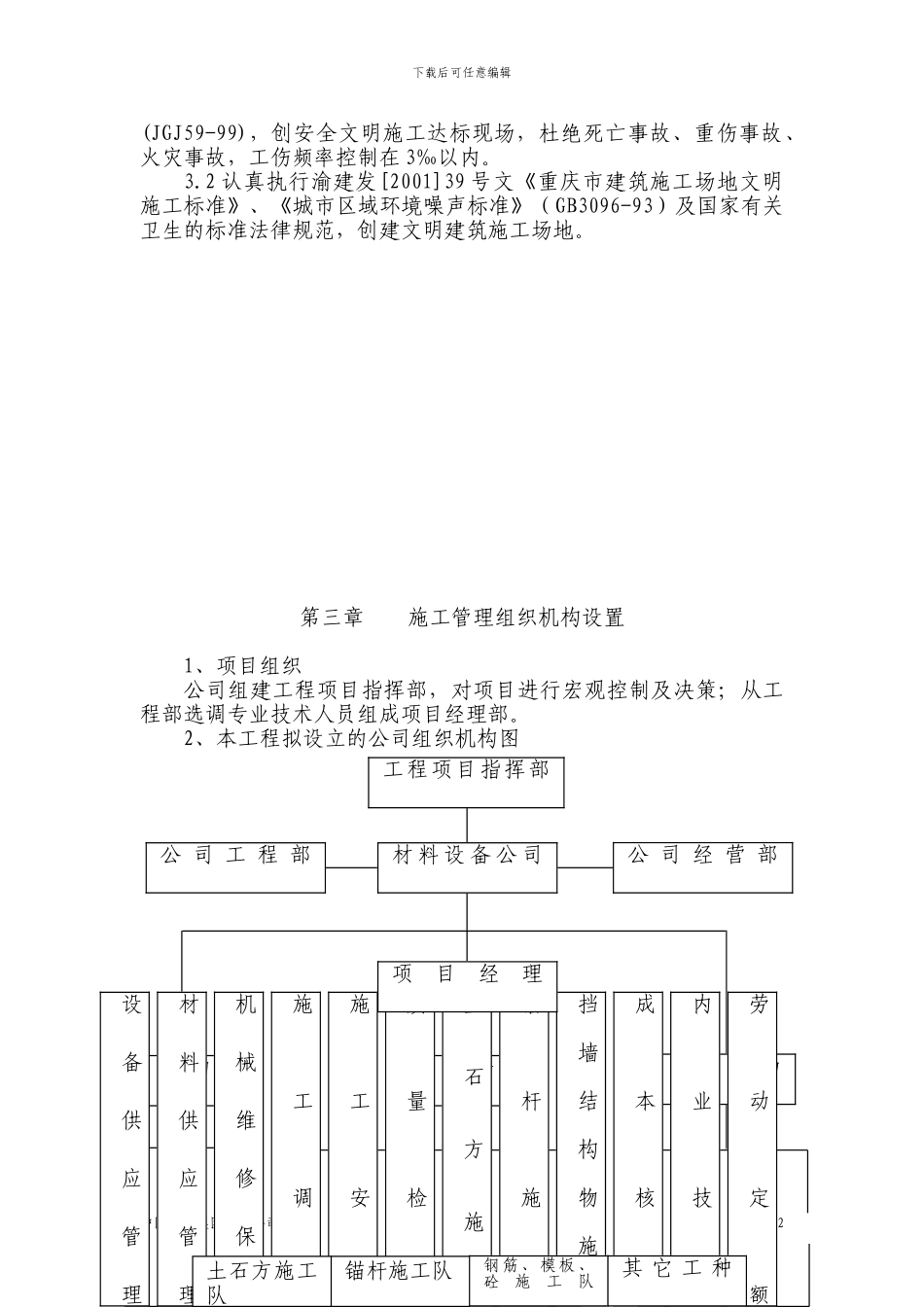

第三章 施工管理组织机构设置1、项目组织公司组建工程项目指挥部,对项目进行宏观控制及决策;从工程部选调专业技术人员组成项目经理部

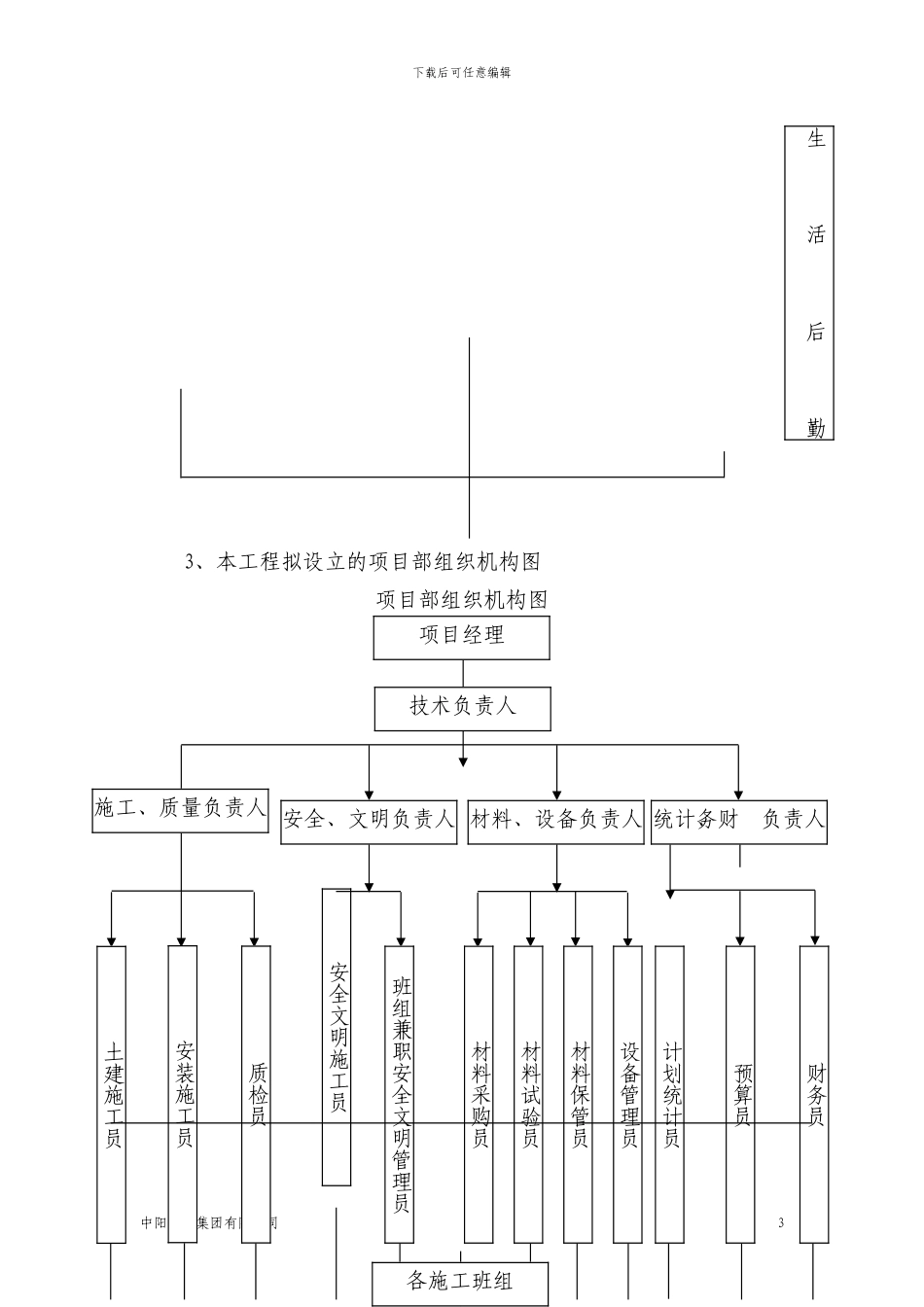

2、本工程拟设立的公司组织机构图中阳建设集团有限公司2公 司 工 程 部材 料 设 备 公 司质 量 安 全材 料 物 质内 业 后 勤设备供应管理材料供应管理机械维修保养施工调度施工安全质量检验土石方施工锚杆施工挡墙结构物施工成本核算内业技术劳动定额土石方施工队锚杆施
