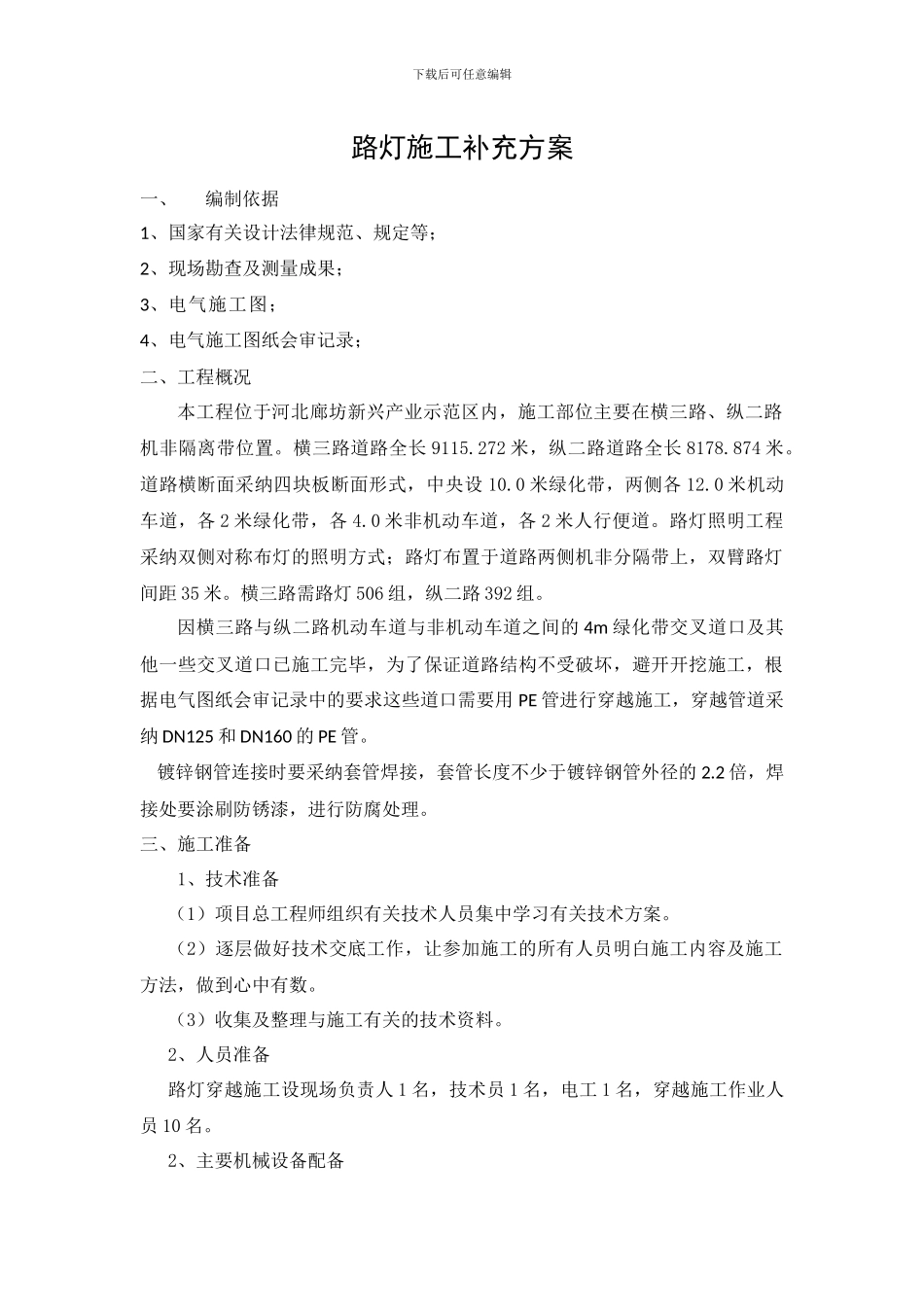

下载后可任意编辑路灯施工补充方案一、编制依据1、国家有关设计法律规范、规定等;2、现场勘查及测量成果;3、电气施工图;4、电气施工图纸会审记录;二、工程概况本工程位于河北廊坊新兴产业示范区内,施工部位主要在横三路、纵二路机非隔离带位置。横三路道路全长 9115.272 米,纵二路道路全长 8178.874 米。道路横断面采纳四块板断面形式,中央设 10.0 米绿化带,两侧各 12.0 米机动车道,各 2 米绿化带,各 4.0 米非机动车道,各 2 米人行便道。路灯照明工程采纳双侧对称布灯的照明方式;路灯布置于道路两侧机非分隔带上,双臂路灯间距 35 米。横三路需路灯 506 组,纵二路 392 组。因横三路与纵二路机动车道与非机动车道之间的 4m 绿化带交叉道口及其他一些交叉道口已施工完毕,为了保证道路结构不受破坏,避开开挖施工,根据电气图纸会审记录中的要求这些道口需要用 PE 管进行穿越施工,穿越管道采纳 DN125 和 DN160 的 PE 管。 镀锌钢管连接时要采纳套管焊接,套管长度不少于镀锌钢管外径的 2.2 倍,焊接处要涂刷防锈漆,进行防腐处理。三、施工准备1、技术准备(1)项目总工程师组织有关技术人员集中学习有关技术方案。(2)逐层做好技术交底工作,让参加施工的所有人员明白施工内容及施工方法,做到心中有数。(3)收集及整理与施工有关的技术资料。2、人员准备路灯穿越施工设现场负责人 1 名,技术员 1 名,电工 1 名,穿越施工作业人员 10 名。2、主要机械设备配备下载后可任意编辑主要机械设备一览表设备名称规格型号数量用途挖掘机60 型1 台开挖作业坑和回拖坑钻机1 台钻孔发电机50kw1 台钻孔提供电力吊车25t1 台管道调运水车8t2 台钻机供水,文明施工、洒水降尘四、施工流程及施工方法1、施工工艺流程施工准备→现场地表勘测→钻机就位→钻孔、扩孔、管道就位→移机→清理现场2、施工方法a 现场地表勘测根据现场勘测情况确定穿越深度,水钻作业位置,钻孔深度、方向。b 钻机就位根据现场勘测情况确定水钻位置、挖作业坑、钻机就位于穿越中心线位置上。钻机就位后进行试运转,保证设备正常运行。c 钻孔、扩孔、管道就位系统运转正常,钻杆和钻头清扫完毕后打开水阀进行试钻,钻进 1-2 根钻杆检查各部位的运行情况,各种参数正常后根据地表勘测数据确定钻孔方向。钻孔过程中要保证水量充足、以减少钻孔作业对钻头的损伤。初次钻孔 50mm。钻孔完毕后连接扩孔器进行扩孔施工,每...
