下载后可任意编辑路灯工程施工方案 一、工程概况道路工程:起点桩号 K0+000,终点桩号 K0+500,总长 500m;该路段属城市主道,采纳双侧对称布灯的照明方式;路灯布置与两侧或一侧人行道上,路灯间距 35 米,局部间距视绿化带及人行道开口情况作适当调整,确保每段路灯布置对称
二、路灯施工方案总体选择根据现场实际地质条件,灯基础土方采纳人工配合挖机施工方案,基础下层采纳土模,上层则用木模或钢模
基础顶标高与路牙石顶标高一致,根据现场维护情况和路灯施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展
三、主要工程数量//路:名称规格型号单位数量备注路灯控制柜按系统图定做座1具备光、时控制高杆灯NG400 H=12m组2用于交叉路口下载后可任意编辑高杆灯NG400 H=10m组10电力电缆VV-4*50米500PVC 管直径 70米460镀锌钢管直径 70米40镀锌钢管60*2500根45镀锌带钢50*5*5000根45电缆手孔井920*1200*1100座2四、施工计划2024 年 12 月底完成所有路基的灯柱基础混凝土浇筑任务
五、路灯施工方案5.1 路灯施工工艺 施工工艺流程图见图 1
5.2、施工工艺和方法 5.2
1、老路基开挖 与各管线所属部门联系,掌握大概分布资料,通过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时排水沟,开挖时应有测量配合指导,切勿超挖、欠挖
下载后可任意编辑5.2
2、测量定位 根据监理工程师审批后的控制点进行现场加设控制点工作,采纳全站仪按极坐标法测设基础的位置,用水准仪测出地面标高
基础定位后经复核无误,增设护桩指导施工

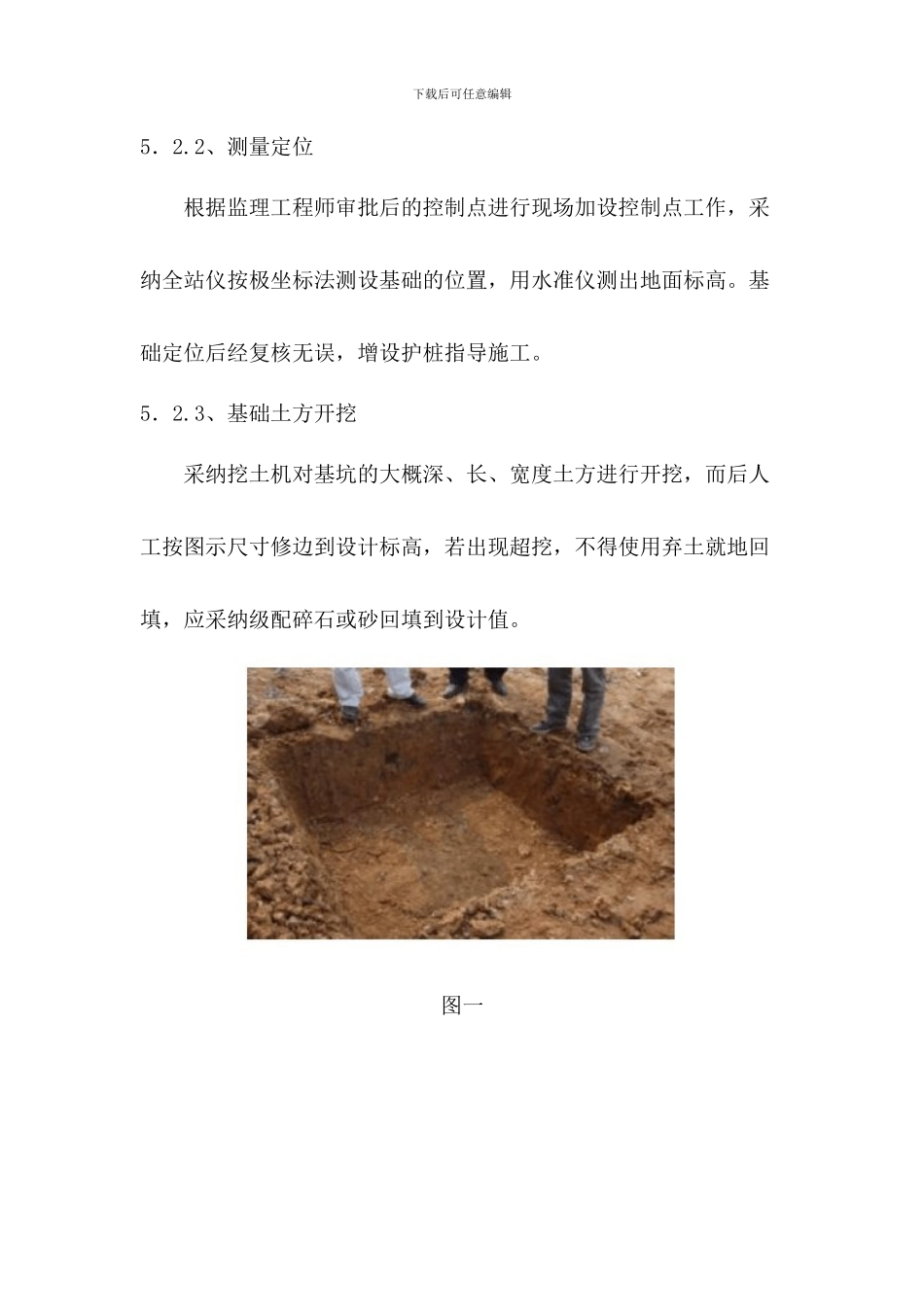

3、基础土方开挖 采纳挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,若出现超挖,不得使用弃土就地回填,应采纳级配碎石或砂回填到设计值
