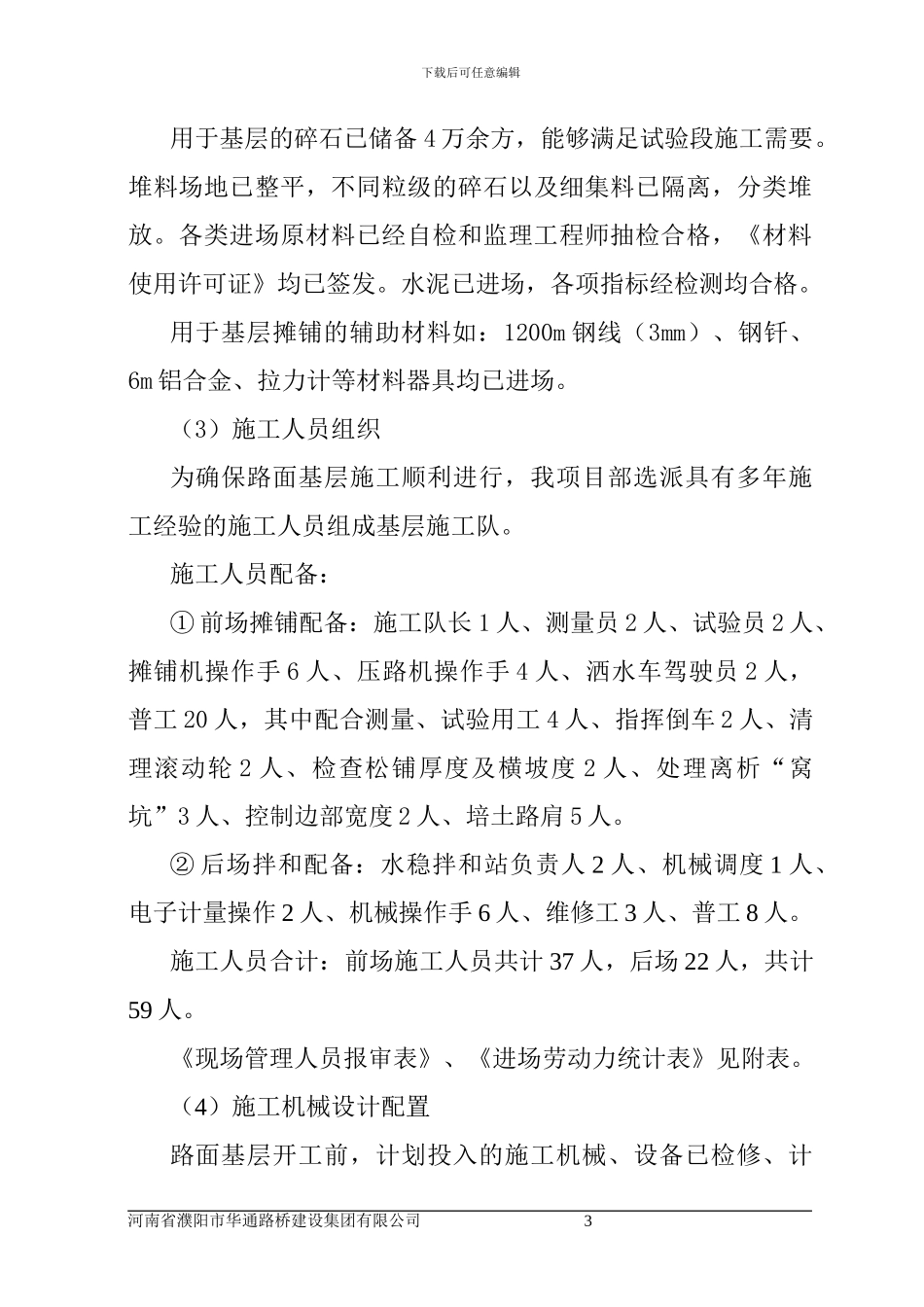

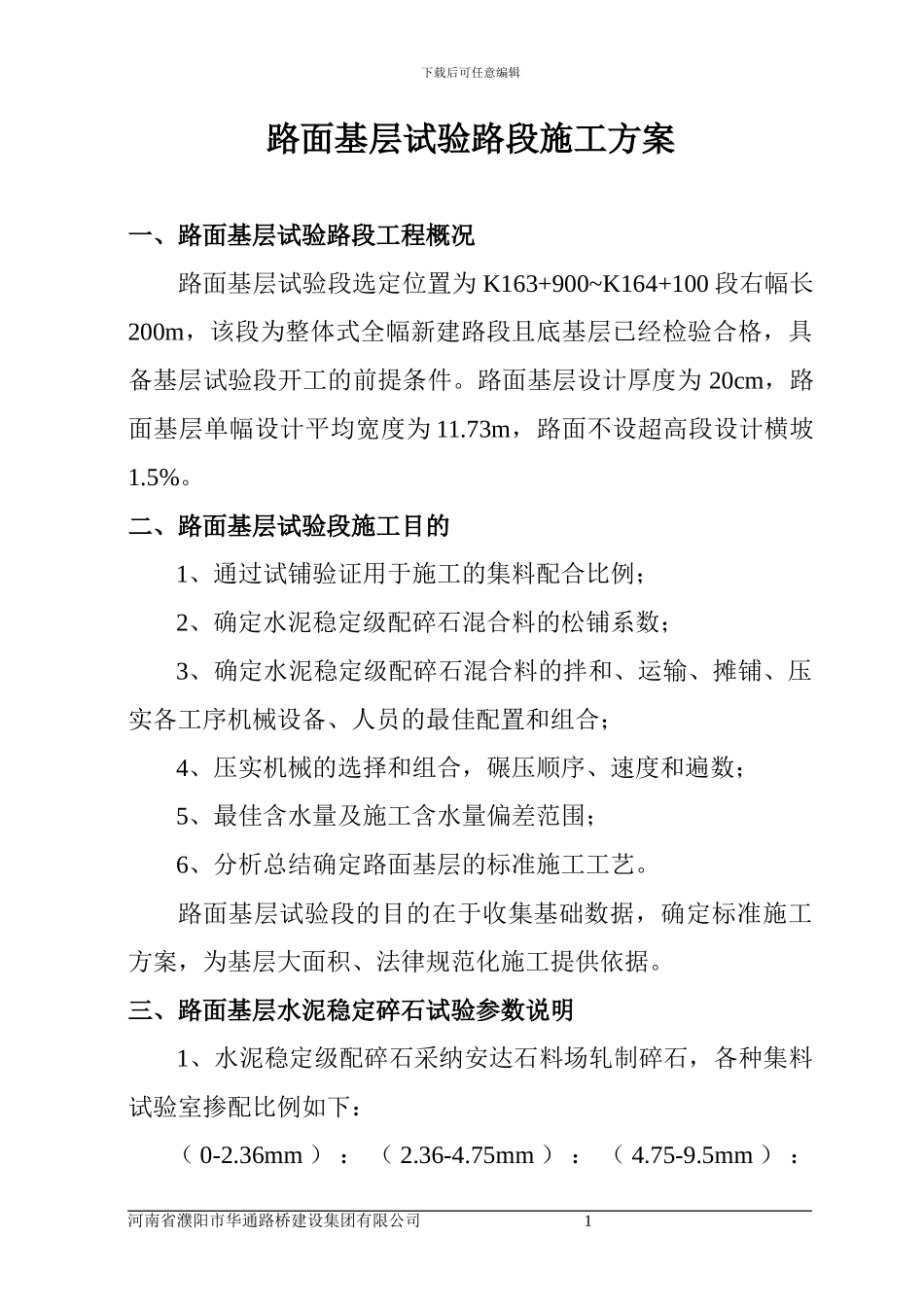

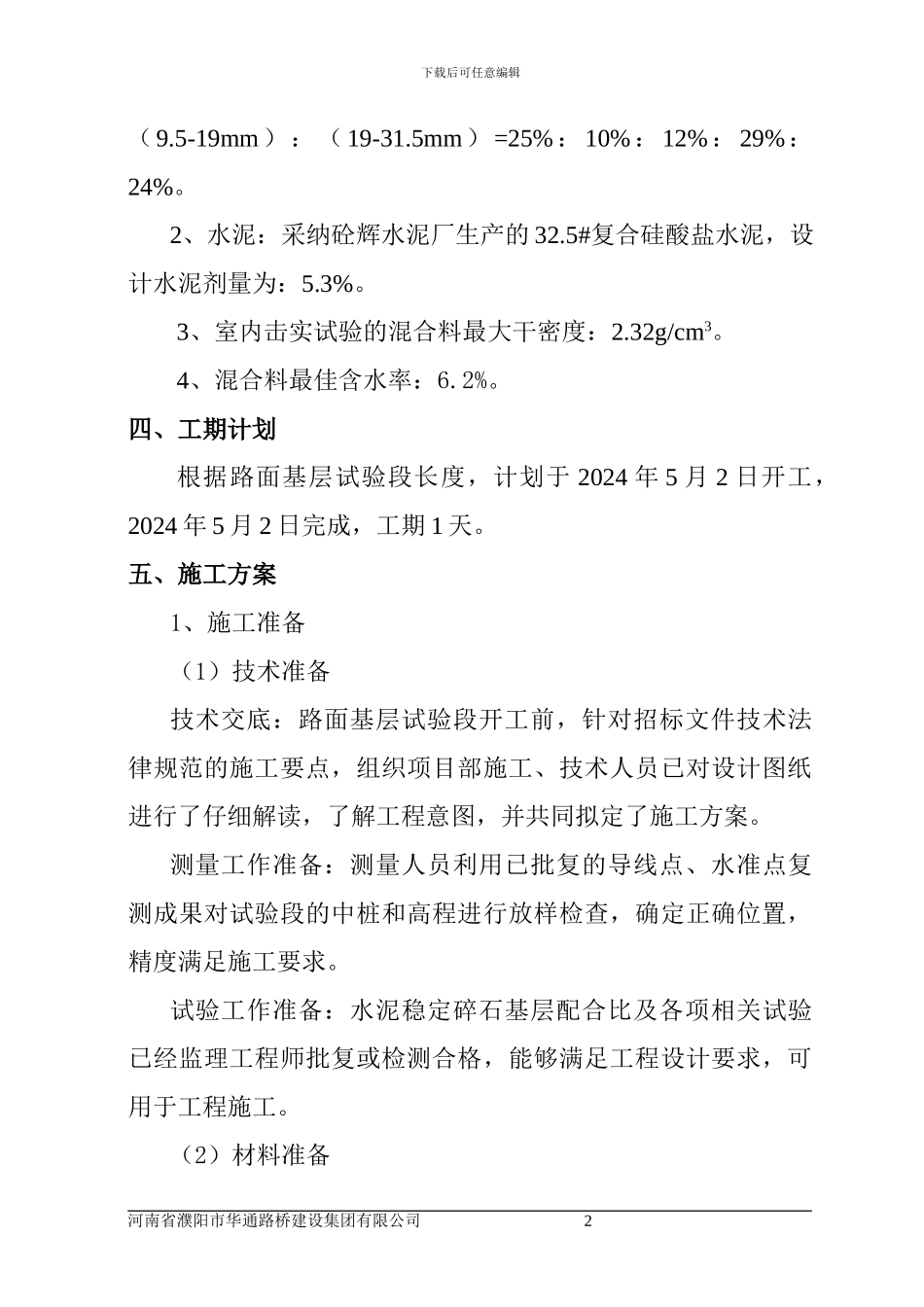

下载后可任意编辑路面基层试验路段施工方案一、路面基层试验路段工程概况路面基层试验段选定位置为 K163+900~K164+100 段右幅长200m,该段为整体式全幅新建路段且底基层已经检验合格,具备基层试验段开工的前提条件。路面基层设计厚度为 20cm,路面基层单幅设计平均宽度为 11.73m,路面不设超高段设计横坡1.5%。二、路面基层试验段施工目的1、通过试铺验证用于施工的集料配合比例;2、确定水泥稳定级配碎石混合料的松铺系数;3、确定水泥稳定级配碎石混合料的拌和、运输、摊铺、压实各工序机械设备、人员的最佳配置和组合;4、压实机械的选择和组合,碾压顺序、速度和遍数;5、最佳含水量及施工含水量偏差范围;6、分析总结确定路面基层的标准施工工艺。路面基层试验段的目的在于收集基础数据,确定标准施工方案,为基层大面积、法律规范化施工提供依据。三、路面基层水泥稳定碎石试验参数说明1、水泥稳定级配碎石采纳安达石料场轧制碎石,各种集料试验室掺配比例如下:( 0-2.36mm ) : ( 2.36-4.75mm ) : ( 4.75-9.5mm ) :河南省濮阳市华通路桥建设集团有限公司 1 下载后可任意编辑(9.5-19mm):(19-31.5mm)=25%:10%:12%:29%:24%。2、水泥:采纳砼辉水泥厂生产的 32.5#复合硅酸盐水泥,设计水泥剂量为:5.3%。3、室内击实试验的混合料最大干密度:2.32g/cm3。4、混合料最佳含水率:6.2%。四、工期计划根据路面基层试验段长度,计划于 2024 年 5 月 2 日开工,2024 年 5 月 2 日完成,工期 1 天。五、施工方案1、施工准备(1)技术准备技术交底:路面基层试验段开工前,针对招标文件技术法律规范的施工要点,组织项目部施工、技术人员已对设计图纸进行了仔细解读,了解工程意图,并共同拟定了施工方案。测量工作准备:测量人员利用已批复的导线点、水准点复测成果对试验段的中桩和高程进行放样检查,确定正确位置,精度满足施工要求。试验工作准备:水泥稳定碎石基层配合比及各项相关试验已经监理工程师批复或检测合格,能够满足工程设计要求,可用于工程施工。(2)材料准备河南省濮阳市华通路桥建设集团有限公司 2 下载后可任意编辑用于基层的碎石已储备 4 万余方,能够满足试验段施工需要。堆料场地已整平,不同粒级的碎石以及细集料已隔离,分类堆放。各类进场原材料已经自检和监理工程师抽检合格,《材料使用许可证》均已签发。水泥已进场,各项指标经检测均合格。用于基层摊铺的辅助材料...
