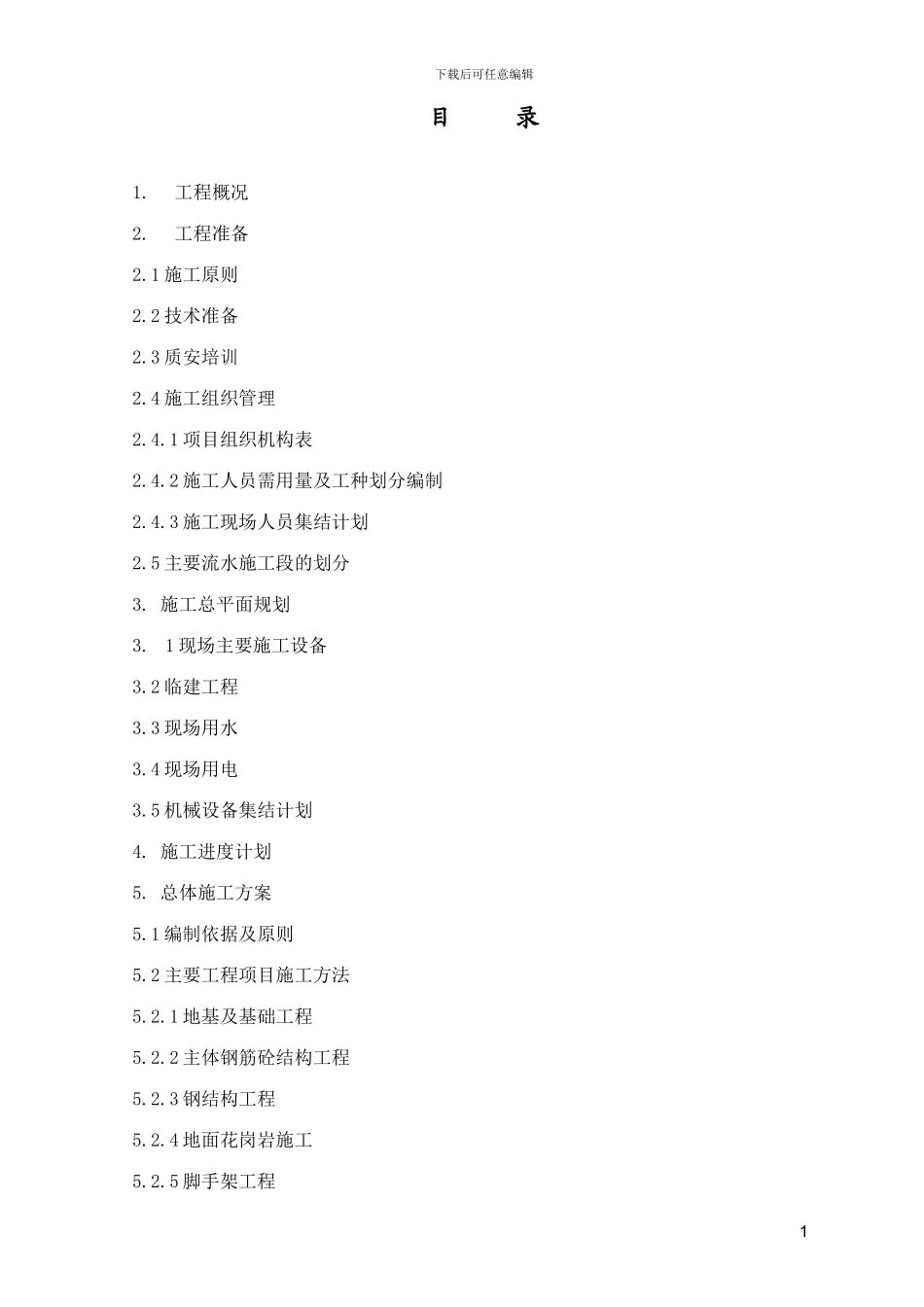

下载后可任意编辑目 录1
1 施工原则2
2 技术准备2
3 质安培训2
4 施工组织管理2
1 项目组织机构表2
2 施工人员需用量及工种划分编制2
3 施工现场人员集结计划2
5 主要流水施工段的划分3
施工总平面规划3
1 现场主要施工设备3
2 临建工程3
3 现场用水3
4 现场用电3
5 机械设备集结计划4
施工进度计划5
总体施工方案5
1 编制依据及原则5
2 主要工程项目施工方法5
1 地基及基础工程5
2 主体钢筋砼结构工程5
3 钢结构工程5
4 地面花岗岩施工5
5 脚手架工程1下载后可任意编辑6

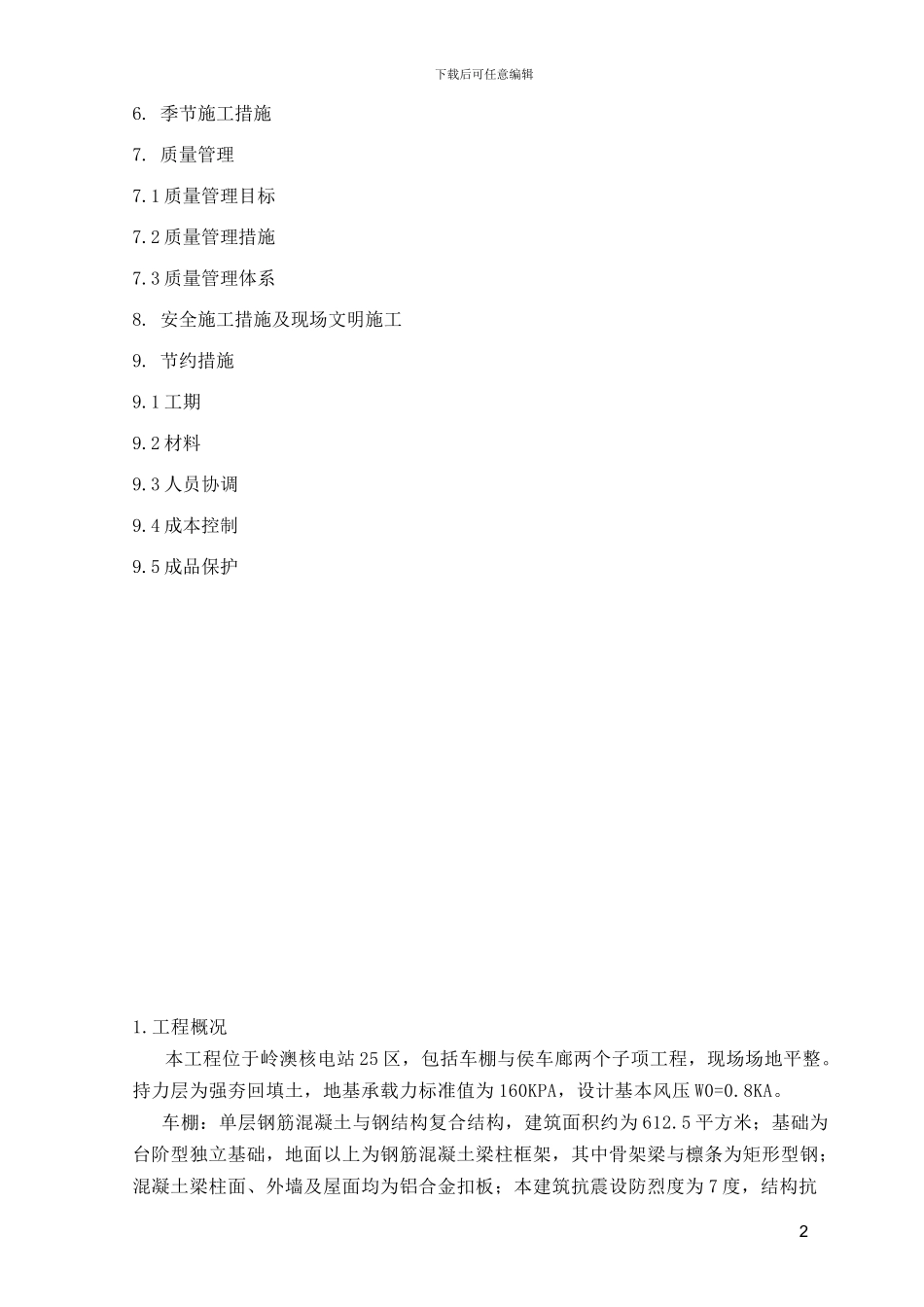

季节施工措施7

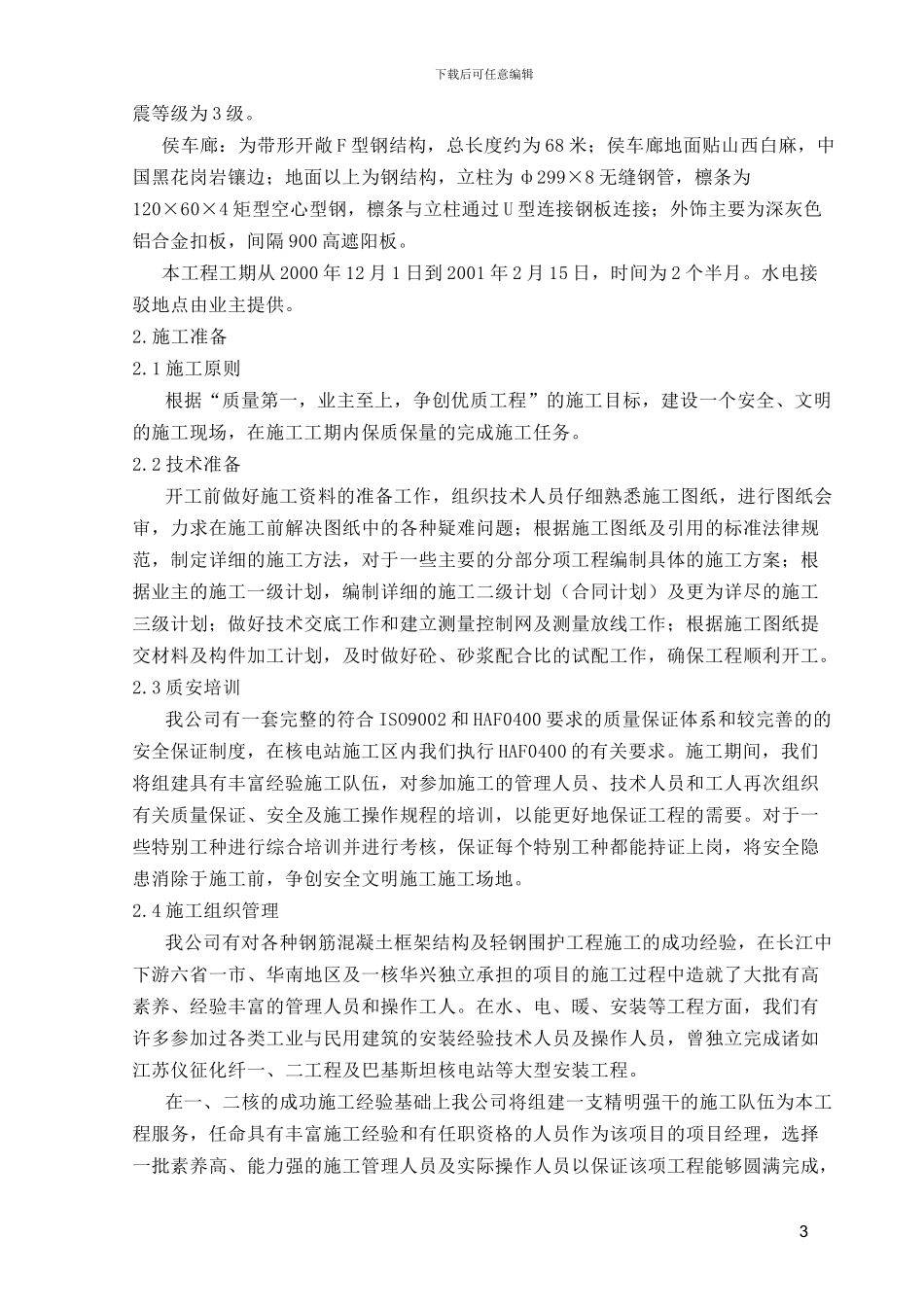

1 质量管理目标7
2 质量管理措施7
3 质量管理体系8
安全施工措施及现场文明施工9
3 人员协调9
4 成本控制9
5 成品保护1
工程概况本工程位于岭澳核电站 25 区,包括车棚与侯车廊两个子项工程,现场场地平整
持力层为强夯回填土,地基承载力标准值为 160KPA,设计基本风压 W0=0
车棚:单层钢筋混凝土与钢结构复合结构,建筑面积约为 612
5 平方米;基础为台阶型独立基础,地面以上为钢筋混凝土梁柱框架,其中骨架梁与檩条为矩形型钢;混凝土梁柱面、外墙及屋面均为铝合金扣板;本建筑抗震设防烈度为 7 度,结构抗2下载后可任意编辑震等级为 3 级
侯车廊:为带形开敞 F 型钢结构,总长度约为 68 米;侯车廊地面贴山西白麻,中国黑花岗岩镶边;地面以上为钢结构,立柱为 ф299×8 无缝钢管,檩条为120×60×4 矩型空心型钢,檩条与立柱通过 U 型连接钢板连接;外饰主要为深灰色铝合金扣板,间隔 900 高遮阳板
本工程工期从 2000 年 12 月 1 日到 2001 年 2 月 15 日,时
