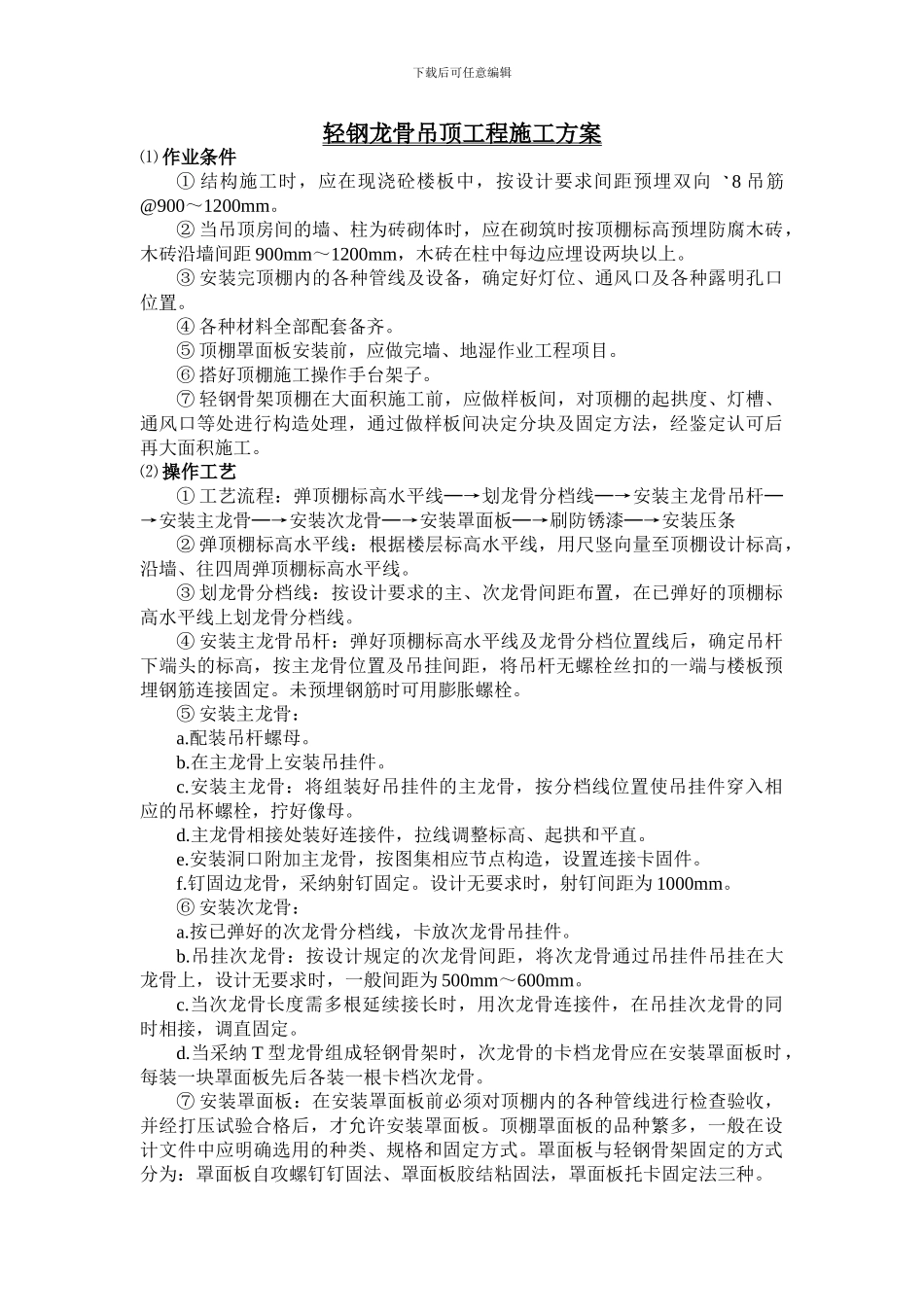

下载后可任意编辑轻钢龙骨吊顶工程施工方案⑴ 作业条件① 结构施工时,应在现浇砼楼板中,按设计要求间距预埋双向8 吊筋@900~1200mm
② 当吊顶房间的墙、柱为砖砌体时,应在砌筑时按顶棚标高预埋防腐木砖,木砖沿墙间距 900mm~1200mm,木砖在柱中每边应埋设两块以上
③ 安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置
④ 各种材料全部配套备齐
⑤ 顶棚罩面板安装前,应做完墙、地湿作业工程项目
⑥ 搭好顶棚施工操作手台架子
⑦ 轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、通风口等处进行构造处理,通过做样板间决定分块及固定方法,经鉴定认可后再大面积施工
⑵ 操作工艺① 工艺流程:弹顶棚标高水平线─→划龙骨分档线─→安装主龙骨吊杆─→安装主龙骨─→安装次龙骨─→安装罩面板─→刷防锈漆─→安装压条② 弹顶棚标高水平线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、往四周弹顶棚标高水平线
③ 划龙骨分档线:按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线
④ 安装主龙骨吊杆:弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋钢筋连接固定
未预埋钢筋时可用膨胀螺栓
⑤ 安装主龙骨:a
配装吊杆螺母
在主龙骨上安装吊挂件
安装主龙骨:将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杯螺栓,拧好像母
主龙骨相接处装好连接件,拉线调整标高、起拱和平直
安装洞口附加主龙骨,按图集相应节点构造,设置连接卡固件
钉固边龙骨,采纳射钉固定
设计无要求时,射钉间距为 1000mm
⑥ 安装次龙骨:a
按已弹好的次龙骨分档线,卡放次龙骨吊挂件
吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在大龙骨上,设计无要求时,一般
