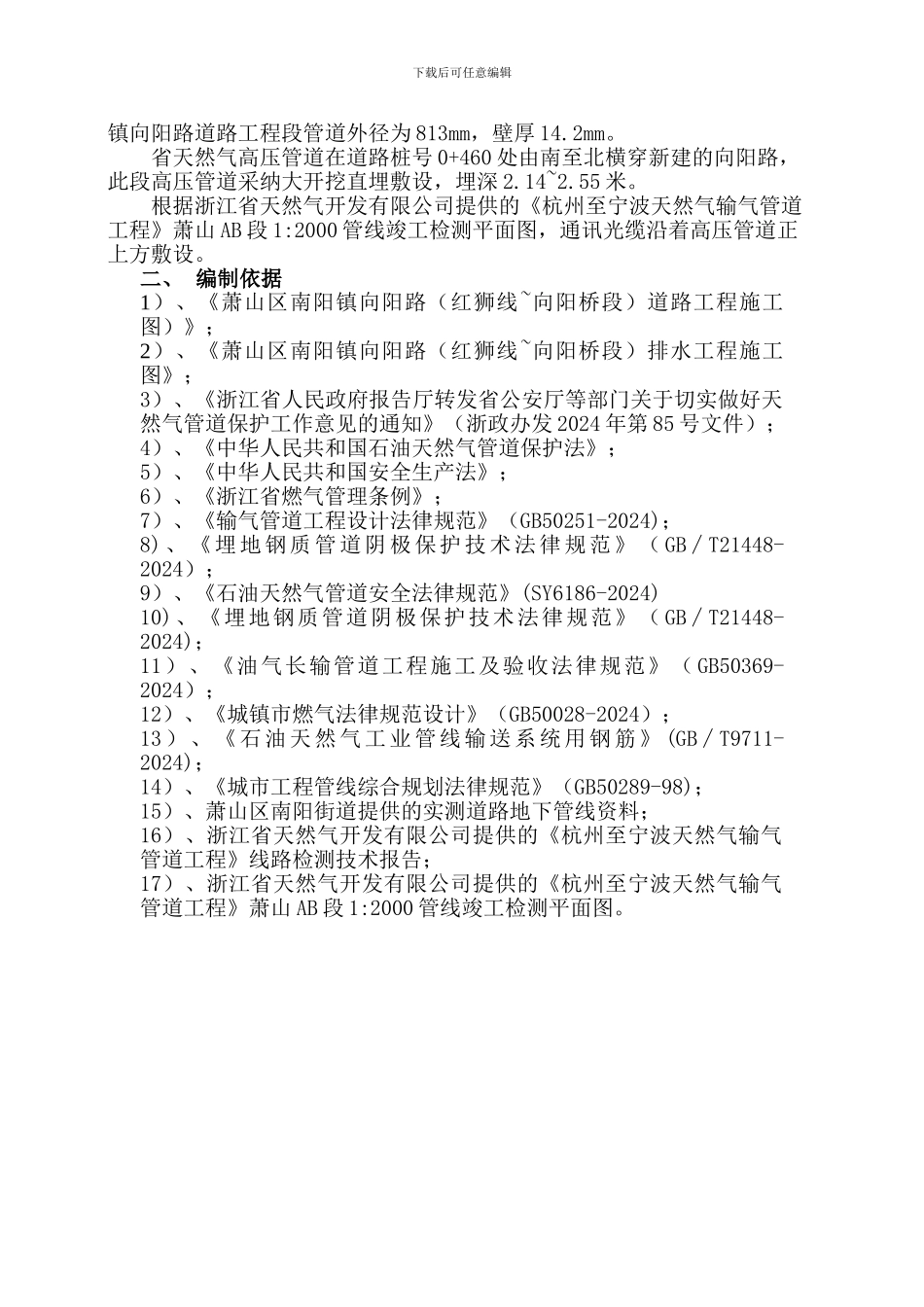

下载后可任意编辑省天然气高压管道南阳街道向阳路横传段保护工程施工方案编制: 审核: 批准: 杭州汇邦建设有限公司 年 月 日一、 工程概况萧山区南阳镇向阳路道路工程路线设计起点西起红狮线,东至经四路,全长 931.187m,道路规划红线宽 36m,采纳沥青混凝土路面。杭州至宁波天然气输气管道工程,全长 243 公里。设计压力为6.3Mpa,线路用管选用螺旋缝埋弧焊钢管。其中高压管道经过萧山区南阳下载后可任意编辑镇向阳路道路工程段管道外径为 813mm,壁厚 14.2mm。省天然气高压管道在道路桩号 0+460 处由南至北横穿新建的向阳路,此段高压管道采纳大开挖直埋敷设,埋深 2.14~2.55 米。根据浙江省天然气开发有限公司提供的《杭州至宁波天然气输气管道工程》萧山 AB 段 1:2000 管线竣工检测平面图,通讯光缆沿着高压管道正上方敷设。二、 编制依据1)、《萧山区南阳镇向阳路(红狮线~向阳桥段)道路工程施工图)》;2)、《萧山区南阳镇向阳路(红狮线~向阳桥段)排水工程施工图》;3)、《浙江省人民政府报告厅转发省公安厅等部门关于切实做好天然气管道保护工作意见的通知》(浙政办发 2024 年第 85 号文件);4)、《中华人民共和国石油天然气管道保护法》;5)、《中华人民共和国安全生产法》;6)、《浙江省燃气管理条例》;7)、《输气管道工程设计法律规范》(GB50251-2024);8)、《埋地钢质管道阴极保护技术法律规范》( GB∕T21448-2024);9)、《石油天然气管道安全法律规范》(SY6186-2024)10)、《埋地钢质管道阴极保护技术法律规范》( GB∕T21448-2024);11)、《油气长输管道工程施工及验收法律规范》( GB50369-2024);12)、《城镇市燃气法律规范设计》(GB50028-2024);13)、《石油天然气工业管线输送系统用钢筋》 (GB∕T9711-2024);14)、《城市工程管线综合规划法律规范》(GB50289-98);15)、萧山区南阳街道提供的实测道路地下管线资料;16)、浙江省天然气开发有限公司提供的《杭州至宁波天然气输气管道工程》线路检测技术报告;17)、浙江省天然气开发有限公司提供的《杭州至宁波天然气输气管道工程》萧山 AB 段 1:2000 管线竣工检测平面图。下载后可任意编辑三、施工组织部署3.1 工程工艺流程 3.2 施工组织与管理根据本工程的实际情况,我项目部成立天然气管道施工组,负责该工程的施工作业。工程项目管理组织及岗位责任框图施工人员组织表岗 位职 责人 数项目副经理负责指挥...
