供暖主干管网大修工程(五一路西段蒸汽管道部分)五一路过路施工方案编制: 审核:下载后可任意编辑批准:2024 年 10 月 15 日过五一路施工方案第一章 编制的内容及依据1
1 工程内容供销处西至三国茶坊间的一部分管沟敷设蒸汽管道改为直埋地蒸汽敷设
工程工程项目号:HNSJ-DD09426
大致情况如下:由从南到北花砖地坪、通过五一路、花砖地坪
施工内容包括运布管、组对焊接、防腐补口补伤、管线扫线试压、开挖路面、吊装下沟、路面恢复
据我单位 2024
19---10
13 日现场实地勘察测量,五一路以及两侧高差等数据见尺寸图一,管线预制见图二,具体通过见详图三,五一路过路施工平面图见图四
开挖通过五一路,施工起点、终点见施工图,通过总长度约 29 米
1下载后可任意编辑1
编制的主要文件依据 (略)1
国家和行业主要相关标准、法律规范 (略)1
本公司文件 (略)第二章 安全措施2

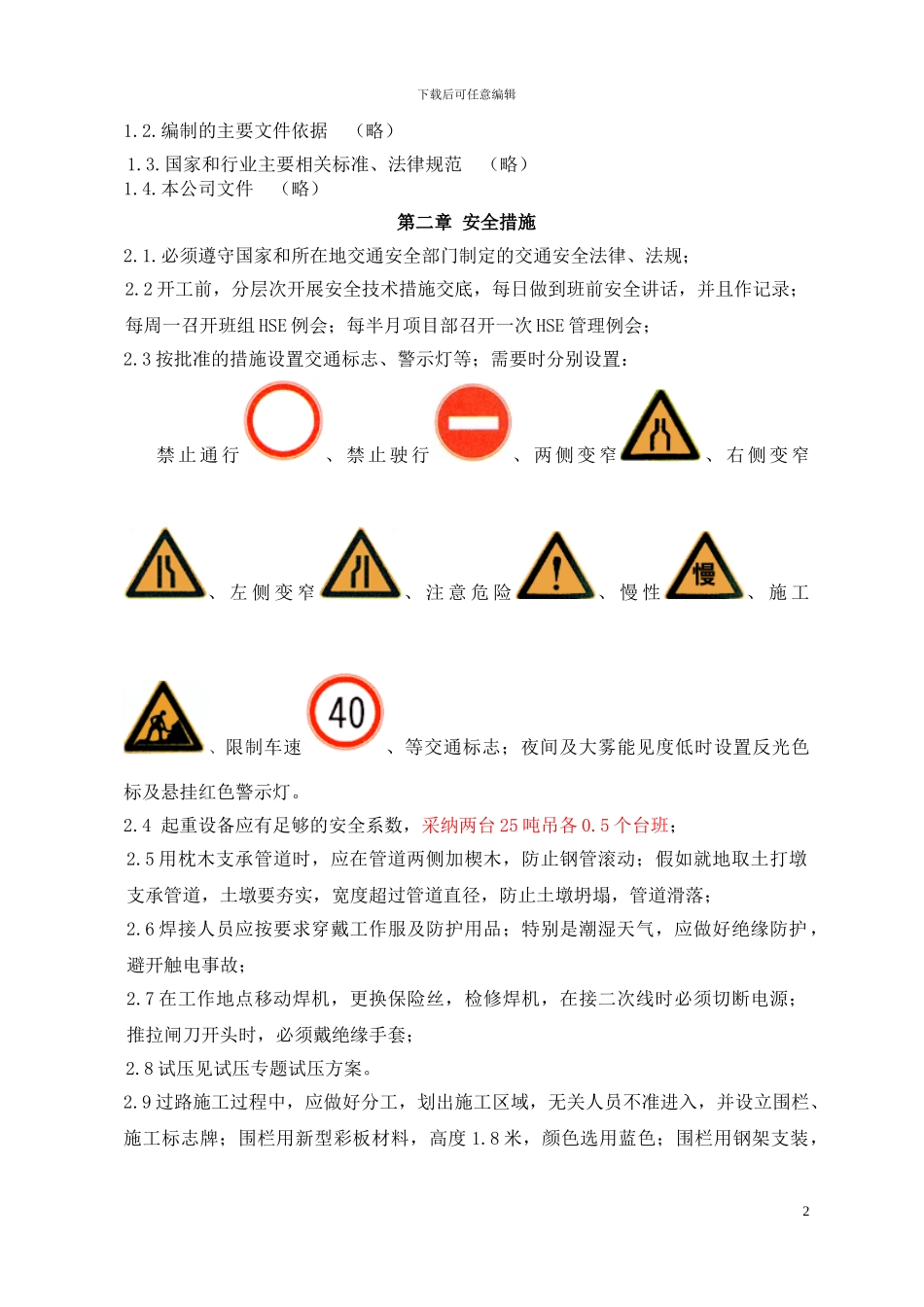

必须遵守国家和所在地交通安全部门制定的交通安全法律、法规;2
2 开工前,分层次开展安全技术措施交底,每日做到班前安全讲话,并且作记录;每周一召开班组 HSE 例会;每半月项目部召开一次 HSE 管理例会;2
3 按批准的措施设置交通标志、警示灯等;需要时分别设置: 禁 止 通 行、 禁 止 驶 行、 两 侧 变 窄、 右 侧 变 窄、 左 侧 变 窄、 注 意 危 险、 慢 性、 施 工、限制车速、等交通标志;夜间及大雾能见度低时设置反光色标及悬挂红色警示灯
4 起重设备应有足够的安全系数,采纳两台 25 吨吊各 0
5 个台班;2
5 用枕木支承管道时,应在管道两侧加楔木,防止钢管滚动;假如就地取土打墩支承管道,土墩要夯实,宽度超过管道直径,防止土墩坍塌,管道滑落;2
6 焊接人员应按要求穿戴工作服及防护用品;特别是潮湿天气,应做好绝缘防护,避开触电事故;2
