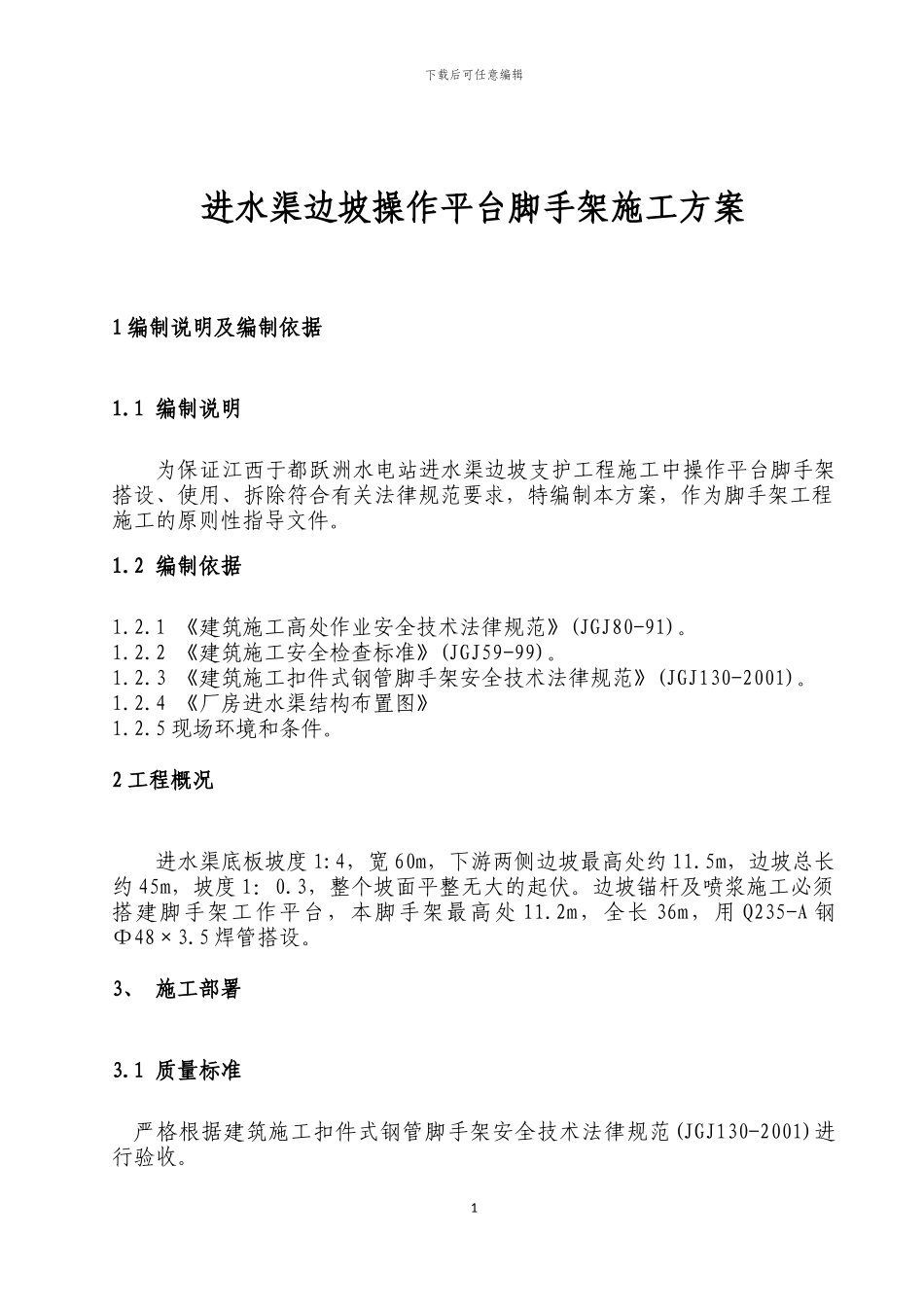

下载后可任意编辑进水渠边坡操作平台脚手架施工方案1 编制说明及编制依据1
1 编制说明为保证江西于都跃洲水电站进水渠边坡支护工程施工中操作平台脚手架搭设、使用、拆除符合有关法律规范要求,特编制本方案,作为脚手架工程施工的原则性指导文件
2 编制依据1
1 《建筑施工高处作业安全技术法律规范》(JGJ80-91)
2 《建筑施工安全检查标准》(JGJ59-99)
3 《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2001)
4 《厂房进水渠结构布置图》 1
5 现场环境和条件
2 工程概况进水渠底板坡度 1:4,宽 60m,下游两侧边坡最高处约 11
5m,边坡总长约 45m,坡度 1:0
3,整个坡面平整无大的起伏
边坡锚杆及喷浆施工必须搭建脚手架工作平台,本脚手架最高处 11
2m,全长 36m,用 Q235-A 钢Ф48×3
5 焊管搭设
3、 施工部署3
1 质量标准严格根据建筑施工扣件式钢管脚手架安全技术法律规范(JGJ130-2001)进行验收
1下载后可任意编辑3

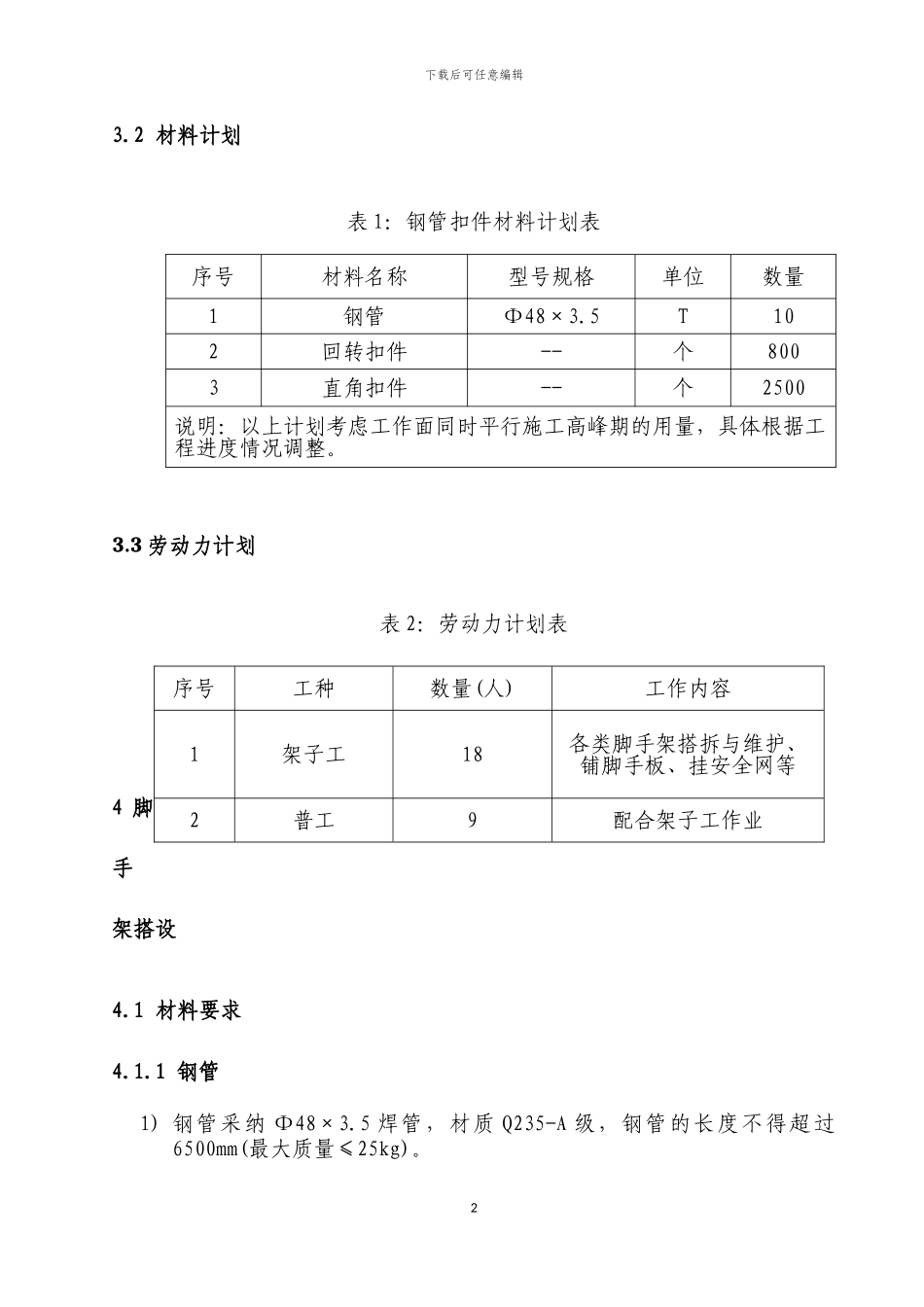

2 材料计划表 1:钢管扣件材料计划表3
3 劳动力计划表 2:劳动力计划表4 脚手架搭设4
1 材料要求4

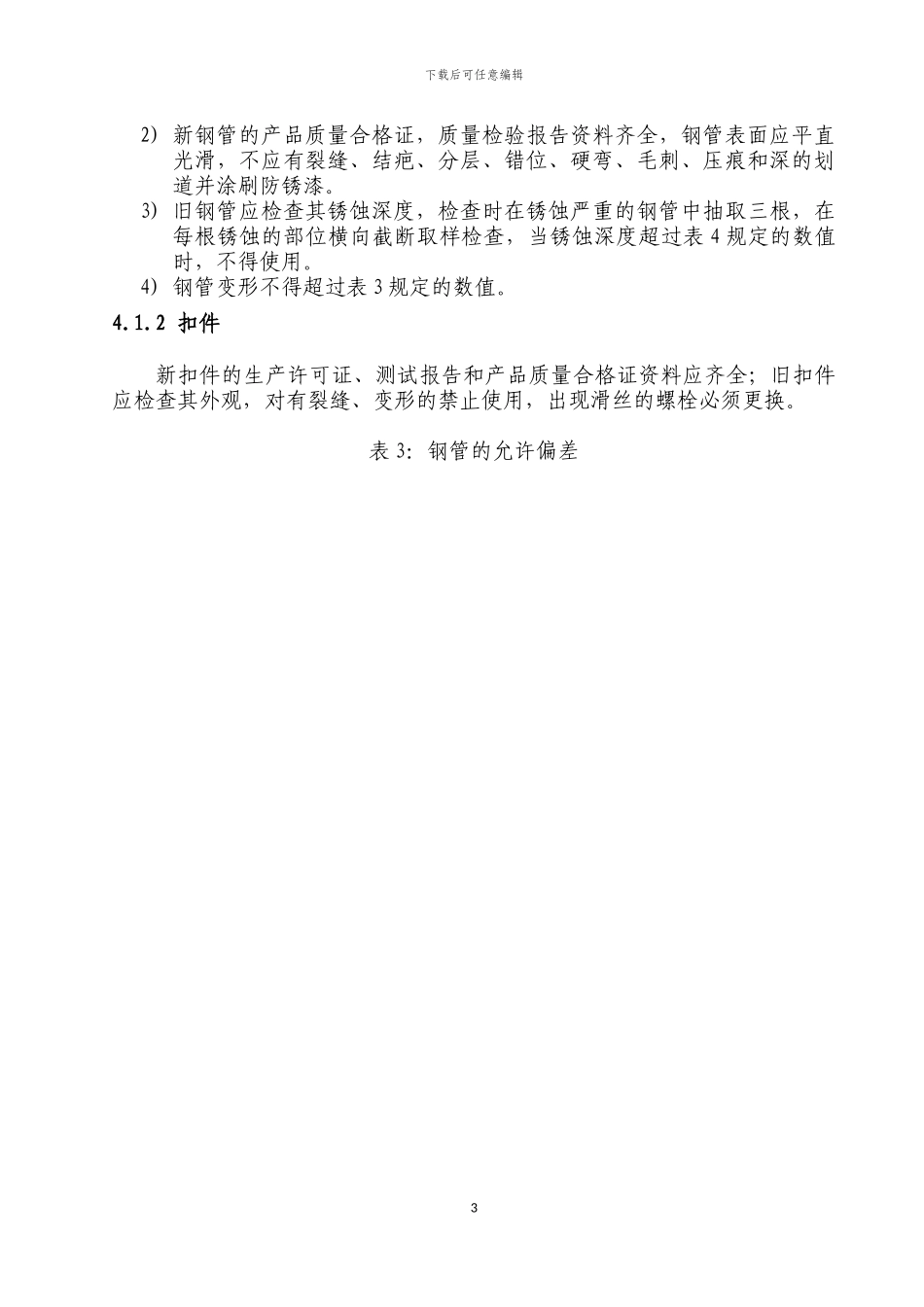

1 钢管1) 钢管采纳 Ф48×3
5 焊管,材质 Q235-A 级,钢管的长度不得超过6500mm(最大质量≤25kg)
2序号材料名称型号规格单位数量1钢管Ф48×3
5T102回转扣件--个8003直角扣件--个2500说明:以上计划考虑工作面同时平行施工高峰期的用量,具体根据工程进度情况调整
序号工种数量(人)工作内容1架子工18各类脚手架搭拆与维护、铺脚手板、挂安全网等2普工9配合架子工作业下载后可任意编辑2) 新钢管的产品质量合格证,质量检验报告资料齐全,钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划
