香日德至沟里乡公路工程透层试验段施工方案下载后可任意编辑一、 工程概述1、本合同段路面透层、下封层结构形式透层:采纳中、慢凝液体石油沥青,沥青用量为 0
5(L∕㎡)2、试验路段施工位置及日期按法律规范要求,试验路段设置在 K56+300~K56+700 左幅,长 400m
计划于 2024 年 6 月 6 日上午进行试验路段施工,施工完毕后按法律规范要求对试验路段进行各项主要技术指标检测,进行施工小结,并将结果报监理工程师审批
二、 试验段的目的及试验内容(一)透层1、确定适宜的喷洒时间;2、掌握乳化沥青的洒布方法及用量,起步、终止的横向及纵向喷洒幅间搭接工艺等;3、确定施工产量及作业段长度,修订施工组织计划;4、全面检查材料质量及试铺层的施工质量是否符合要求;5、确定施工组织及管理体系、质保体系、人员、机械设备、检测设备、通讯及指挥方式等
三、 材料及要求 1、沥青材料透层采纳中、慢凝液体石油沥青,透层油的粘度通过调节煤油或轻柴油等稀释剂的品种和掺量确定,使成品石油沥青通过稀释得到要求的粘度
用于透层石油沥青的技术要求下表:项目技术要求标准粘度 C25,3 S8-25储存稳定性(1d) %≤1储存稳定性(5d) %≤5筛上剩余量(1
18mm 筛) %≤0
1电荷阳离子带正电荷破乳速度快裂或中裂蒸发残留物含量 %≥50蒸发残留物性质针入度(25℃,100g,5s) mm40-120延度(5℃,5 Cm/min) Cm≥201下载后可任意编辑软化点 ℃≥50溶解度 %≥97

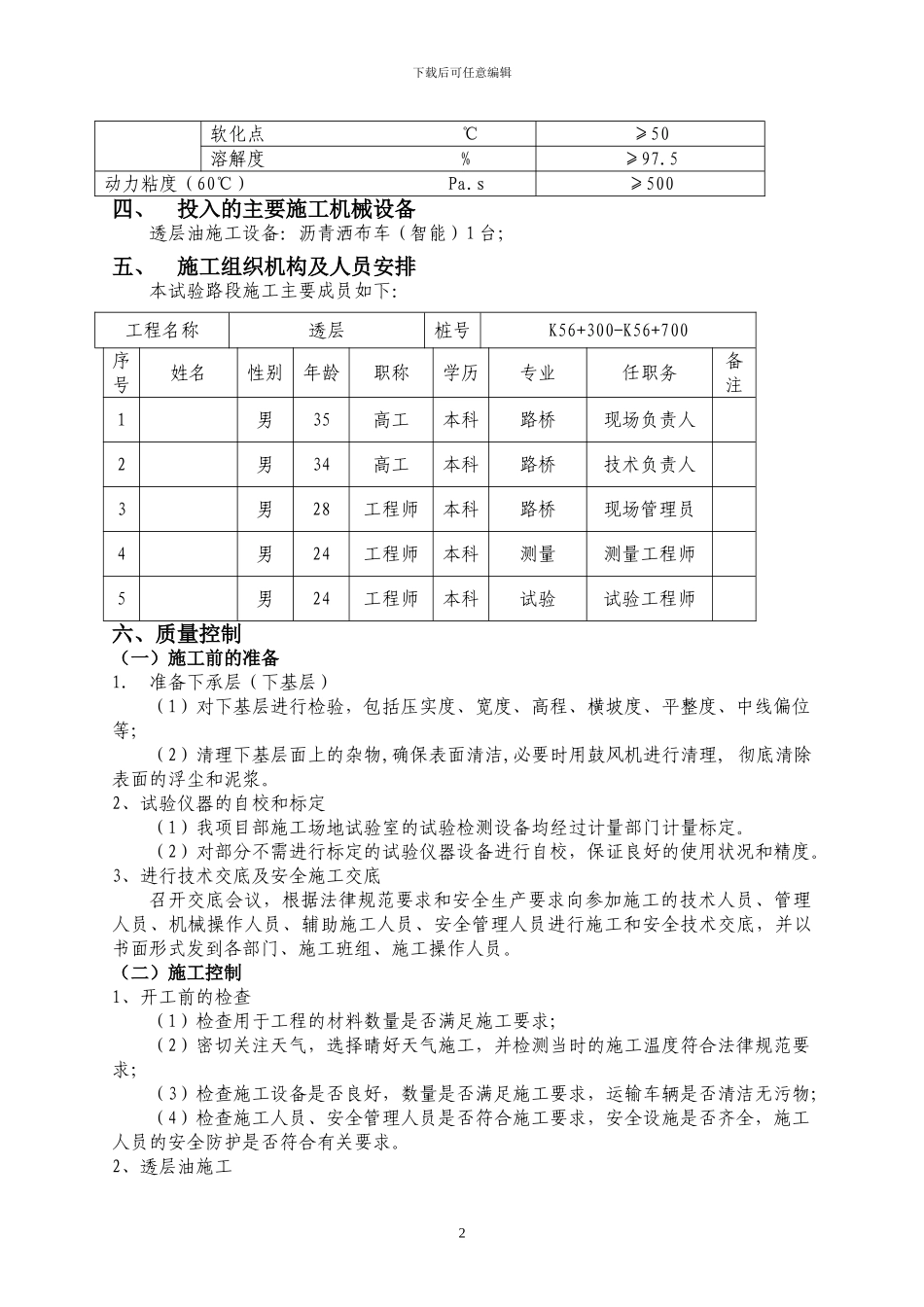

5动力粘度(60℃) Pa
s≥500四、 投入的主要施工机械设备 透层油施工设备:沥青洒布车(智能)1 台;五、 施工组织机构及人员安排 本试验路段施工主要成员如下:工程名称透层桩号K56+300-K56+700序号姓名性别年龄职称学历专业任职务备注1男35高工本科路桥现场负责人2男34高工
