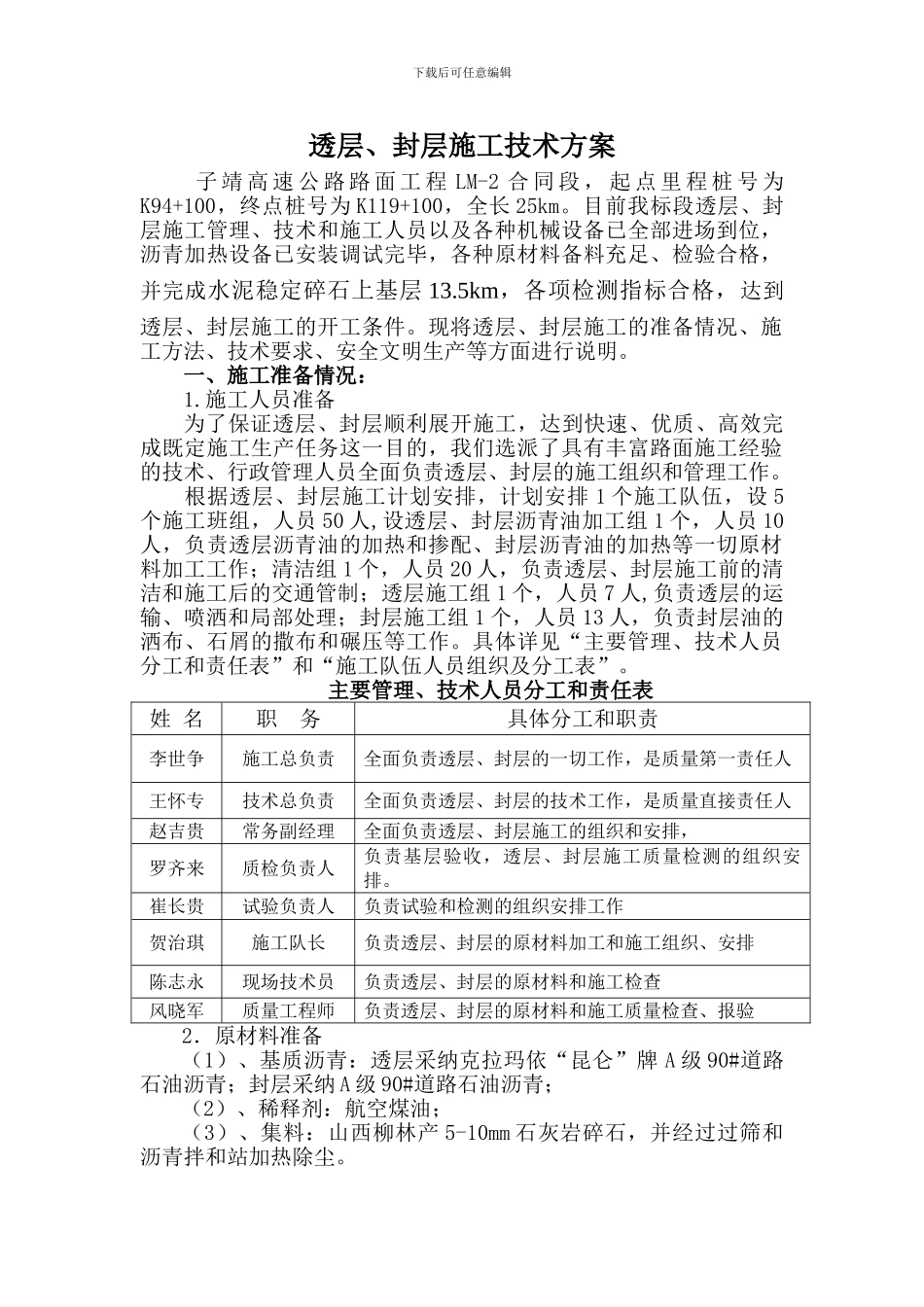

下载后可任意编辑透层、封层施工技术方案子 靖 高 速 公 路 路 面 工 程 LM-2 合 同 段 , 起 点 里 程 桩 号 为K94+100,终点桩号为 K119+100,全长 25km
目前我标段透层、封层施工管理、技术和施工人员以及各种机械设备已全部进场到位,沥青加热设备已安装调试完毕,各种原材料备料充足、检验合格,并完成水泥稳定碎石上基层 13
5km,各项检测指标合格,达到透层、封层施工的开工条件
现将透层、封层施工的准备情况、施工方法、技术要求、安全文明生产等方面进行说明
一、施工准备情况:1
施工人员准备为了保证透层、封层顺利展开施工,达到快速、优质、高效完成既定施工生产任务这一目的,我们选派了具有丰富路面施工经验的技术、行政管理人员全面负责透层、封层的施工组织和管理工作
根据透层、封层施工计划安排,计划安排 1 个施工队伍,设 5个施工班组,人员 50 人,设透层、封层沥青油加工组 1 个,人员 10人,负责透层沥青油的加热和掺配、封层沥青油的加热等一切原材料加工工作;清洁组 1 个,人员 20 人,负责透层、封层施工前的清洁和施工后的交通管制;透层施工组 1 个,人员 7 人,负责透层的运输、喷洒和局部处理;封层施工组 1 个,人员 13 人,负责封层油的洒布、石屑的撒布和碾压等工作
具体详见“主要管理、技术人员分工和责任表”和“施工队伍人员组织及分工表”
主要管理、技术人员分工和责任表姓 名职 务具体分工和职责李世争施工总负责全面负责透层、封层的一切工作,是质量第一责任人王怀专技术总负责全面负责透层、封层的技术工作,是质量直接责任人赵吉贵常务副经理全面负责透层、封层施工的组织和安排,罗齐来质检负责人负责基层验收,透层、封层施工质量检测的组织安排
崔长贵试验负责人负责试验和检测的组织安排工作贺治琪施工队长负责透层、封层的原材料加工和施工组织、安排陈志永现
