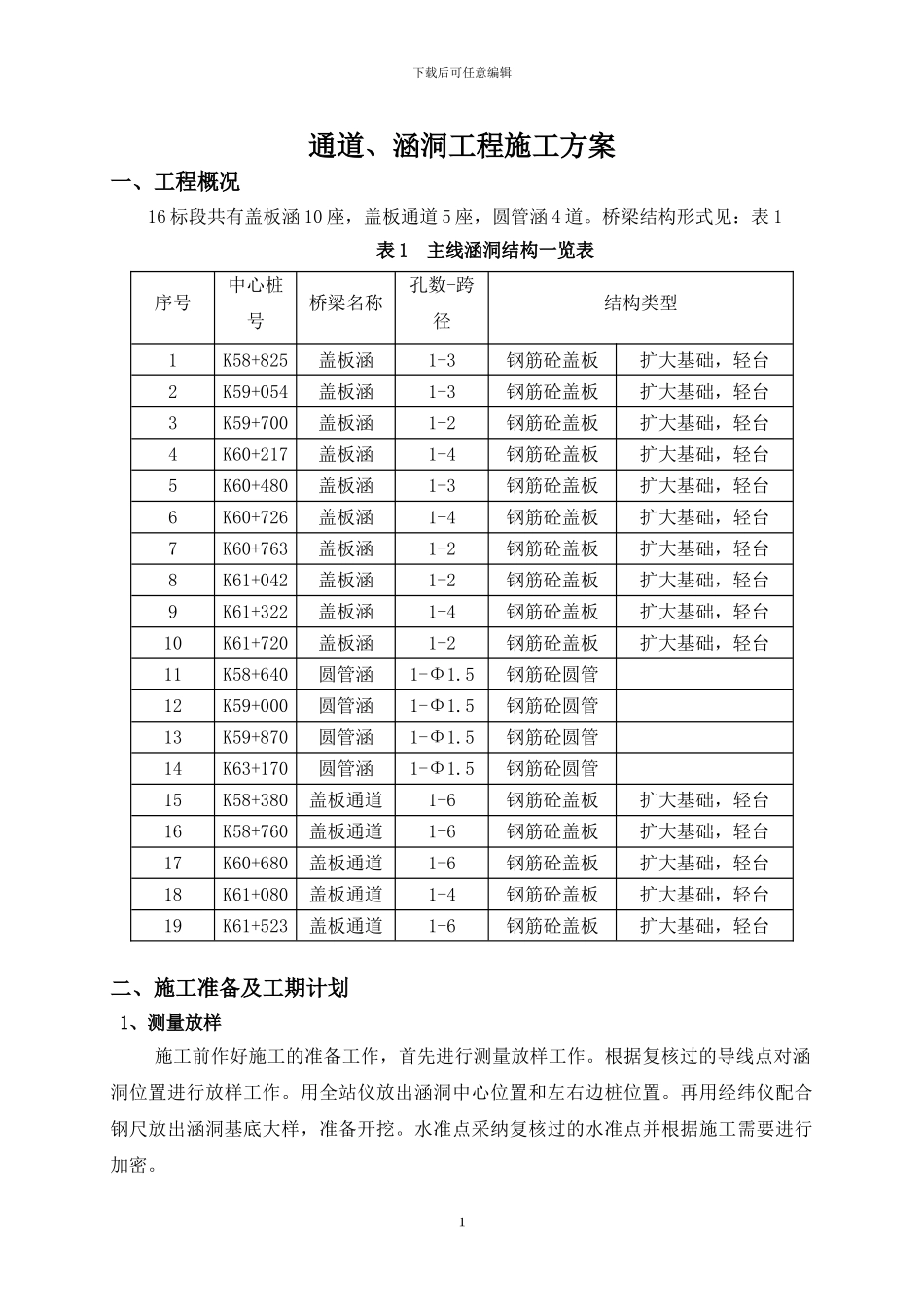

二广高速公路怀集至三水段第十六标段通道、涵洞工程施工方案二广高速公路怀集至三水段第十六标段项目经理部2024 年 4 月 20 日下载后可任意编辑通道、涵洞工程施工方案一、工程概况 16 标段共有盖板涵 10 座,盖板通道 5 座,圆管涵 4 道。桥梁结构形式见:表 1 表 1 主线涵洞结构一览表序号中心桩号桥梁名称孔数-跨径结构类型1K58+825盖板涵1-3钢筋砼盖板扩大基础,轻台2K59+054盖板涵1-3钢筋砼盖板扩大基础,轻台3K59+700盖板涵1-2钢筋砼盖板扩大基础,轻台4K60+217盖板涵1-4钢筋砼盖板扩大基础,轻台5K60+480盖板涵1-3钢筋砼盖板扩大基础,轻台6K60+726盖板涵1-4钢筋砼盖板扩大基础,轻台7K60+763盖板涵1-2钢筋砼盖板扩大基础,轻台8K61+042盖板涵1-2钢筋砼盖板扩大基础,轻台9K61+322盖板涵1-4钢筋砼盖板扩大基础,轻台10K61+720盖板涵1-2钢筋砼盖板扩大基础,轻台11K58+640圆管涵1-Φ1.5钢筋砼圆管12K59+000圆管涵1-Φ1.5钢筋砼圆管13K59+870圆管涵1-Φ1.5钢筋砼圆管14K63+170圆管涵1-Φ1.5钢筋砼圆管15K58+380盖板通道1-6钢筋砼盖板扩大基础,轻台16K58+760盖板通道1-6钢筋砼盖板扩大基础,轻台17K60+680盖板通道1-6钢筋砼盖板扩大基础,轻台18K61+080盖板通道1-4钢筋砼盖板扩大基础,轻台19K61+523盖板通道1-6钢筋砼盖板扩大基础,轻台二、施工准备及工期计划 1、测量放样施工前作好施工的准备工作,首先进行测量放样工作。根据复核过的导线点对涵洞位置进行放样工作。用全站仪放出涵洞中心位置和左右边桩位置。再用经纬仪配合钢尺放出涵洞基底大样,准备开挖。水准点采纳复核过的水准点并根据施工需要进行加密。1下载后可任意编辑2、机械准备配备好施工机械。挖基坑采纳挖掘机进行。混凝土拌和在拌和站进行,运输采纳罐车运输。采纳吊车进行吊罐浇筑。3、材料准备进场材料如钢筋、水泥、砂子、碎石等。按法律规范规定进行检测,不合格材料不得使用。材料进场数量满足施工需要不得出现施工中材料中断现象。混凝土配合比采纳中心试验室出据的并经监理复核过的配合比。4、施工班组的准备 根据我标段现场实际情况,涵洞施工采纳流水作业,另设有预制场进行盖板预制。涵洞施工采纳三个作业班组。第一班组负责基础施工,第二班组负责涵身施工,第三班组负责盖板预制及安装。详见图 1。5、工期计划16 标通道、涵洞工程,计划开工日期:2024 年 5 月 3 日,计划完工日期:2024 年12 月 21 日。详见图 2。图 1 涵...
