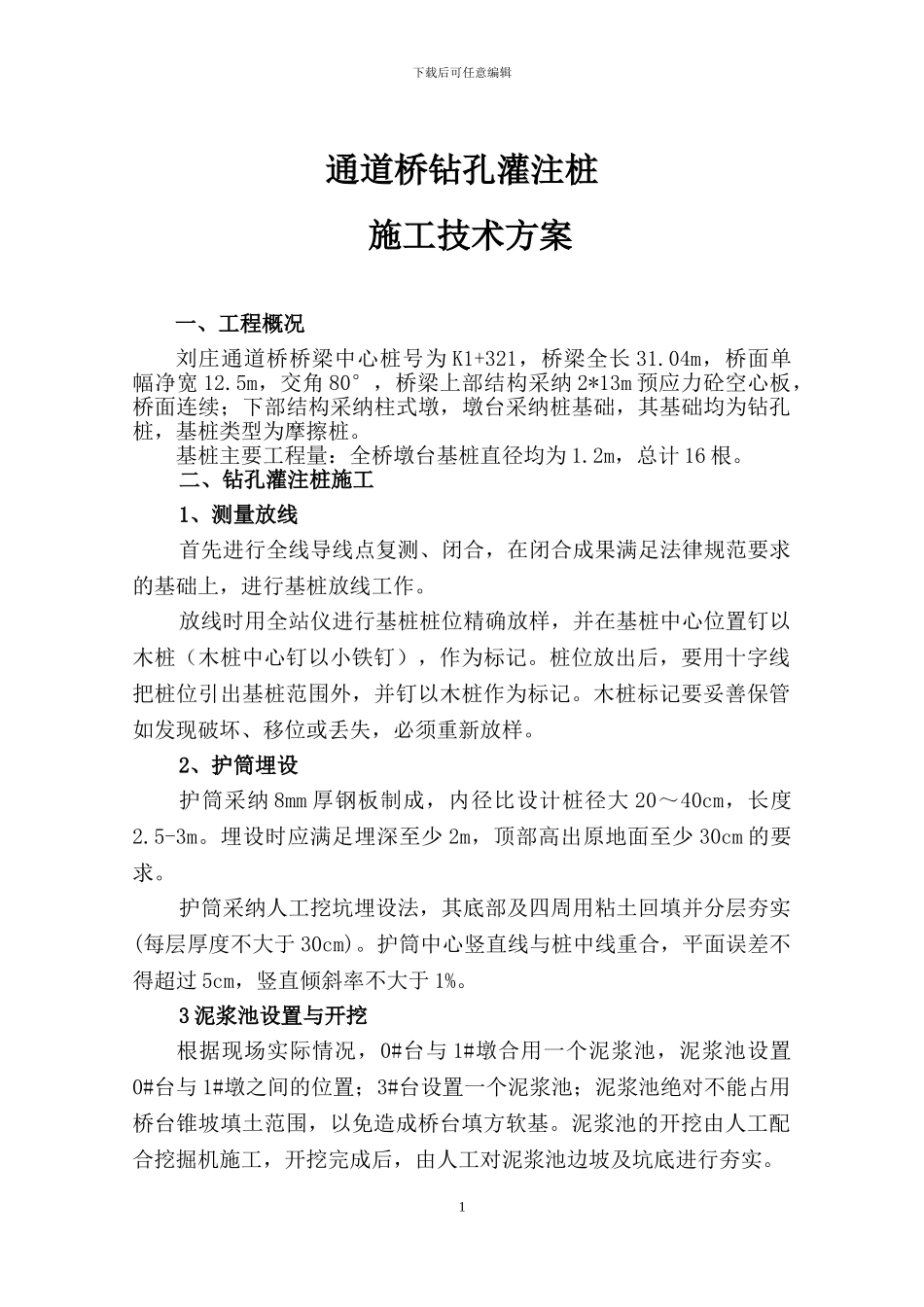

下载后可任意编辑通道桥钻孔灌注桩施工技术方案一、工程概况刘庄通道桥桥梁中心桩号为 K1+321,桥梁全长 31
04m,桥面单幅净宽 12
5m,交角 80°,桥梁上部结构采纳 2*13m 预应力砼空心板,桥面连续;下部结构采纳柱式墩,墩台采纳桩基础,其基础均为钻孔桩,基桩类型为摩擦桩
基桩主要工程量:全桥墩台基桩直径均为 1
2m,总计 16 根
二、钻孔灌注桩施工1、测量放线首先进行全线导线点复测、闭合,在闭合成果满足法律规范要求的基础上,进行基桩放线工作
放线时用全站仪进行基桩桩位精确放样,并在基桩中心位置钉以木桩(木桩中心钉以小铁钉),作为标记
桩位放出后,要用十字线把桩位引出基桩范围外,并钉以木桩作为标记
木桩标记要妥善保管如发现破坏、移位或丢失,必须重新放样
2、护筒埋设护筒采纳 8mm 厚钢板制成,内径比设计桩径大 20~40cm,长度2
埋设时应满足埋深至少 2m,顶部高出原地面至少 30cm 的要求
护筒采纳人工挖坑埋设法,其底部及四周用粘土回填并分层夯实(每层厚度不大于 30cm)
护筒中心竖直线与桩中线重合,平面误差不得超过 5cm,竖直倾斜率不大于 1%
3 泥浆池设置与开挖根据现场实际情况,0#台与 1#墩合用一个泥浆池,泥浆池设置0#台与 1#墩之间的位置;3#台设置一个泥浆池;泥浆池绝对不能占用桥台锥坡填土范围,以免造成桥台填方软基
泥浆池的开挖由人工配合挖掘机施工,开挖完成后,由人工对泥浆池边坡及坑底进行夯实
1下载后可任意编辑4 钻机就位根据现场的实际情况和地质情况,采纳汽车式反循环回转钻机
钻机就位前,需对原地面进行碾压夯实,保证钻机就位后底座和顶端平稳,在钻进中不发生位移和倾斜
钻机就位后,应对钻机的稳定性进行检查,确保钻机在钻进过程中平稳、不发生倾斜
严格检查钻机水平、对中,保证钻头中心与基桩中心重合,并报经监理工程师验收
