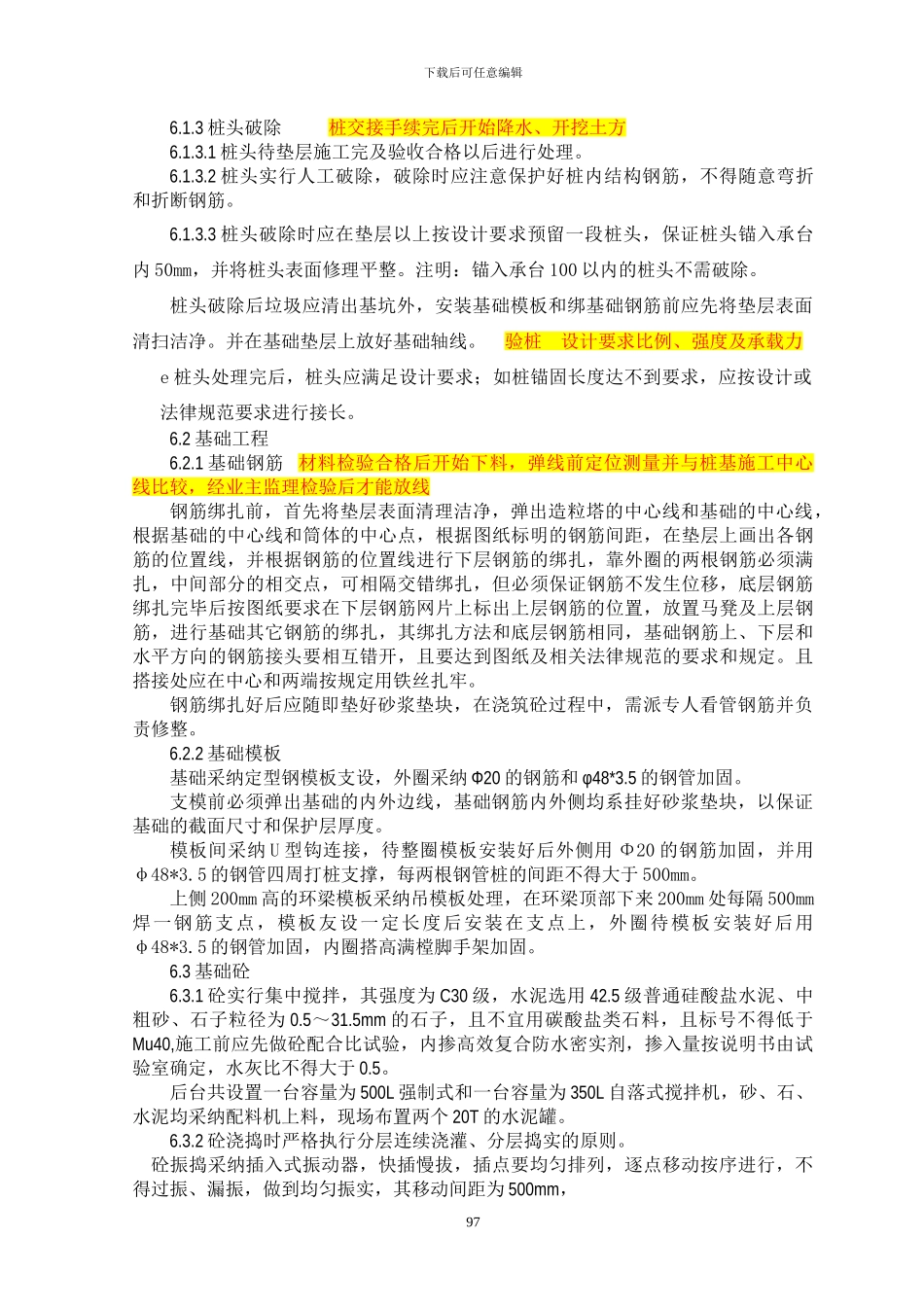

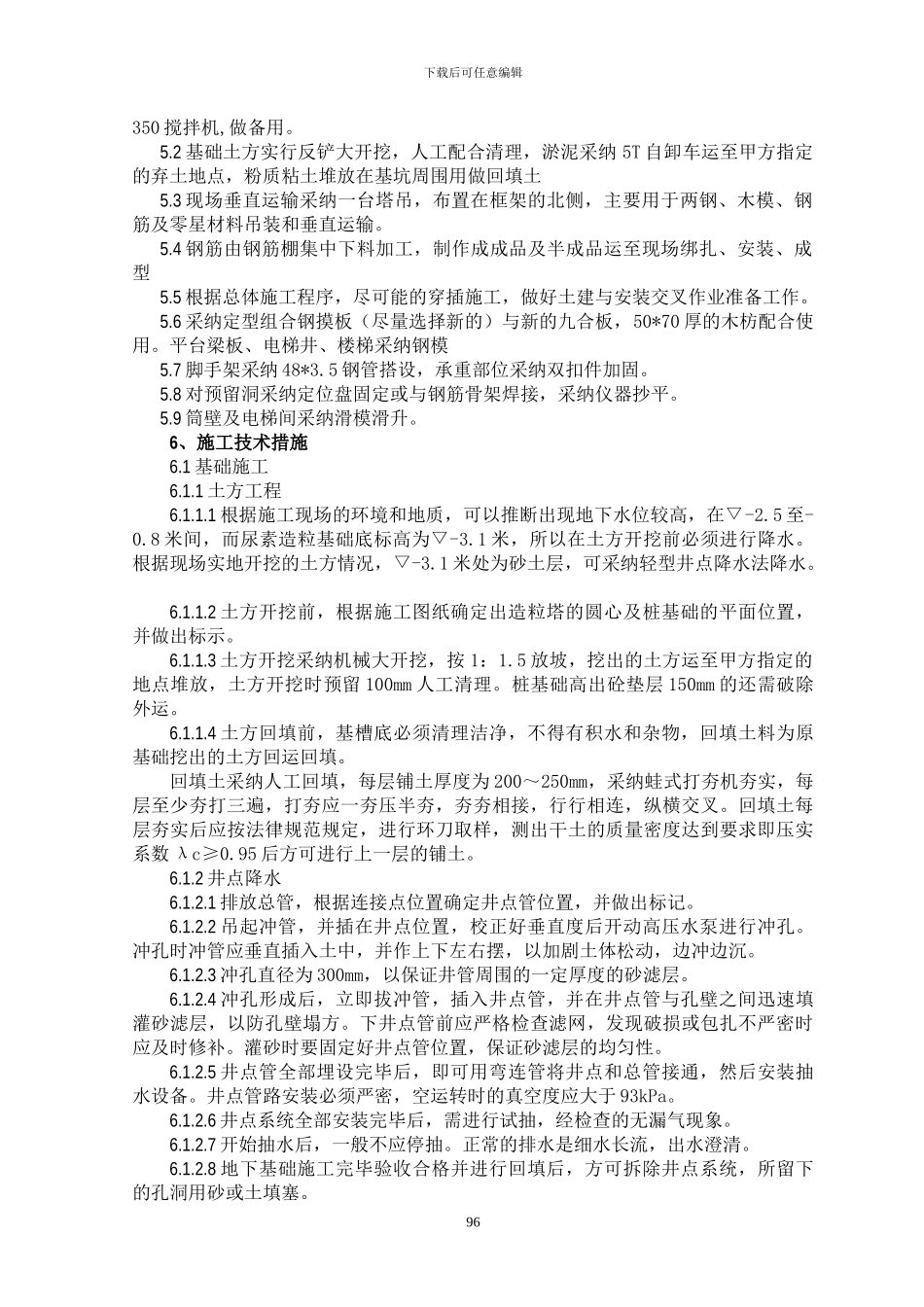

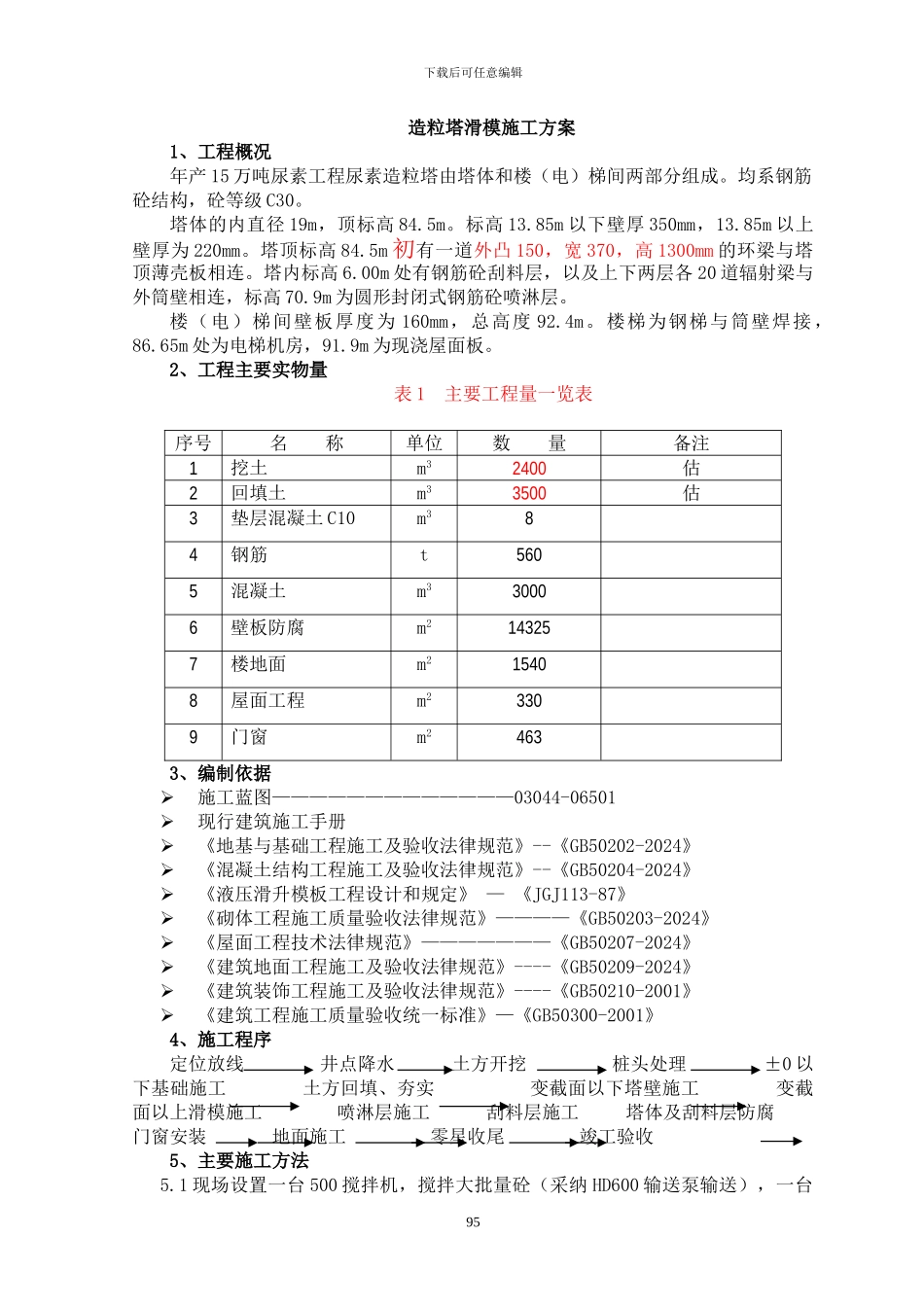

下载后可任意编辑造粒塔滑模施工方案1、工程概况年产 15 万吨尿素工程尿素造粒塔由塔体和楼(电)梯间两部分组成。均系钢筋砼结构,砼等级 C30。塔体的内直径 19m,顶标高 84.5m。标高 13.85m 以下壁厚 350mm,13.85m 以上壁厚为 220mm。塔顶标高 84.5m 初有一道外凸 150,宽 370,高 1300mm 的环梁与塔顶薄壳板相连。塔内标高 6.00m 处有钢筋砼刮料层,以及上下两层各 20 道辐射梁与外筒壁相连,标高 70.9m 为圆形封闭式钢筋砼喷淋层。楼(电)梯间壁板厚度为 160mm,总高度 92.4m。楼梯为钢梯与筒壁焊接,86.65m 处为电梯机房,91.9m 为现浇屋面板。2、工程主要实物量表 1 主要工程量一览表序号名 称单位数 量备注1挖土m32400估2回填土m33500估3垫层混凝土 C10m384钢筋t5605混凝土m330006壁板防腐m2143257楼地面m215408屋面工程m23309门窗m24633、编制依据施工蓝图—————————————03044-06501现行建筑施工手册《地基与基础工程施工及验收法律规范》--《GB50202-2024》《混凝土结构工程施工及验收法律规范》--《GB50204-2024》《液压滑升模板工程设计和规定》 — 《JGJ113-87》《砌体工程施工质量验收法律规范》————《GB50203-2024》《屋面工程技术法律规范》———————《GB50207-2024》《建筑地面工程施工及验收法律规范》----《GB50209-2024》《建筑装饰工程施工及验收法律规范》----《GB50210-2001》《建筑工程施工质量验收统一标准》—《GB50300-2001》4、施工程序定位放线 井点降水 土方开挖 桩头处理 ±0 以下基础施工 土方回填、夯实 变截面以下塔壁施工 变截面以上滑模施工 喷淋层施工 刮料层施工 塔体及刮料层防腐门窗安装 地面施工 零星收尾 竣工验收5、主要施工方法5.1 现场设置一台 500 搅拌机,搅拌大批量砼(采纳 HD600 输送泵输送),一台95下载后可任意编辑350 搅拌机,做备用。5.2 基础土方实行反铲大开挖,人工配合清理,淤泥采纳 5T 自卸车运至甲方指定的弃土地点,粉质粘土堆放在基坑周围用做回填土5.3 现场垂直运输采纳一台塔吊,布置在框架的北侧,主要用于两钢、木模、钢筋及零星材料吊装和垂直运输。5.4 钢筋由钢筋棚集中下料加工,制作成成品及半成品运至现场绑扎、安装、成型5.5 根据总体施工程序,尽可能的穿插施工,做好土建与安装交叉作业准备工作。5.6 采纳定型组合钢摸板(尽量选择新的)与新的九合板,50*70...
