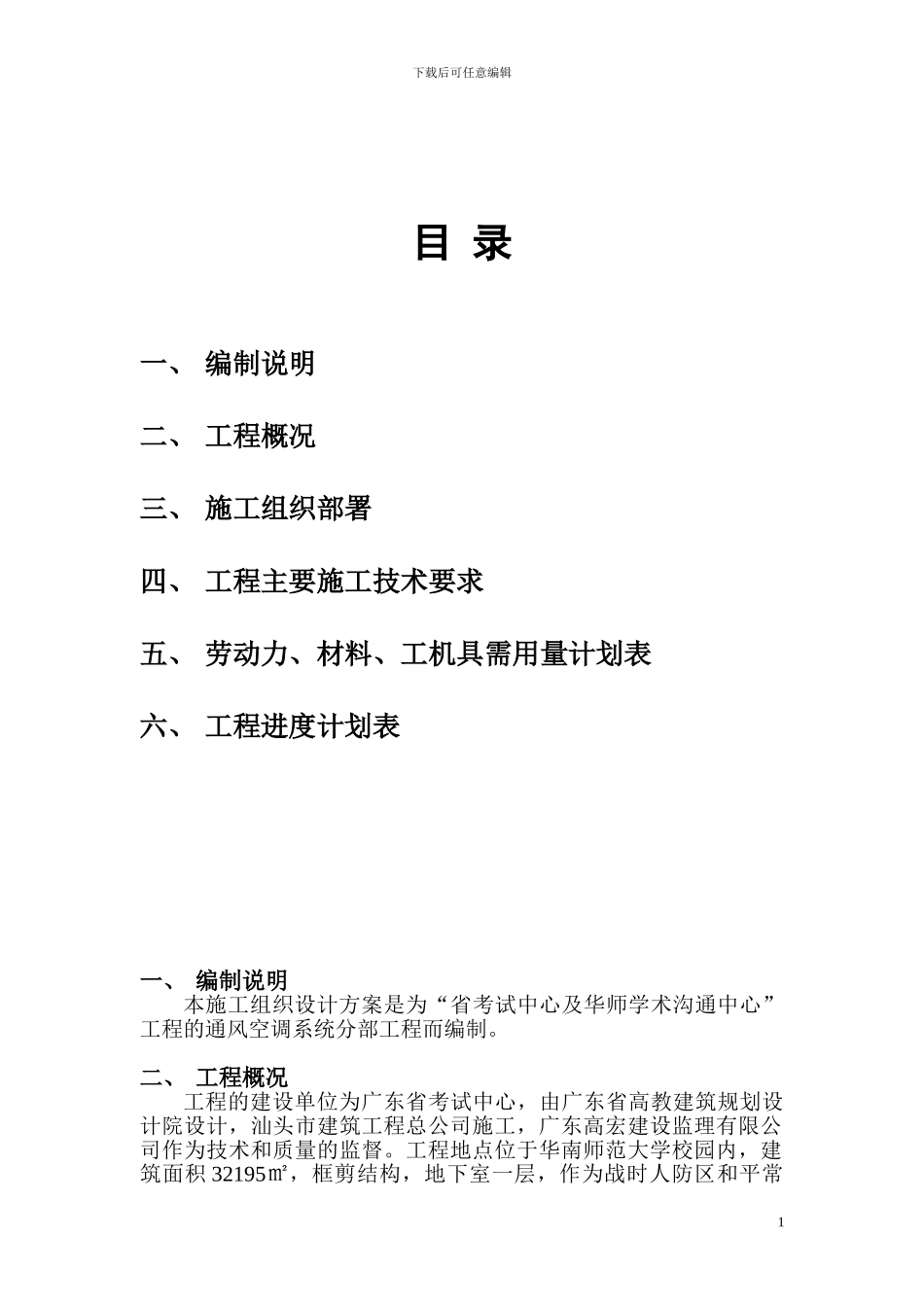

通风空调工程施工组织设计方案工程名称:省考试中心及华师学术沟通中心工程地点:华南师范大学校园内施工单位:汕头市建筑工程总公司下载后可任意编辑目 录一、 编制说明二、 工程概况三、 施工组织部署四、 工程主要施工技术要求五、 劳动力、材料、工机具需用量计划表六、 工程进度计划表一、 编制说明本施工组织设计方案是为“省考试中心及华师学术沟通中心”工程的通风空调系统分部工程而编制
二、 工程概况工程的建设单位为广东省考试中心,由广东省高教建筑规划设计院设计,汕头市建筑工程总公司施工,广东高宏建设监理有限公司作为技术和质量的监督
工程地点位于华南师范大学校园内,建筑面积 32195㎡,框剪结构,地下室一层,作为战时人防区和平常1下载后可任意编辑停车场用
一、二层为裙楼,三层以上分为二个塔楼,塔楼 B 栋高十六层为省考试中心使用,主要作为教室、办公室、会议室,塔楼A 栋高十三层为华师学术沟通中心使用,主要作为客房、办公室

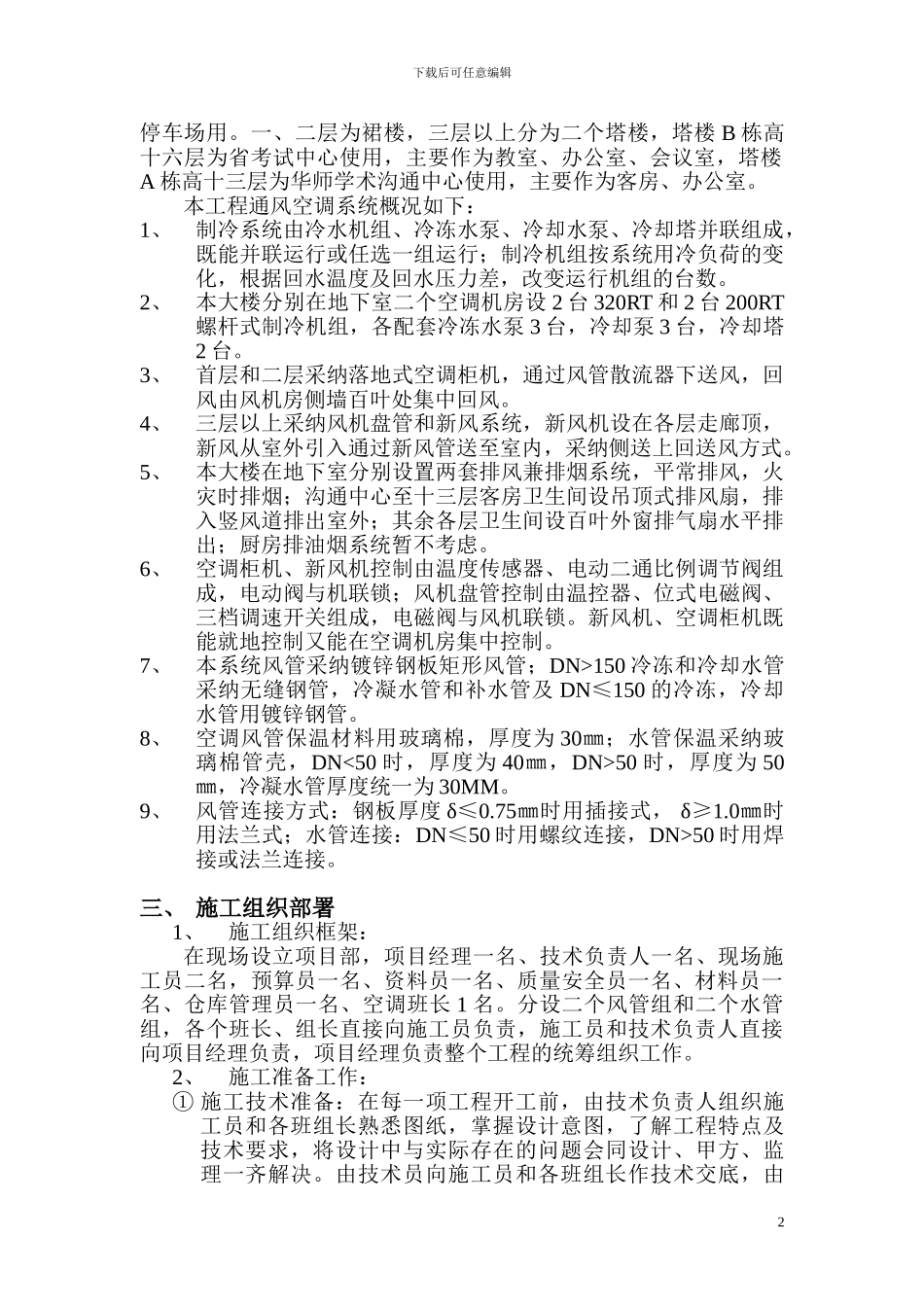

本工程通风空调系统概况如下:1、制冷系统由冷水机组、冷冻水泵、冷却水泵、冷却塔并联组成,既能并联运行或任选一组运行;制冷机组按系统用冷负荷的变化,根据回水温度及回水压力差,改变运行机组的台数
2、本大楼分别在地下室二个空调机房设 2 台 320RT 和 2 台 200RT螺杆式制冷机组,各配套冷冻水泵 3 台,冷却泵 3 台,冷却塔2 台
3、首层和二层采纳落地式空调柜机,通过风管散流器下送风,回风由风机房侧墙百叶处集中回风
4、三层以上采纳风机盘管和新风系统,新风机设在各层走廊顶,新风从室外引入通过新风管送至室内,采纳侧送上回送风方式
5、本大楼在地下室分别设置两套排风兼排烟系统,平常排风,火灾时排烟;沟通中心至十三层客房卫生间设吊顶式排风扇,排入竖风道排出室外;其余各层卫生间设百叶外窗排气扇水平排出;厨房排油烟系统暂不考虑
6、空调柜机、新风机控制由温度传感器、
