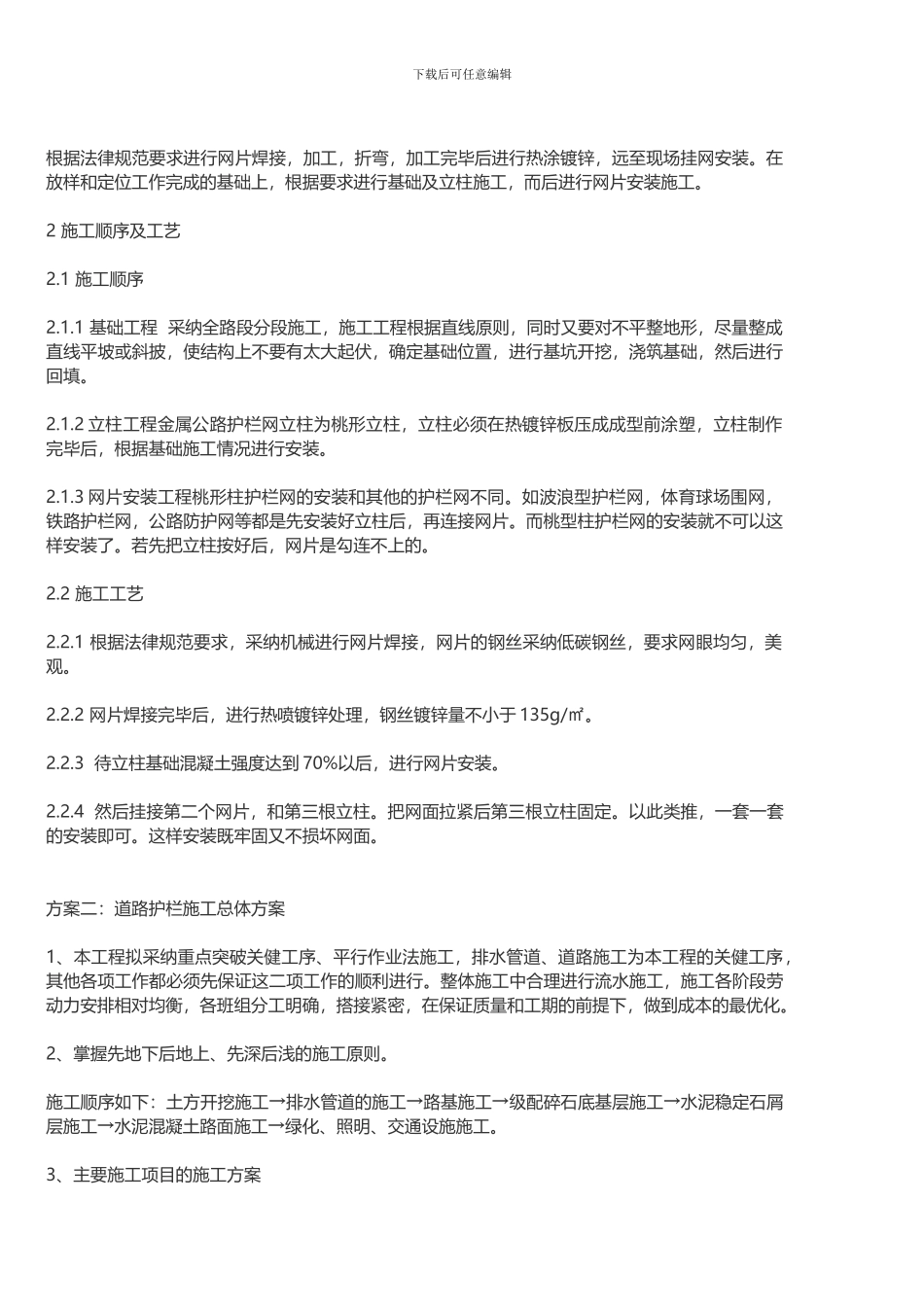

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】道路护栏施工方案1.施工方法1.1 基地施工方法1.1.1 基础采纳现场浇筑,基坑采纳人工开挖,不能用人工开挖的岩石部分采纳风镐或风枪打浅孔辅以弱爆破,开挖上部土质坑壁放坡,下部岩石坑壁垂直。1.1.2 基坑开挖坡坡度视地而定,基坑尺寸应满足基坑轮廊。安装混凝土基础前及时检验基坑尺寸,平面位置及地面平整度和密实度,随即进行基础施工。1.1.3 基地检验 灌筑基础混凝土前,对基坑进行**工程检查,检查的内容为:①基地平面位置,标高是否符合法律规范要求。②基地土质是否与法律规范相符,承载力是否满足法律规范要求。③基低有无积水,杂物、松散土质,是否清洁,平整。1.1.4 基低处理:基低为干土时,应将其湿润,过程土应在基低设计标高下夯填一层碎石层,基低面为岩石时,加以湿润,铺一层水泥砂浆,砂浆凝聚前进行基础混凝土施工。1.1.5 基础混凝土浇筑 基低开挖到位后不得长期暴露,应尽快浇筑混凝土基础,基础浇筑时要保证其位置,稳定性及标高:立柱混凝土基础尺寸为 400mm*300mm*300mm.1.2 金属护栏网立柱施工方法立柱有热镀锌板一次性压成经切 焊完毕后,喷塑双层防锈处理,运至现场浇筑混凝土埋没。1.3 金属公路护栏网网片施工方法下载后可任意编辑根据法律规范要求进行网片焊接,加工,折弯,加工完毕后进行热涂镀锌,远至现场挂网安装。在放样和定位工作完成的基础上,根据要求进行基础及立柱施工,而后进行网片安装施工。2 施工顺序及工艺2.1 施工顺序2.1.1 基础工程 采纳全路段分段施工,施工工程根据直线原则,同时又要对不平整地形,尽量整成直线平坡或斜披,使结构上不要有太大起伏,确定基础位置,进行基坑开挖,浇筑基础,然后进行回填。2.1.2 立柱工程金属公路护栏网立柱为桃形立柱,立柱必须在热镀锌板压成成型前涂塑,立柱制作完毕后,根据基础施工情况进行安装。2.1.3 网片安装工程桃形柱护栏网的安装和其他的护栏网不同。如波浪型护栏网,体育球场围网,铁路护栏网,公路防护网等都是先安装好立柱后,再连接网片。而桃型柱护栏网的安装就不可以这样安装了。若先把立柱按好后,网片是勾连不上的。2.2 施工工艺2.2.1 根据法律规范要求,采纳机械进行网片焊接,网片的钢丝采纳低碳钢丝,要求网眼均匀,美观。2.2.2 网片焊接完毕后,进行热喷镀锌处理,钢丝镀锌量不小于...
