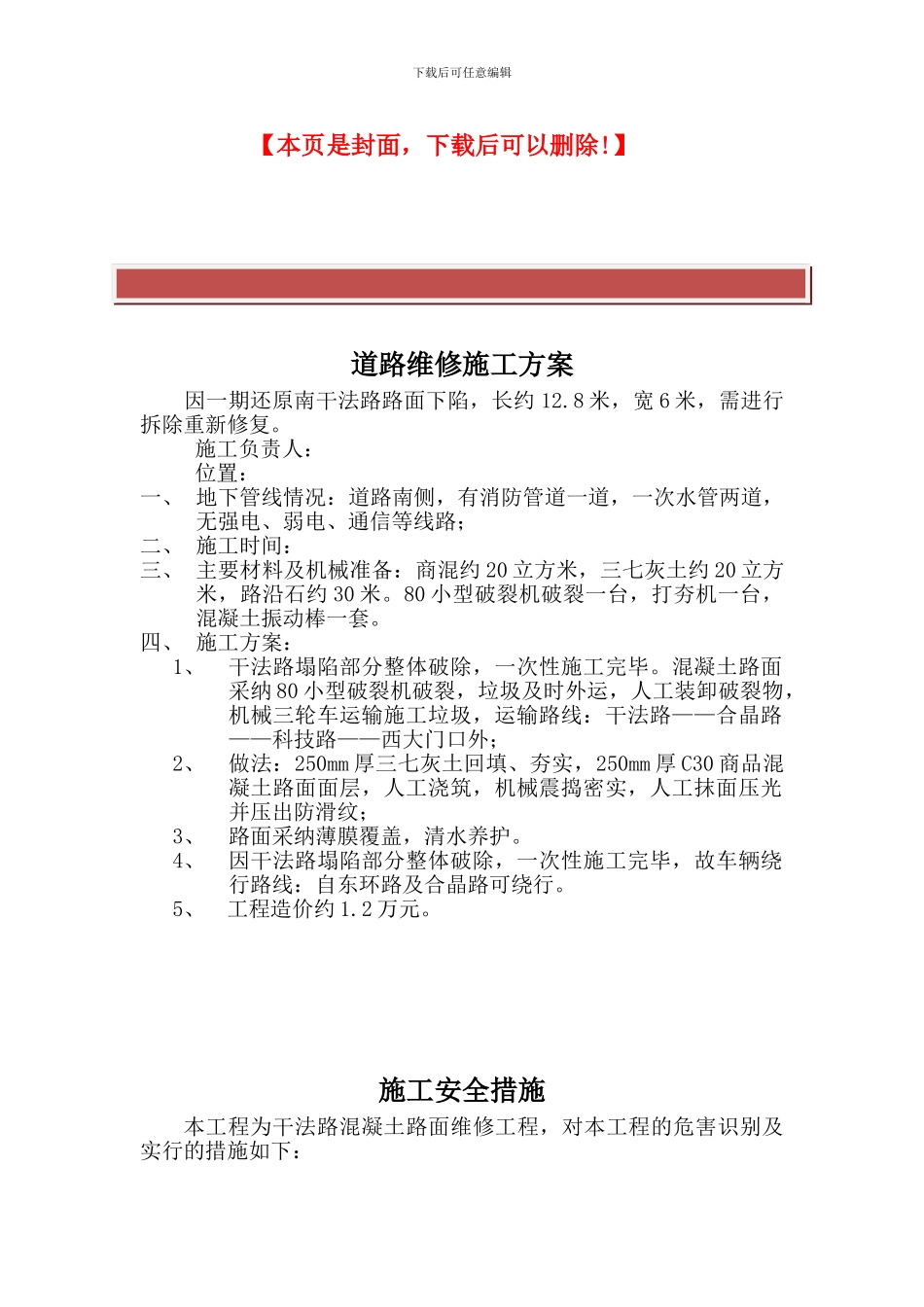

】道路维修施工方案因一期还原南干法路路面下陷,长约 12
8 米,宽 6 米,需进行拆除重新修复
施工负责人:位置:一、 地下管线情况:道路南侧,有消防管道一道,一次水管两道,无强电、弱电、通信等线路;二、 施工时间:三、 主要材料及机械准备:商混约 20 立方米,三七灰土约 20 立方米,路沿石约 30 米
80 小型破裂机破裂一台,打夯机一台,混凝土振动棒一套
四、 施工方案:1、干法路塌陷部分整体破除,一次性施工完毕
混凝土路面采纳 80 小型破裂机破裂,垃圾及时外运,人工装卸破裂物,机械三轮车运输施工垃圾,运输路线:干法路——合晶路——科技路——西大门口外;2、做法:250mm 厚三七灰土回填、夯实,250mm 厚 C30 商品混凝土路面面层,人工浇筑,机械震捣密实,人工抹面压光并压出防滑纹;3、路面采纳薄膜覆盖,清水养护
4、因干法路塌陷部分整体破除,一次性施工完毕,故车辆绕行路线:自东环路及合晶路可绕行
5、 工程造价约 1

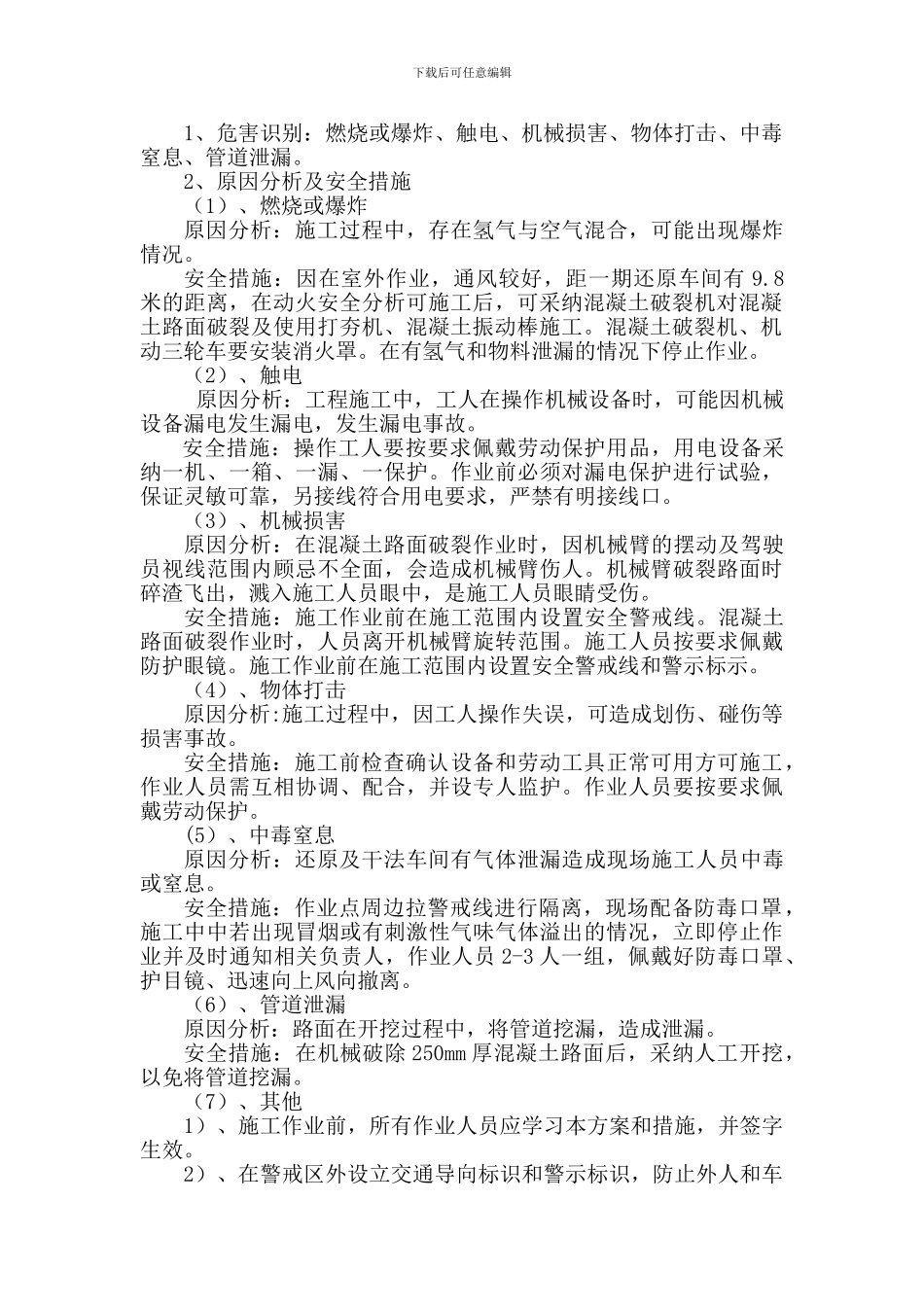

施工安全措施本工程为干法路混凝土路面维修工程,对本工程的危害识别及实行的措施如下:下载后可任意编辑1、危害识别:燃烧或爆炸、触电、机械损害、物体打击、中毒窒息、管道泄漏
2、原因分析及安全措施(1)、燃烧或爆炸原因分析:施工过程中,存在氢气与空气混合,可能出现爆炸情况
安全措施:因在室外作业,通风较好,距一期还原车间有 9
8米的距离,在动火安全分析可施工后,可采纳混凝土破裂机对混凝土路面破裂及使用打夯机、混凝土振动棒施工
混凝土破裂机、机动三轮车要安装消火罩
在有氢气和物料泄漏的情况下停止作业
(2)、触电原因分析:工程施工中,工人在操作机械设备时,可能因机械设备漏电发生漏电,发生漏电事故
安全措施:操作工人要
