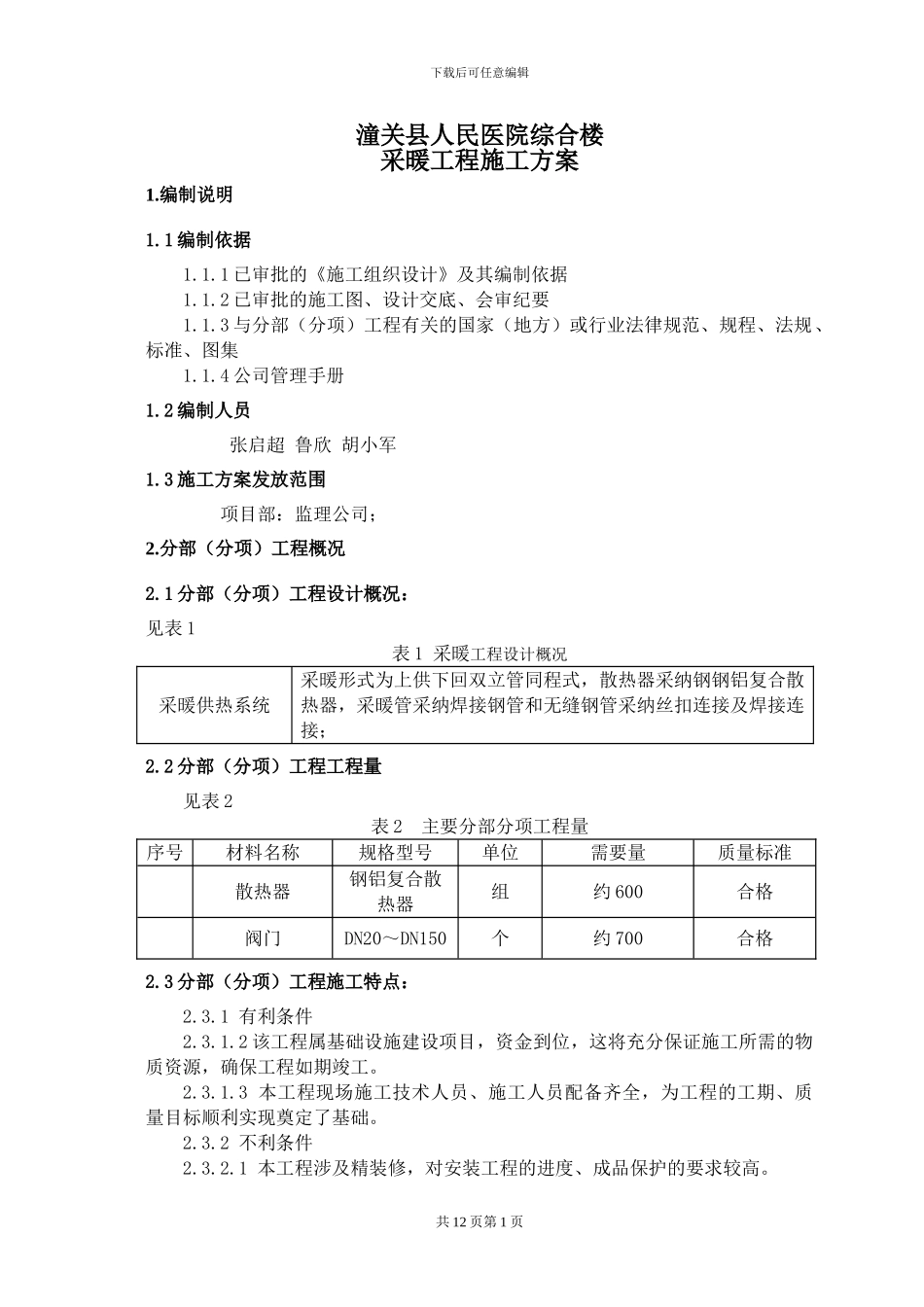

下载后可任意编辑潼关县人民医院综合楼采暖工程施工方案1
1 编制依据1
1 已审批的《施工组织设计》及其编制依据1
2 已审批的施工图、设计交底、会审纪要1
3 与分部(分项)工程有关的国家(地方)或行业法律规范、规程、法规、标准、图集1
4 公司管理手册1
2 编制人员 张启超 鲁欣 胡小军1
3 施工方案发放范围项目部:监理公司;2
分部(分项)工程概况2

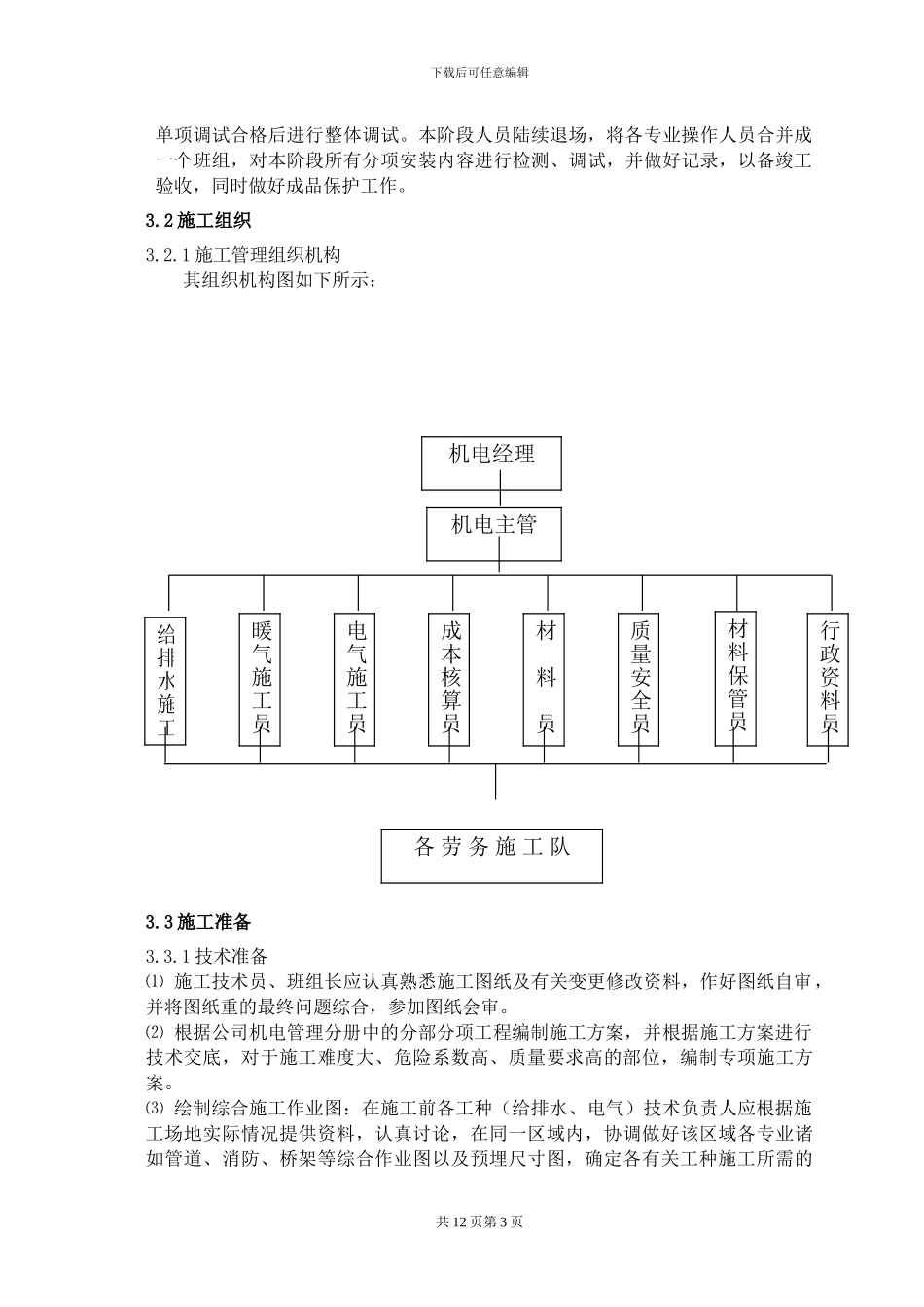

1 分部(分项)工程设计概况:见表 1 表 1 采暖工程设计概况采暖供热系统采暖形式为上供下回双立管同程式,散热器采纳钢钢铝复合散热器,采暖管采纳焊接钢管和无缝钢管采纳丝扣连接及焊接连接;2
2 分部(分项)工程工程量见表 2表 2 主要分部分项工程量序号材料名称规格型号单位需要量质量标准散热器钢铝复合散热器组约 600合格阀门DN20~DN150个约 700合格2
3 分部(分项)工程施工特点:2
1 有利条件2
2 该工程属基础设施建设项目,资金到位,这将充分保证施工所需的物质资源,确保工程如期竣工
3 本工程现场施工技术人员、施工人员配备齐全,为工程的工期、质量目标顺利实现奠定了基础
2 不利条件2
1 本工程涉及精装修,对安装工程的进度、成品保护的要求较高
共 12 页第 1 页下载后可任意编辑2
4 分部(分项)工程施工条件: 采暖工程施工的条件分以下阶段:2
1 预埋工程阶段本阶段随土建结构施工进度进行施工,在楼板钢筋的底筋敷设后进行套管预埋,在上层钢筋绑扎前完成
2 安装施工阶段本阶段的施工主要是对各个楼层管道进行敷设及安装,并对散热片进行安装
3 采暖调试阶段本工程的采暖调试时精装修已完成,施工过程中要注意对精装修的成品保护
1 施工流水段的划分及施工工艺流程3
1 总体施工顺序总的顺序是:先结
