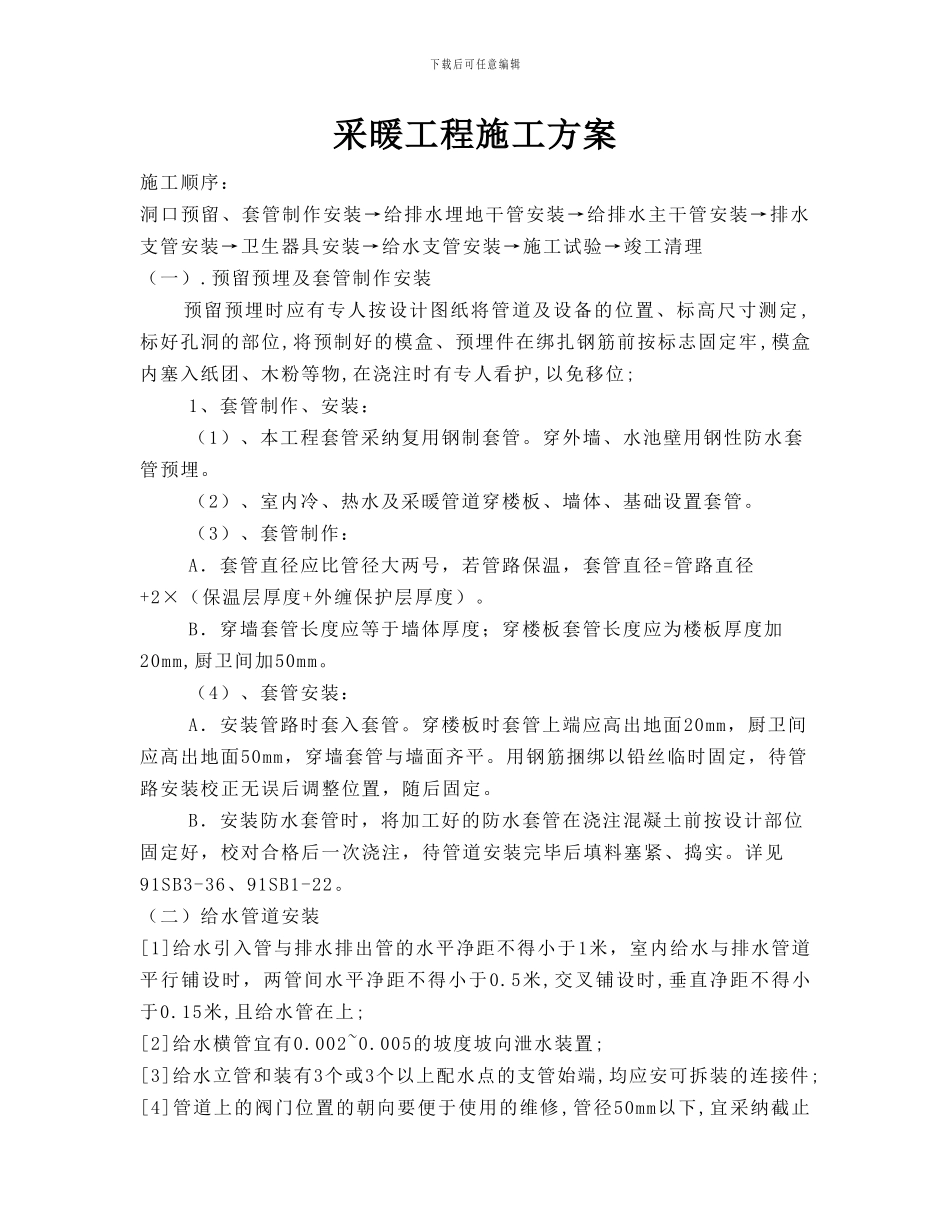

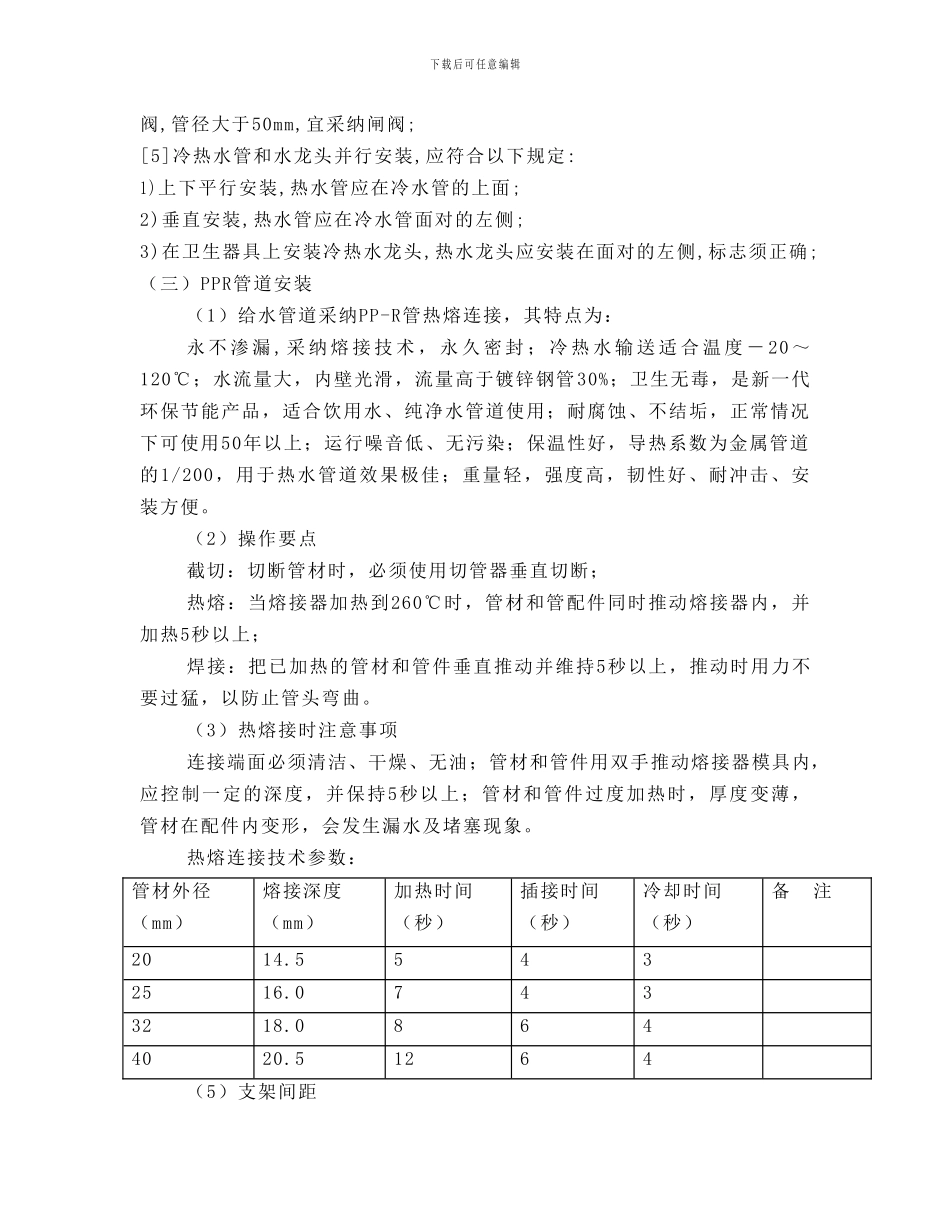

下载后可任意编辑采暖工程施工方案施工顺序: 洞口预留、套管制作安装→给排水埋地干管安装→给排水主干管安装→排水支管安装→卫生器具安装→给水支管安装→施工试验→竣工清理(一).预留预埋及套管制作安装预留预埋时应有专人按设计图纸将管道及设备的位置、标高尺寸测定 ,标好孔洞的部位,将预制好的模盒、预埋件在绑扎钢筋前按标志固定牢 ,模盒内塞入纸团、木粉等物,在浇注时有专人看护,以免移位; 1、套管制作、安装:(1)、本工程套管采纳复用钢制套管。穿外墙、水池壁用钢性防水套管预埋。(2)、室内冷、热水及采暖管道穿楼板、墙体、基础设置套管。(3)、套管制作:A.套管直径应比管径大两号,若管路保温,套管直径=管路直径+2×(保温层厚度+外缠保护层厚度)。B.穿墙套管长度应等于墙体厚度;穿楼板套管长度应为楼板厚度加20mm,厨卫间加50mm。(4)、套管安装:A.安装管路时套入套管。穿楼板时套管上端应高出地面20mm,厨卫间应高出地面50mm,穿墙套管与墙面齐平。用钢筋捆绑以铅丝临时固定,待管路安装校正无误后调整位置,随后固定。B.安装防水套管时,将加工好的防水套管在浇注混凝土前按设计部位固定好,校对合格后一次浇注,待管道安装完毕后填料塞紧、捣实。详见91SB3-36、91SB1-22。(二)给水管道安装[1]给水引入管与排水排出管的水平净距不得小于1米,室内给水与排水管道平行铺设时,两管间水平净距不得小于0.5米,交叉铺设时,垂直净距不得小于0.15米,且给水管在上;[2]给水横管宜有0.002~0.005的坡度坡向泄水装置;[3]给水立管和装有3个或3个以上配水点的支管始端,均应安可拆装的连接件;[4]管道上的阀门位置的朝向要便于使用的维修 ,管径50mm以下,宜采纳截止下载后可任意编辑阀,管径大于50mm,宜采纳闸阀;[5]冷热水管和水龙头并行安装,应符合以下规定:1)上下平行安装,热水管应在冷水管的上面;2)垂直安装,热水管应在冷水管面对的左侧;3)在卫生器具上安装冷热水龙头,热水龙头应安装在面对的左侧,标志须正确;(三)PPR管道安装(1)给水管道采纳PP-R管热熔连接,其特点为:永 不 渗 漏 , 采 纳 熔 接 技 术 , 永 久 密 封 ; 冷 热 水 输 送 适 合 温 度 - 20 ~120℃;水流量大,内壁光滑,流量高于镀锌钢管30%;卫生无毒,是新一代环保节能产品,适合饮用水、纯净水管道使用;耐腐蚀、不结垢,正常情况下可使用50年以上;运行噪音低、无污染;保温性好,导热系数为金属管道的1/200,用于...
