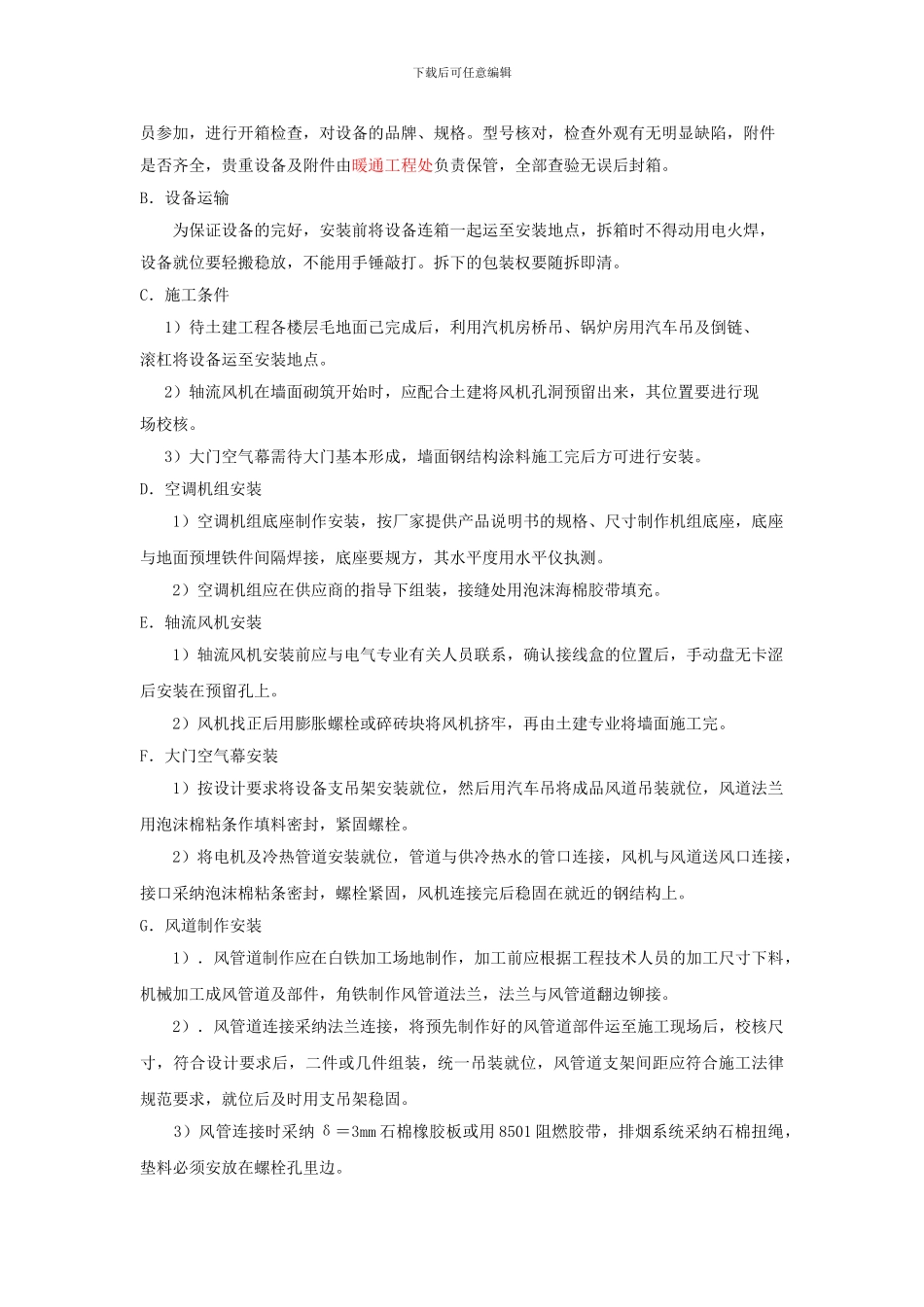

下载后可任意编辑采暖通风施工方案1、采暖施工应具备的条件1)厂房各层间围护结构安装结束,防腐涂料施工完。2)散热器、暖风机安装部位的墙面抹灰完,当建筑标准较高时,要先作预安装,然后拆下待建筑做完装饰后再进行安装。3)采暖系统设备、材料、管道附件经检验符合设计要求。4)落地式散热器的地面已施工完毕。5)光排管散热器按设计的规格型号制作完成并经过水压试验合格,然后在组合场地进行防腐完。6)暖风机及散热器按设计的规格型号及数量经检验合格后,全部运到施工现场。7)采暖管道安装部位的土建结构施工已完成,预留孔洞已按要求尺寸预留并清理洁净;地沟内已抹灰,杂物和灰渣已清除洁净。2、采暖施工主要措施A、施工程序施工准备→主供回水管道安装→主管安装→采暖设备安装→支管与采暖设备连接→系统水压试验→防腐补涂及绝热保温→系统分部试运B、施工准备 1)按设计要求,将采暖系统的管道统一除锈刷底漆,要求除锈彻底,刷油前要将外管壁上的浮锈、尘土清扫洁净,刷油时不得有漏涂及流淌现象,每根管道两端留出 200MM 的施工段。 2)按图纸设计进行散热器的组对及光排散热器的加工制作,完成后每组均要作水压试验,合格后置放在指定地点,并做好产品标识。 3)对需要安装使用的阀门进行解体检查、水压试验,合格后存放在指定地点做好标识。C、管道安装 1)按法律规范加工制作管道、散热器、暖风机支架,支架安装位置应符合设计要求及法律规范规定,其根部焊接在厂房钢结构上,如没有可供使用的钢结构,也可根据现场的实际情况采纳其它安装方式。支架安装要稳固。 2)按设计要求进行管道连接,如设计无明确要求,应遵循如下原则,主干管立管采纳焊接或法兰连接,分支管采纳丝扣连接。丝接管道丝扣破坏长度不得超过总丝长 10%,丝接外露填料必须清理洁净。下载后可任意编辑 3)管道安装前应清理管内、外壁上的污物,管道穿及墙壁或楼板处需做套管,套管管径需大安装管 2 号。安装在墙壁内的套管,其两端应与饰面相平,安装在楼板内的套管,顶部应高出地面 20mm,底部应与楼板底面平。 4)管道施工中应根据设计图纸进行管道组合连接,组合连接应在就近的操作面上,然后吊装就位,安装后应及时固定在支架上。 5)围护结构内的供回水管道,在过门地沟处的连接方式必须焊接,回水在最低点设放水阀,供水在最高点安装空气阀,排空气阀应安装在便于操作的位置,过门后各起点的标高要根据实际情况调整,以免影响下步安装...
