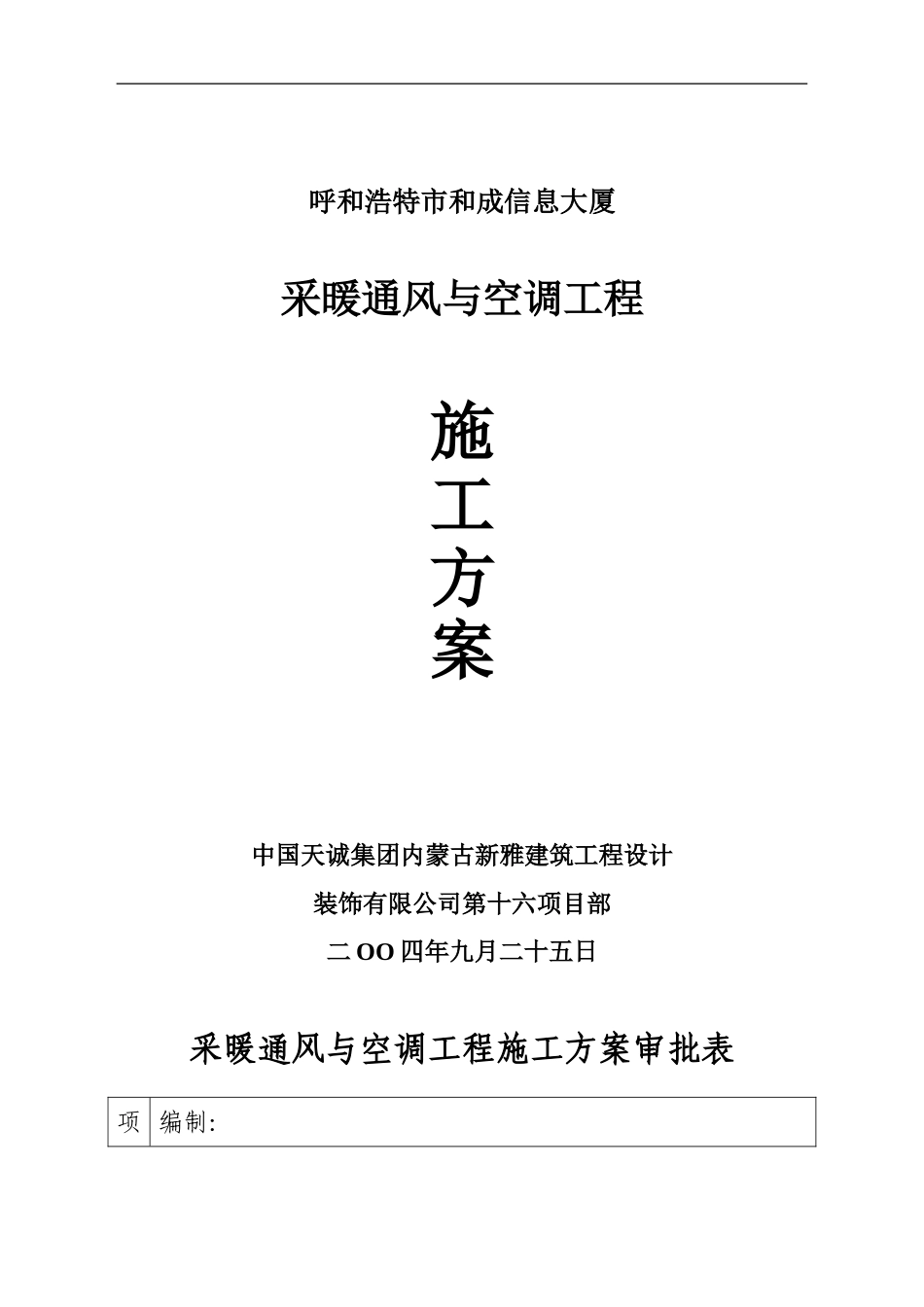

呼和浩特市和成信息大厦采暖通风与空调工程施工方案中国天诚集团内蒙古新雅建筑工程设计装饰有限公司第十六项目部二 OO 四年九月二十五日采暖通风与空调工程施工方案审批表项 编制:下载后可任意编辑目部审核:批准:公司:签字(盖章):年 月 日监理单位: 签字(盖章): 年 月 日建设单位: 签字(盖章): 年 月 日一、工程概况该工程地上 1—16 层为办税大厅,办公室,库房部分,通风空调采纳风机盘管加新风系统,一层至三层每层设四台新风机组,四层至六层每层设三台新风机组,七层至十六层每层设1下载后可任意编辑一台新风机组
楼梯间及前室设正压送风,屋顶设四台轴流风机两台
地下室及屋顶水箱间采纳暖气片采暖
一层 A 区主入口采纳地板辐射采暖
二、施工组织2

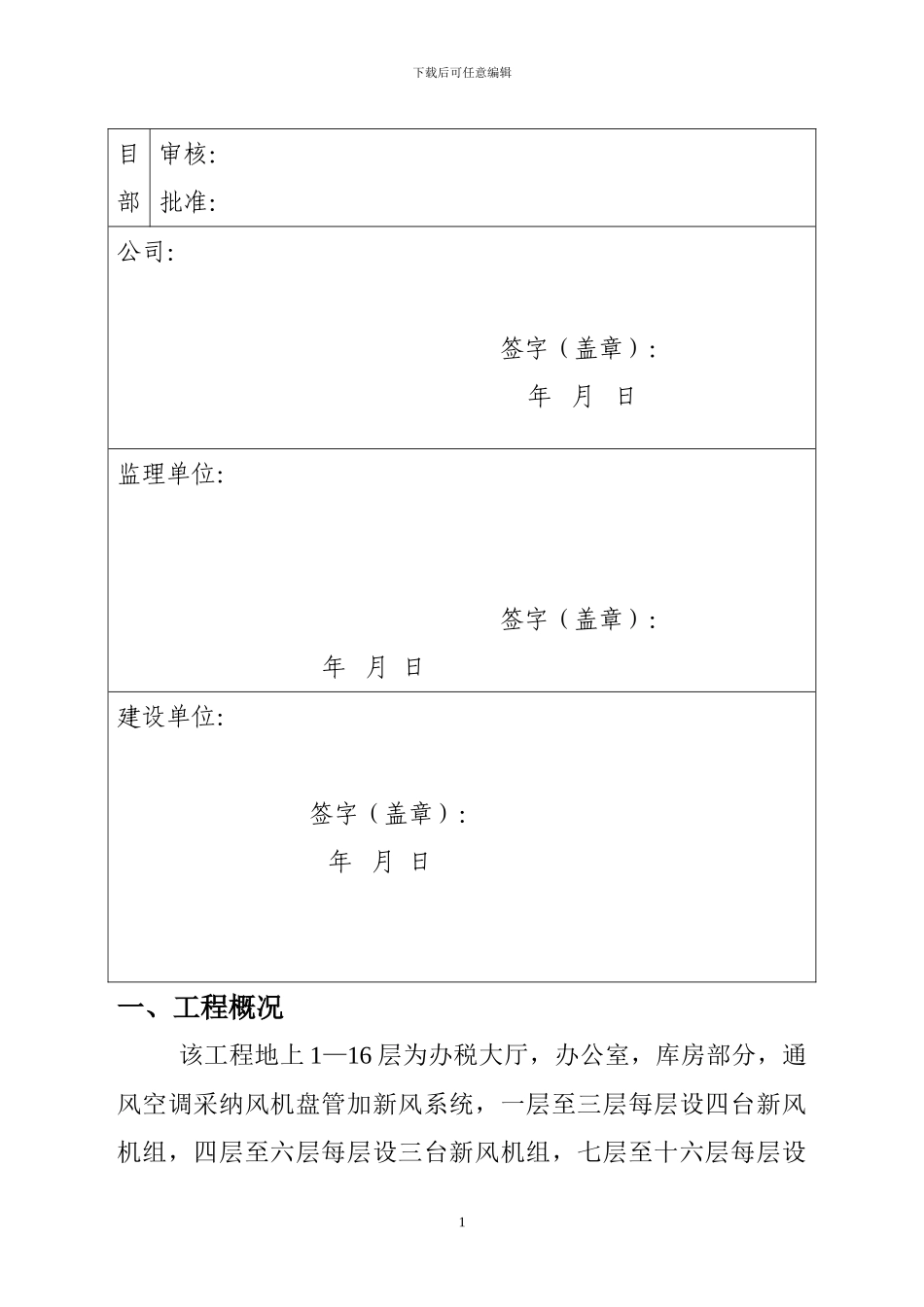

1 劳动组织准备:本工程总承包单位为中国天诚集团内蒙古新雅建筑工程设计装饰有限责任公司第十六项目部,在总承包单位统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立质量管理体系,对工程进度、质量、造价进行严格控制,保证施工顺利进行,各专业、项目设有专业人员管理
2 技术准备:组织技术人员熟悉施工图纸和有关设计资料,对相关的技术,经济和自然条件进行调查分析,讨论可行的施工方案
针对图纸中存在的问题及时记录,为施工做出准确的,科学的技术指导
3 施工现场准备:施工道路、施工用水、施工用电和加工场地由总承包单位统一规划,生产、办公、生活用房等临时用房由总承包单位提供

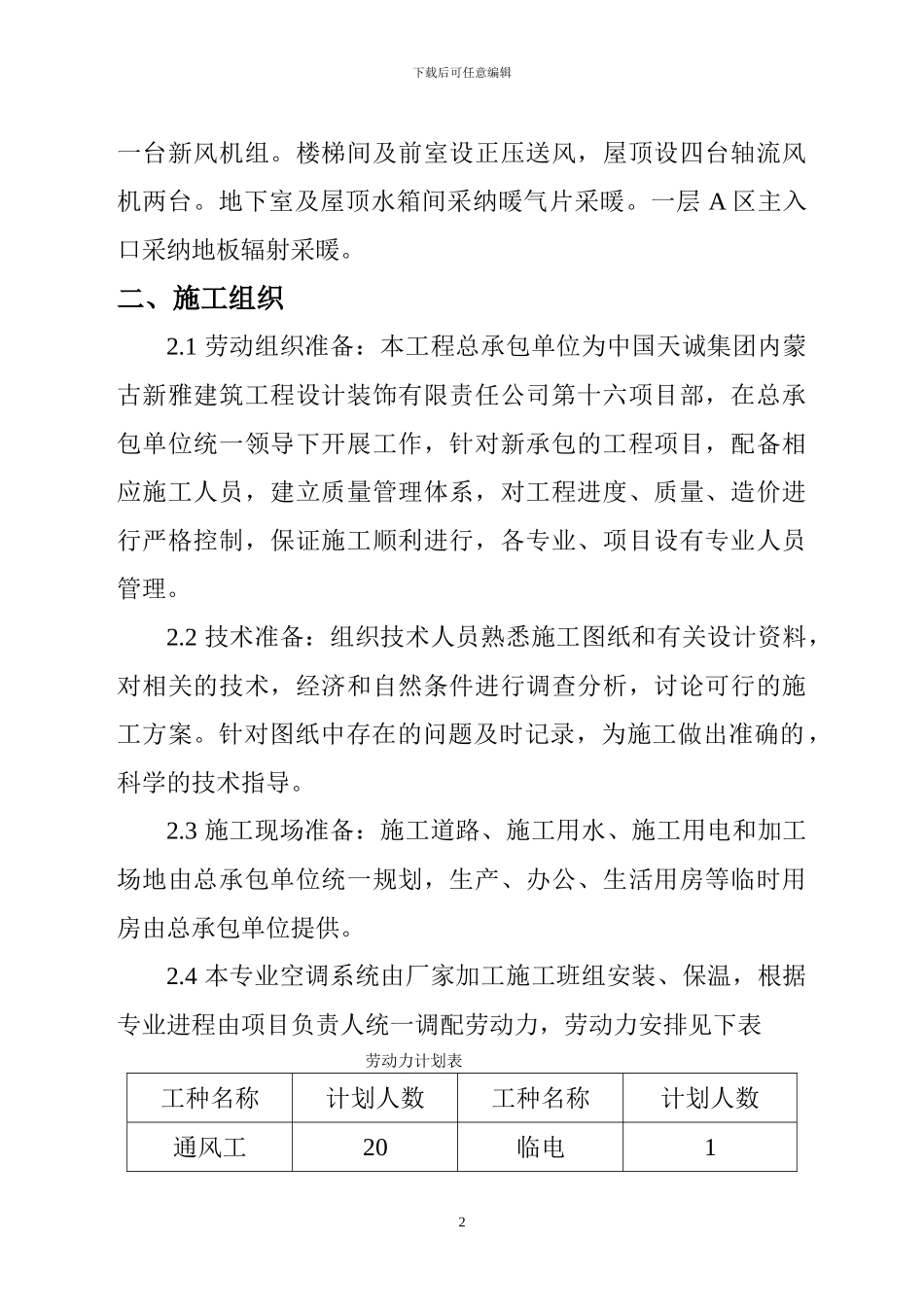

4 本专业空调系统由厂家加工施工班组安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力安排见下表劳动力计划表工种名称计划人数工种名称计划人数通风工20临电12下载后可任意编辑电气焊3保温15空调水工15普工10油漆工3安全员1材料员12
5 施工机具准备具体施工用具见下表:施工机具计划表机具名称数量机具名称数量电焊机1 台风速仪1 台砂轮切割机
