下载后可任意编辑 XXXXXXXX技术交底记录表施工单位:XXXXXX 记录编号: LXS-8-X-J- 路基工程 精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑工程名称及里程路基工程分项工程名称及里程重锤夯,XXX~XXX交 底 人交底时间审核人/日期接受人/日期本表一式两份,施工单位及接受人各一份

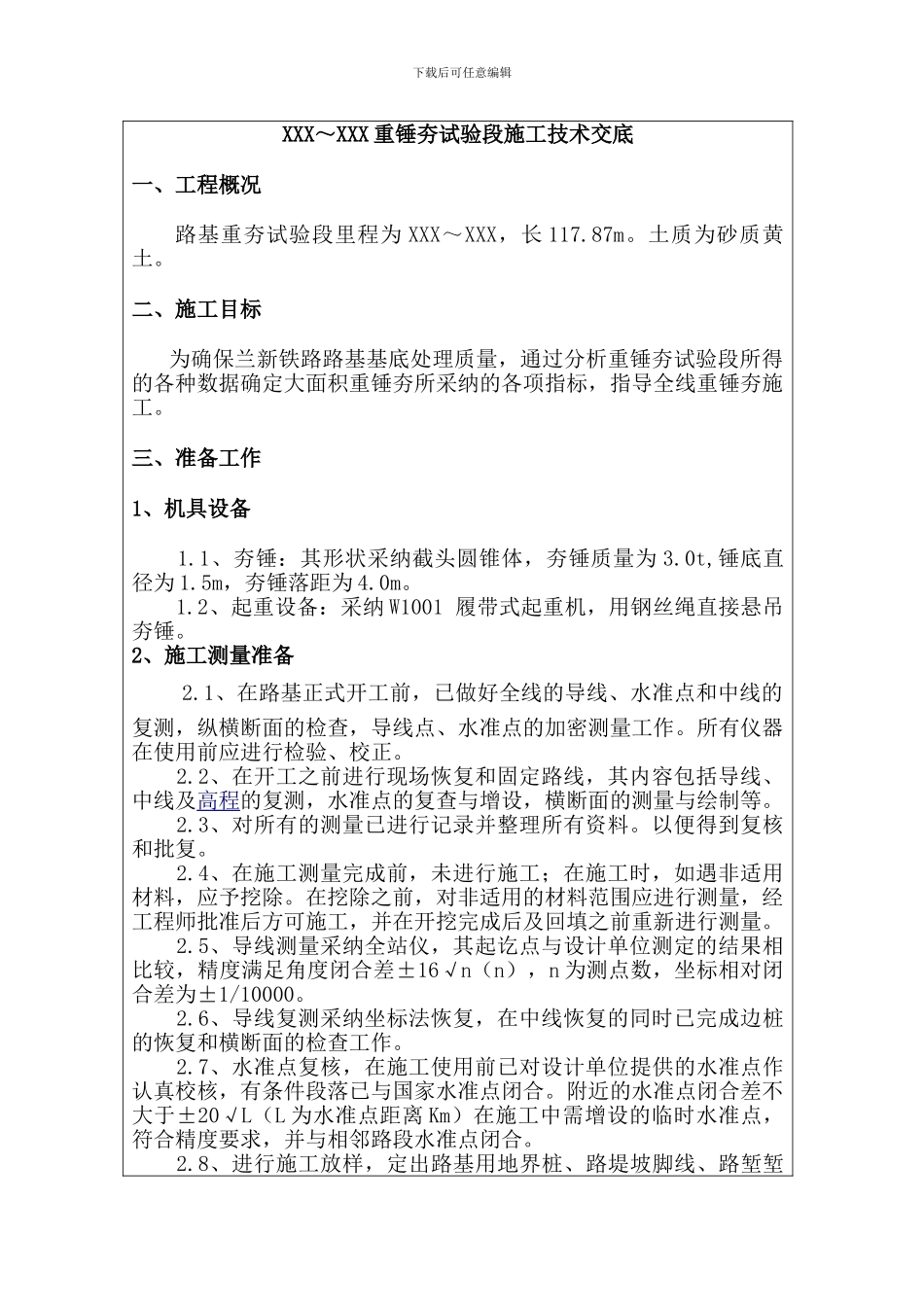

技术交底记录编号 工程名称路基交底日期年 月 日施工单位XXX分项工程名称重锤夯交底摘要 重锤夯试验段施工下载后可任意编辑XXX~XXX 重锤夯试验段施工技术交底一、工程概况路基重夯试验段里程为 XXX~XXX,长 117
土质为砂质黄土
二、施工目标为确保兰新铁路路基基底处理质量,通过分析重锤夯试验段所得的各种数据确定大面积重锤夯所采纳的各项指标,指导全线重锤夯施工
三、准备工作 1、机具设备 1
1、夯锤:其形状采纳截头圆锥体,夯锤质量为 3
0t,锤底直径为 1
5m,夯锤落距为 4
2、起重设备:采纳 W1001 履带式起重机,用钢丝绳直接悬吊夯锤
2、施工测量准备 2
1、在路基正式开工前,已做好全线的导线、水准点和中线的复测,纵横断面的检查,导线点、水准点的加密测量工作
所有仪器在使用前应进行检验、校正
2、在开工之前进行现场恢复和固定路线,其内容包括导线、中线及高程的复测,水准点的复查与增设,横断面的测量与绘制等
3、对所有的测量已进行记录并整理所有资料
以便得到复核和批复
4、在施工测量完成前,未进行施工;在施工时,如遇非适用材料,应予挖除
在挖除之前,对非适用的材料范围应进行测量,经工程师批准后方可施工,并在开挖完成后及回填之前重新进行测量
5、导线测量采纳全站仪,其起讫点与设计单位测定的结果相比较,精度满足角度闭合差±16√n(n),n 为测点数,坐标相对闭合
