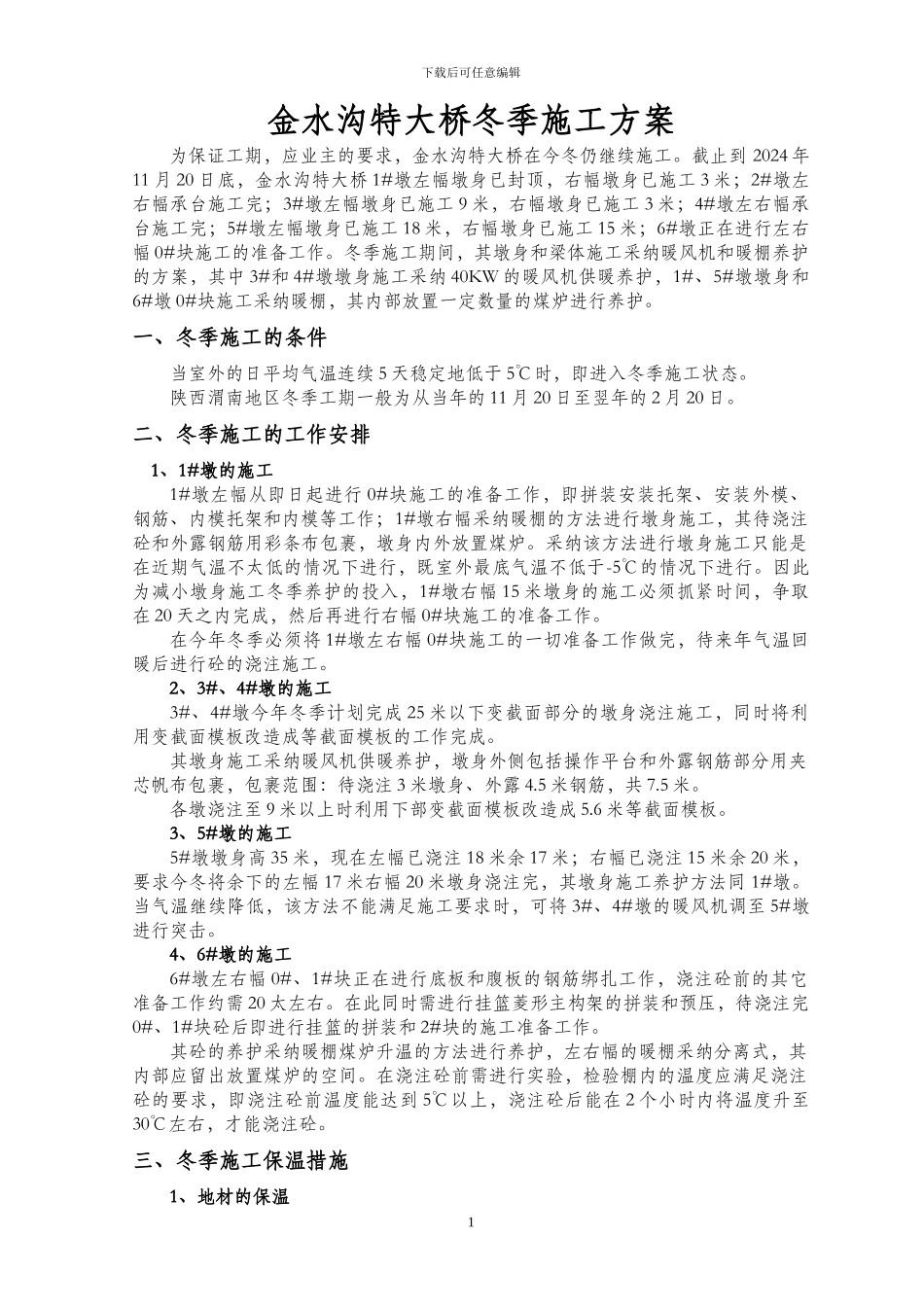

下载后可任意编辑金水沟特大桥冬季施工方案为保证工期,应业主的要求,金水沟特大桥在今冬仍继续施工
截止到 2024 年11 月 20 日底,金水沟特大桥 1#墩左幅墩身已封顶,右幅墩身已施工 3 米;2#墩左右幅承台施工完;3#墩左幅墩身已施工 9 米,右幅墩身已施工 3 米;4#墩左右幅承台施工完;5#墩左幅墩身已施工 18 米,右幅墩身已施工 15 米;6#墩正在进行左右幅 0#块施工的准备工作
冬季施工期间,其墩身和梁体施工采纳暖风机和暖棚养护的方案,其中 3#和 4#墩墩身施工采纳 40KW 的暖风机供暖养护,1#、5#墩墩身和6#墩 0#块施工采纳暖棚,其内部放置一定数量的煤炉进行养护
一、冬季施工的条件当室外的日平均气温连续 5 天稳定地低于 5℃时,即进入冬季施工状态
陕西渭南地区冬季工期一般为从当年的 11 月 20 日至翌年的 2 月 20 日
二、冬季施工的工作安排 1、1#墩的施工1#墩左幅从即日起进行 0#块施工的准备工作,即拼装安装托架、安装外模、钢筋、内模托架和内模等工作;1#墩右幅采纳暖棚的方法进行墩身施工,其待浇注砼和外露钢筋用彩条布包裹,墩身内外放置煤炉

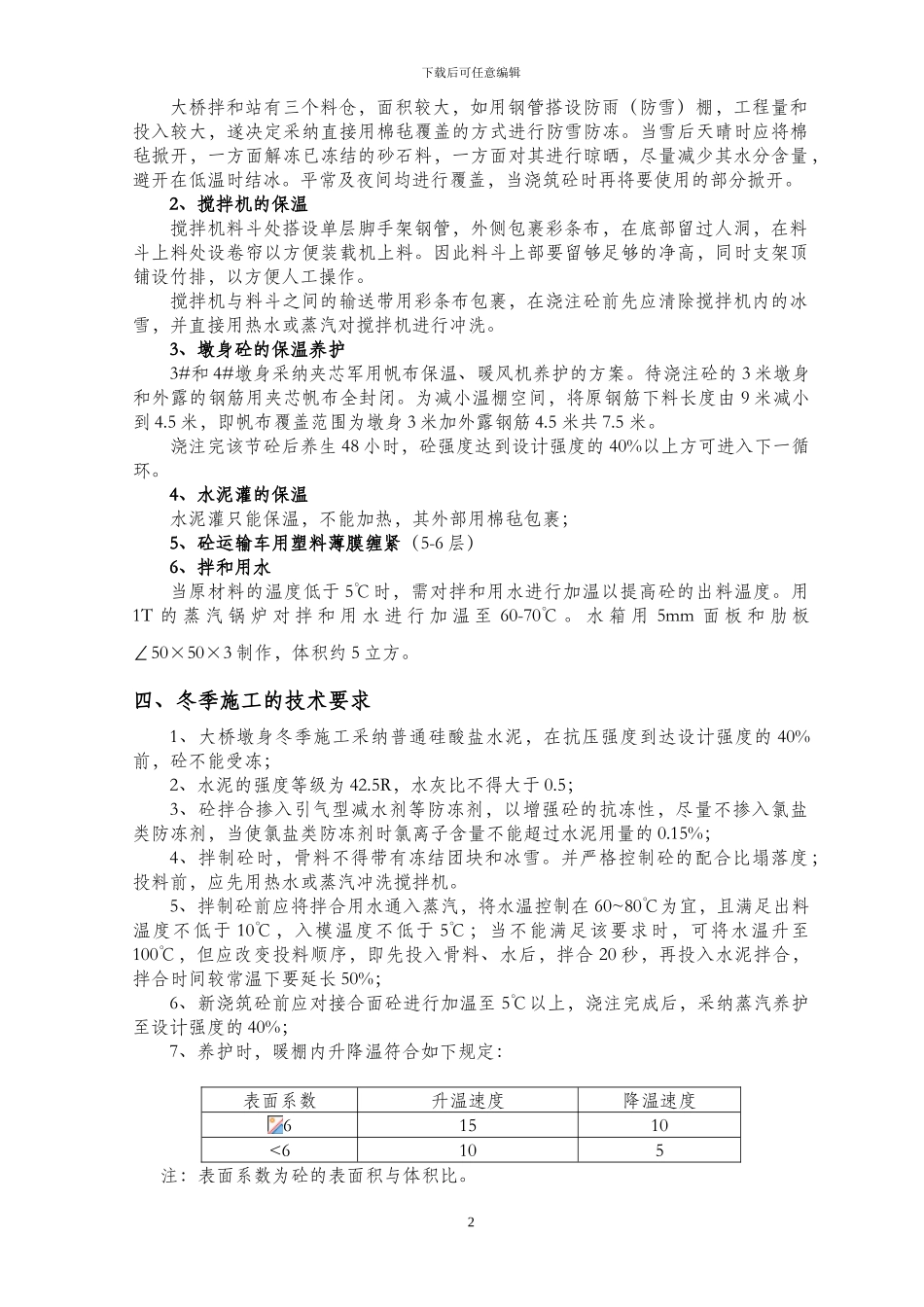

采纳该方法进行墩身施工只能是在近期气温不太低的情况下进行,既室外最底气温不低于-5℃的情况下进行
因此为减小墩身施工冬季养护的投入,1#墩右幅 15 米墩身的施工必须抓紧时间,争取在 20 天之内完成,然后再进行右幅 0#块施工的准备工作
在今年冬季必须将 1#墩左右幅 0#块施工的一切准备工作做完,待来年气温回暖后进行砼的浇注施工
2、3#、4#墩的施工3#、4#墩今年冬季计划完成 25 米以下变截面部分的墩身浇注施工,同时将利用变截面模板改造成等截面模板的工作完成
其墩身施工采纳暖风机供暖养护,墩身外侧包括操作平台和外露钢筋部分用夹芯帆布包裹,包裹范围:待浇注 3 米墩身、外露 4
