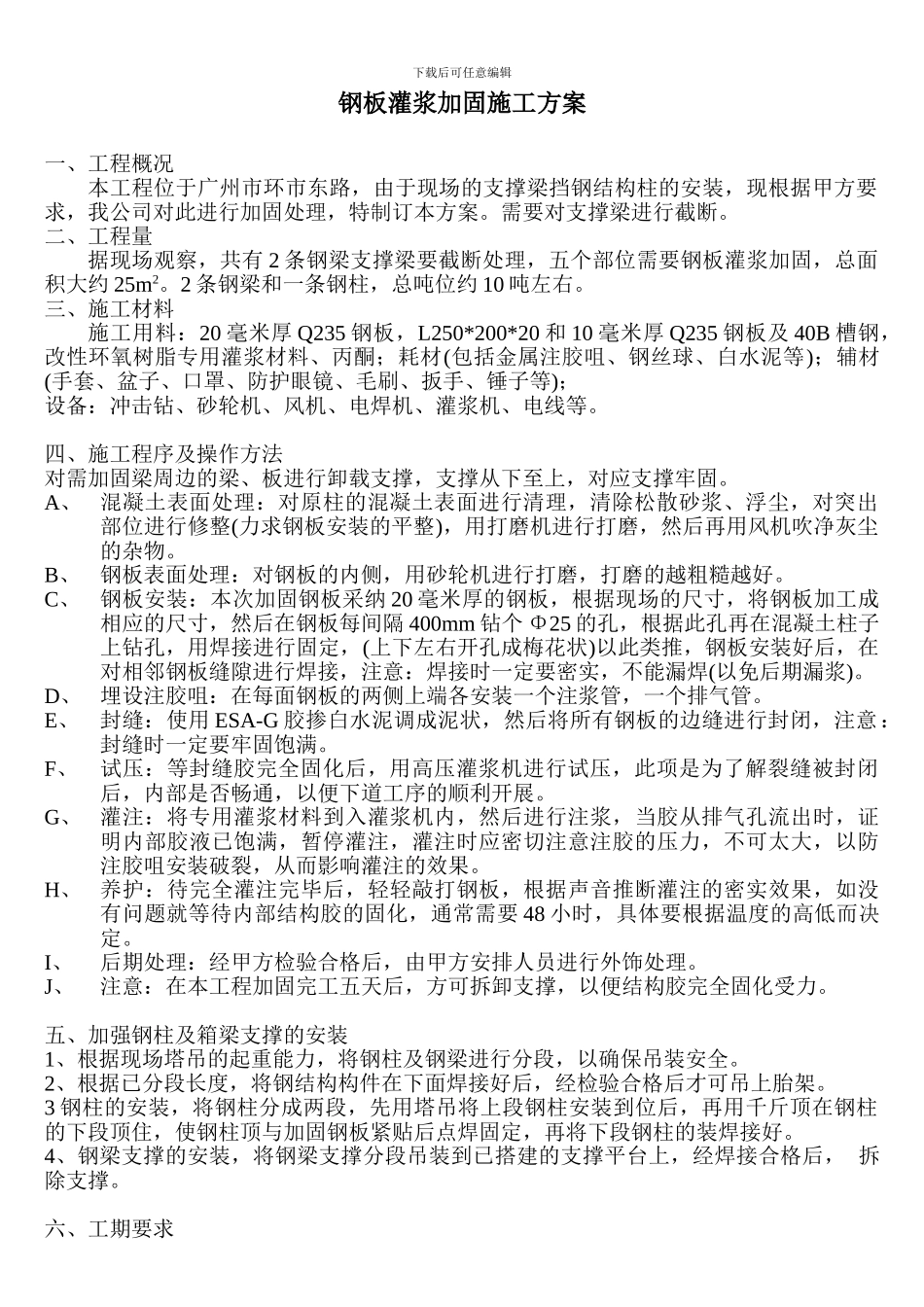

下载后可任意编辑钢板灌浆加固施工方案一、工程概况本工程位于广州市环市东路,由于现场的支撑梁挡钢结构柱的安装,现根据甲方要求,我公司对此进行加固处理,特制订本方案。需要对支撑梁进行截断。二、工程量据现场观察,共有 2 条钢梁支撑梁要截断处理,五个部位需要钢板灌浆加固,总面积大约 25m2。2 条钢梁和一条钢柱,总吨位约 10 吨左右。三、施工材料施工用料:20 毫米厚 Q235 钢板,L250*200*20 和 10 毫米厚 Q235 钢板及 40B 槽钢,改性环氧树脂专用灌浆材料、丙酮;耗材(包括金属注胶咀、钢丝球、白水泥等);辅材(手套、盆子、口罩、防护眼镜、毛刷、扳手、锤子等);设备:冲击钻、砂轮机、风机、电焊机、灌浆机、电线等。四、施工程序及操作方法对需加固梁周边的梁、板进行卸载支撑,支撑从下至上,对应支撑牢固。A、混凝土表面处理:对原柱的混凝土表面进行清理,清除松散砂浆、浮尘,对突出部位进行修整(力求钢板安装的平整),用打磨机进行打磨,然后再用风机吹净灰尘的杂物。B、钢板表面处理:对钢板的内侧,用砂轮机进行打磨,打磨的越粗糙越好。C、钢板安装:本次加固钢板采纳 20 毫米厚的钢板,根据现场的尺寸,将钢板加工成相应的尺寸,然后在钢板每间隔 400mm 钻个 Φ25 的孔,根据此孔再在混凝土柱子上钻孔,用焊接进行固定,(上下左右开孔成梅花状)以此类推,钢板安装好后,在对相邻钢板缝隙进行焊接,注意:焊接时一定要密实,不能漏焊(以免后期漏浆)。D、埋设注胶咀:在每面钢板的两侧上端各安装一个注浆管,一个排气管。E、封缝:使用 ESA-G 胶掺白水泥调成泥状,然后将所有钢板的边缝进行封闭,注意:封缝时一定要牢固饱满。F、试压:等封缝胶完全固化后,用高压灌浆机进行试压,此项是为了解裂缝被封闭后,内部是否畅通,以便下道工序的顺利开展。G、灌注:将专用灌浆材料到入灌浆机内,然后进行注浆,当胶从排气孔流出时,证明内部胶液已饱满,暂停灌注,灌注时应密切注意注胶的压力,不可太大,以防注胶咀安装破裂,从而影响灌注的效果。H、养护:待完全灌注完毕后,轻轻敲打钢板,根据声音推断灌注的密实效果,如没有问题就等待内部结构胶的固化,通常需要 48 小时,具体要根据温度的高低而决定。I、后期处理:经甲方检验合格后,由甲方安排人员进行外饰处理。J、注意:在本工程加固完工五天后,方可拆卸支撑,以便结构胶完全固化受力。五、加强钢柱及箱梁支撑的安装1、根据现场塔吊的起重...
